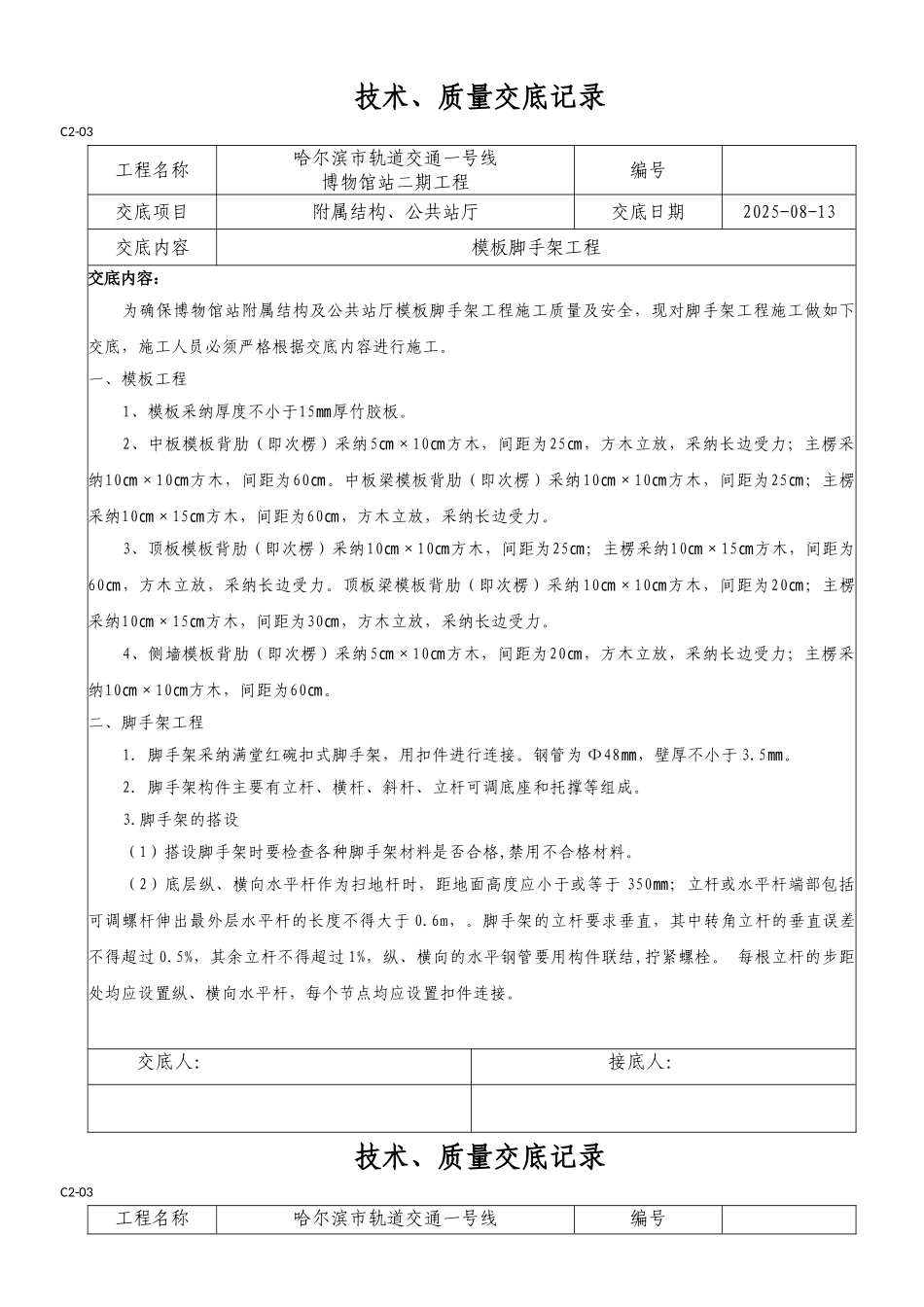

技术、质量交底记录C2-03工程名称哈尔滨市轨道交通一号线博物馆站二期工程编号 交底项目附属结构、公共站厅交底日期2025-08-13交底内容模板脚手架工程交底内容:为确保博物馆站附属结构及公共站厅模板脚手架工程施工质量及安全,现对脚手架工程施工做如下交底,施工人员必须严格根据交底内容进行施工。一、模板工程1、模板采纳厚度不小于15厚竹胶板。㎜2、中板模板背肋(即次楞)采纳5㎝×10方木,间距为㎝25,方木立放,采纳长边受力;主楞采㎝纳10㎝×10方木,间距为㎝60。中板梁模板背肋(即次楞)采纳㎝10㎝×10方木,间距为㎝25;主楞㎝采纳10㎝×15方木,间距为㎝60,方木立放,采纳长边受力。㎝3、顶板模板背肋(即次楞)采纳10㎝×10方木,间距为㎝25;主楞采纳㎝10㎝×15方木,间距为㎝60,方木立放,采纳长边受力。顶板梁模板背肋(即次楞)采纳㎝10㎝×10方木,间距为㎝20;主楞㎝采纳10㎝×15方木,间距为㎝30,方木立放,采纳长边受力。㎝4、侧墙模板背肋(即次楞)采纳5㎝×10方木,间距为㎝20,方木立放,采纳长边受力;主楞采㎝纳10㎝×10方木,间距为㎝60。㎝二、脚手架工程1.脚手架采纳满堂红碗扣式脚手架,用扣件进行连接。钢管为 Ф48,壁厚不小于㎜3.5。㎜2.脚手架构件主要有立杆、横杆、斜杆、立杆可调底座和托撑等组成。3.脚手架的搭设(1)搭设脚手架时要检查各种脚手架材料是否合格,禁用不合格材料。(2)底层纵、横向水平杆作为扫地杆时,距地面高度应小于或等于 350;立杆或水平杆端部包括㎜可调螺杆伸出最外层水平杆的长度不得大于 0.6m,。脚手架的立杆要求垂直,其中转角立杆的垂直误差不得超过 0.5%,其余立杆不得超过 1%,纵、横向的水平钢管要用构件联结,拧紧螺栓。 每根立杆的步距处均应设置纵、横向水平杆,每个节点均应设置扣件连接。交底人:接底人:技术、质量交底记录C2-03工程名称哈尔滨市轨道交通一号线编号 博物馆站二期工程交底项目附属结构、公共站厅交底日期2025-08-13交底内容模板脚手架工程交底内容:(3)中板脚手架:立杆间距为 60(纵距)㎝×90(横距),脚手架步距(即横杆、水平杆的垂直㎝间距)为 120。中板梁脚手架:立杆间距为㎝60(纵距)㎝×60(横距),脚手架步距(即㎝横杆、水平杆的垂直间距)为 60。㎝(4)顶板脚手架:立杆间距为 60(纵距)㎝×90(横距),脚手架步距(即横杆、水平杆的垂直㎝间距)为 120。顶板梁脚手架:立杆间距为㎝30(纵距)㎝×60(横距...
