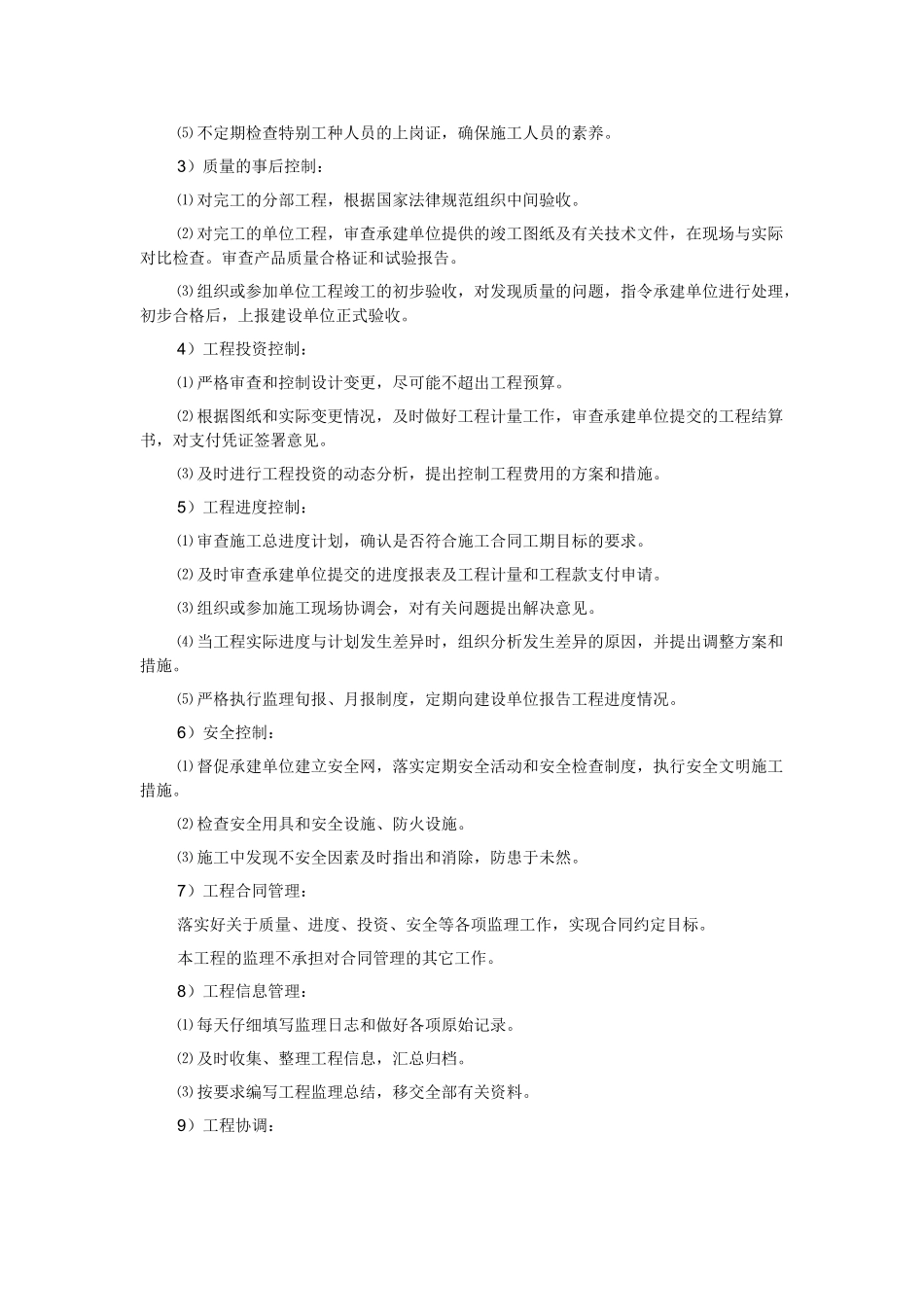

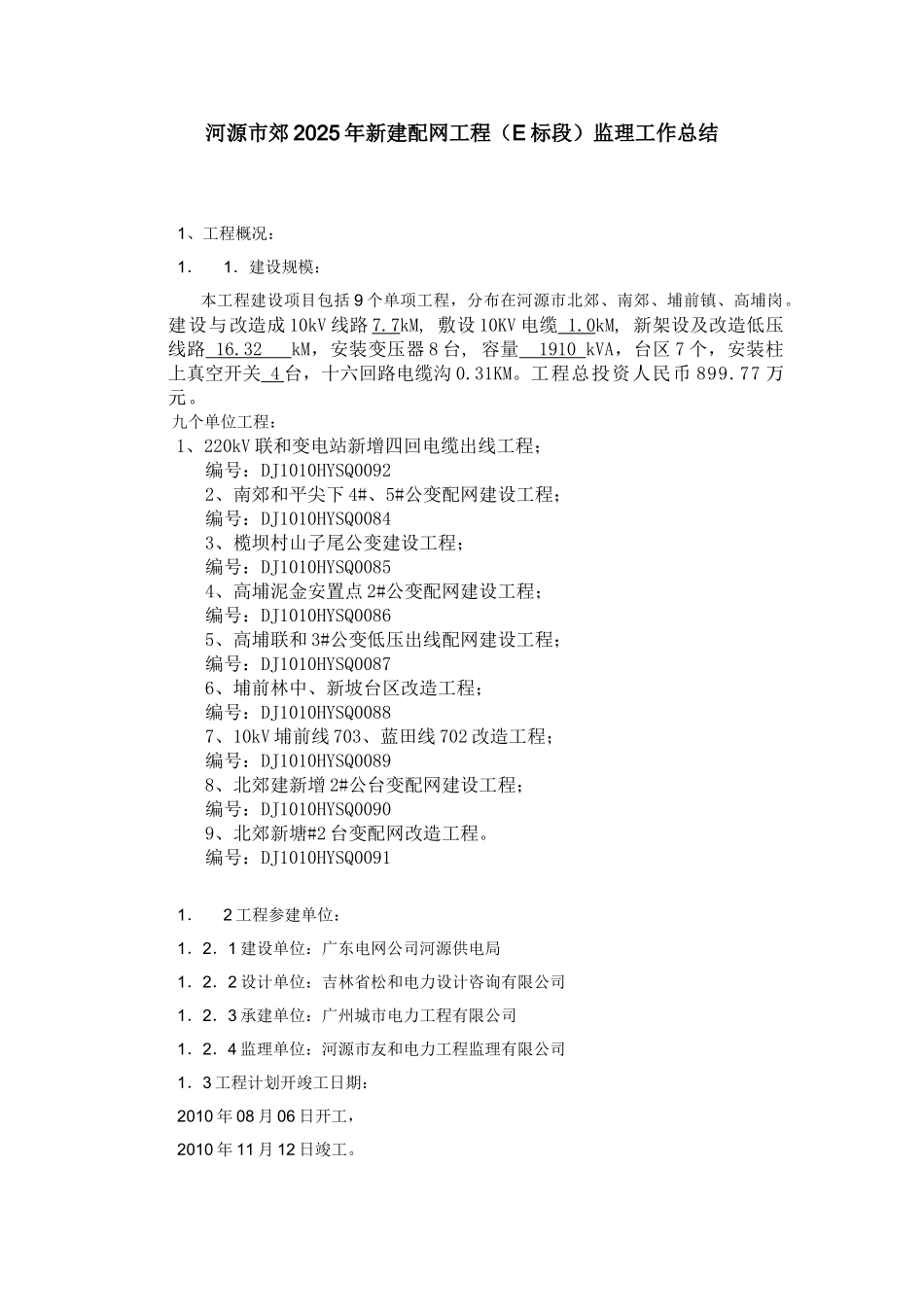

河源市郊 2025 年新建配网工程(E 标段)监理工作总结1、工程概况:1. 1.建设规模:本工程建设项目包括 9 个单项工程,分布在河源市北郊、南郊、埔前镇、高埔岗。建设与改造成 10kV 线路 7.7kM, 敷设 10KV 电缆 1.0 kM, 新架设及改造低压线路 16.32 kM,安装变压器 8 台, 容量 1910 kVA,台区 7 个,安装柱上真空开关 4 台,十六回路电缆沟 0.31KM。工程总投资人民币 899.77 万元。 九个单位工程: 1、220kV 联和变电站新增四回电缆出线工程;编号:DJ1010HYSQ00922、南郊和平尖下 4#、5#公变配网建设工程;编号:DJ1010HYSQ00843、榄坝村山子尾公变建设工程;编号:DJ1010HYSQ00854、高埔泥金安置点 2#公变配网建设工程;编号:DJ1010HYSQ00865、高埔联和 3#公变低压出线配网建设工程;编号:DJ1010HYSQ00876、埔前林中、新坡台区改造工程;编号:DJ1010HYSQ00887、10kV 埔前线 703、蓝田线 702 改造工程;编号:DJ1010HYSQ00898、北郊建新增 2#公台变配网建设工程;编号:DJ1010HYSQ00909、北郊新塘#2 台变配网改造工程。编号:DJ1010HYSQ00911. 2 工程参建单位:1.2.1 建设单位:广东电网公司河源供电局1.2.2 设计单位:吉林省松和电力设计咨询有限公司1.2.3 承建单位:广州城市电力工程有限公司1.2.4 监理单位:河源市友和电力工程监理有限公司1.3 工程计划开竣工日期:2010 年 08 月 06 日开工,2010 年 11 月 12 日竣工。1.4 工程质量验评:对各单项工程预验收后,总的来说,整个工程的施工质量是好的,基本上符合国家相应的安装和验收法律规范的要求。施工全过程没有发生大小人身损害和设备损坏事件。延期完成全工程的施工任务,材料进场滞后于施工进度和青赔问题不能及时解决是工程延期的主要原因。最后一个单项工程埔前林中、新坡台区改造工程业主验收时间是 2011年 04 月 02 日。2、监理组织: 河源市友和电力工程监理有限公司市郊项目监理部2.2 监理依据及监理主要工作内容:2.2.1 监理依据:⑴ 国家和地方的法律、法规;⑵ 国家对电力建设工程相应的施工和验收法律规范;⑶ 本工程委托监理合同;⑷ 本工程承建合同;⑸ 本工程设计图纸和设计文件以及设备制造厂提供的图纸和技术文件;⑹ 经批准的本工程施工过程中形成的文件(如会议纪要、工程变更决定等)。2.2.2 监理主要工作内容:1)质量的事前控制:⑴ 督促建设单位提供有效的施工图纸和对...
