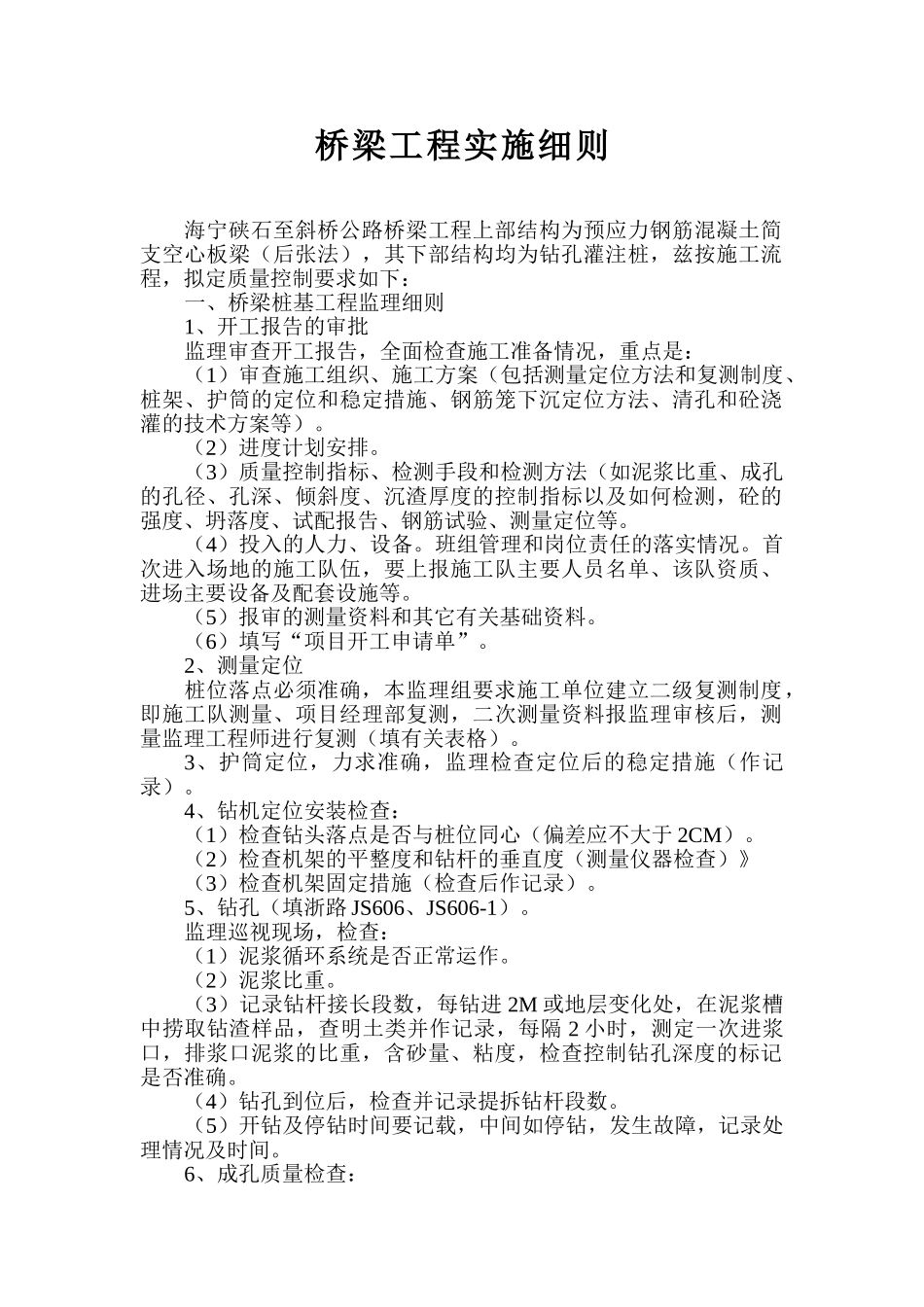

桥梁工程实施细则海宁硖石至斜桥公路桥梁工程上部结构为预应力钢筋混凝土简支空心板梁(后张法),其下部结构均为钻孔灌注桩,兹按施工流程,拟定质量控制要求如下:一、桥梁桩基工程监理细则1、开工报告的审批监理审查开工报告,全面检查施工准备情况,重点是:(1)审查施工组织、施工方案(包括测量定位方法和复测制度、桩架、护筒的定位和稳定措施、钢筋笼下沉定位方法、清孔和砼浇灌的技术方案等)
(2)进度计划安排
(3)质量控制指标、检测手段和检测方法(如泥浆比重、成孔的孔径、孔深、倾斜度、沉渣厚度的控制指标以及如何检测,砼的强度、坍落度、试配报告、钢筋试验、测量定位等
(4)投入的人力、设备
班组管理和岗位责任的落实情况
首次进入场地的施工队伍,要上报施工队主要人员名单、该队资质、进场主要设备及配套设施等
(5)报审的测量资料和其它有关基础资料
(6)填写“项目开工申请单”
2、测量定位桩位落点必须准确,本监理组要求施工单位建立二级复测制度,即施工队测量、项目经理部复测,二次测量资料报监理审核后,测量监理工程师进行复测(填有关表格)
3、护筒定位,力求准确,监理检查定位后的稳定措施(作记录)
4、钻机定位安装检查:(1)检查钻头落点是否与桩位同心(偏差应不大于 2CM)
(2)检查机架的平整度和钻杆的垂直度(测量仪器检查)》(3)检查机架固定措施(检查后作记录)
5、钻孔(填浙路 JS606、JS606-1)
监理巡视现场,检查:(1)泥浆循环系统是否正常运作
(2)泥浆比重
(3)记录钻杆接长段数,每钻进 2M 或地层变化处,在泥浆槽中捞取钻渣样品,查明土类并作记录,每隔 2 小时,测定一次进浆口,排浆口泥浆的比重,含砂量、粘度,检查控制钻孔深度的标记是否准确
(4)钻孔到位后,检查并记录提拆钻杆段数
(5)开钻及停钻时间要记载,中间如停钻,发生故障,记录处理情况及时间

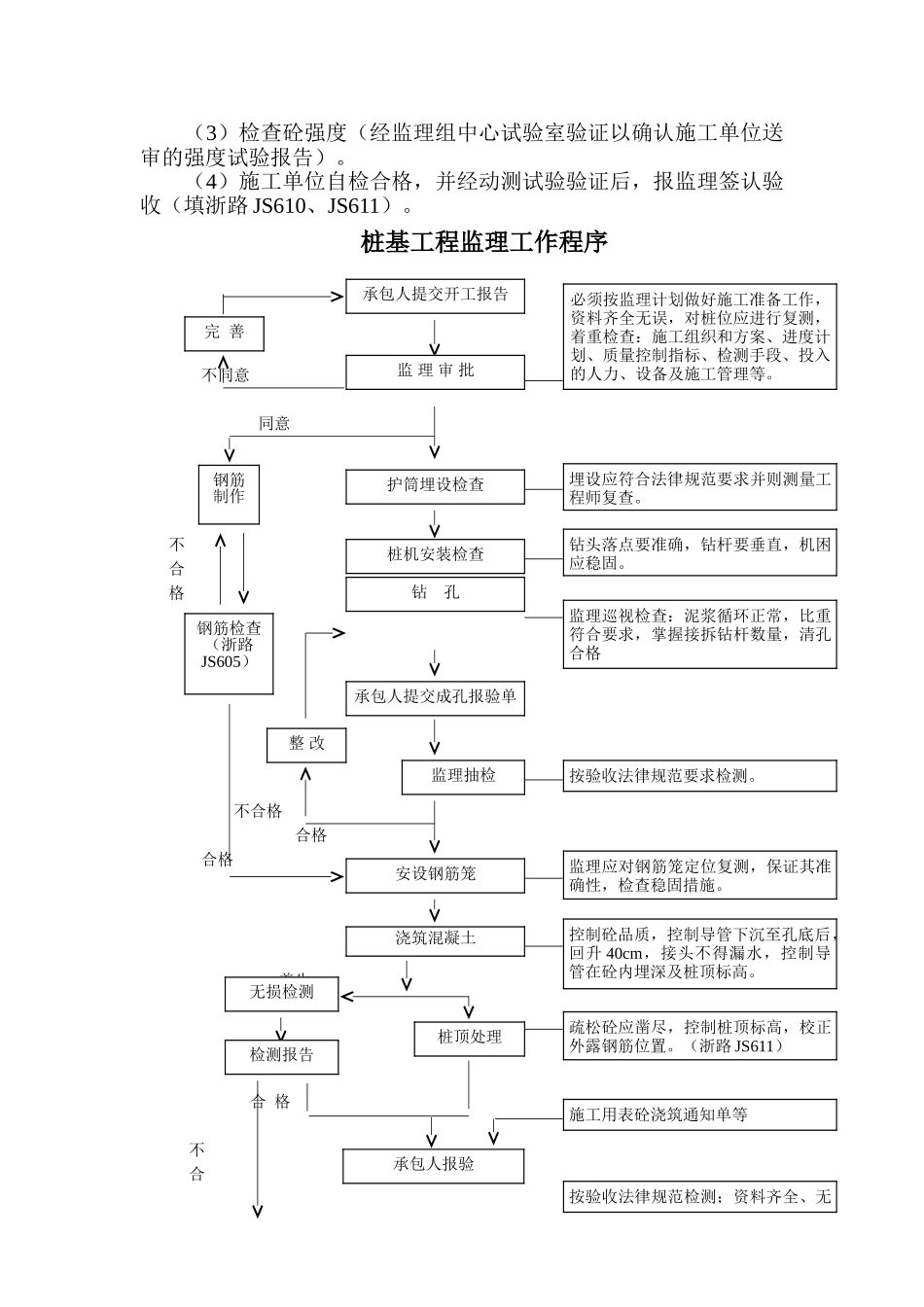

6、成孔质量检查:
