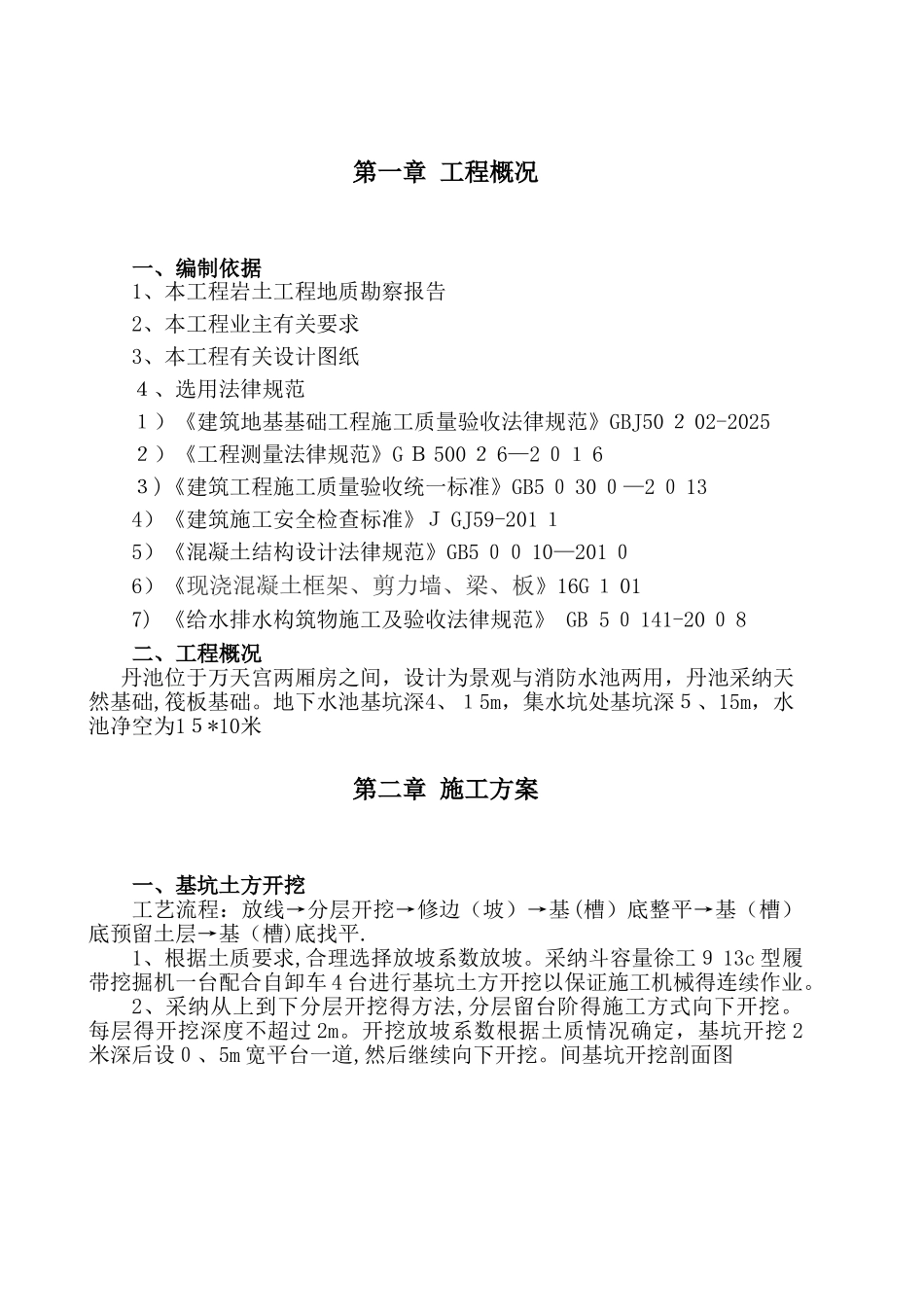

第一章 工程概况一、编制依据1、本工程岩土工程地质勘察报告2、本工程业主有关要求3、本工程有关设计图纸4、选用法律规范1)《建筑地基基础工程施工质量验收法律规范》GBJ50 2 02-20252)《工程测量法律规范》G B 500 2 6—2 01 63)《建筑工程施工质量验收统一标准》GB5 0 30 0—2 0 134)《建筑施工安全检查标准》J GJ59-201 15)《混凝土结构设计法律规范》GB5 00 10—201 0 6)《现浇混凝土框架、剪力墙、梁、板》16G 1 017) 《给水排水构筑物施工及验收法律规范》 GB 5 0 141-20 0 8二、工程概况丹池位于万天宫两厢房之间,设计为景观与消防水池两用,丹池采纳天然基础,筏板基础
地下水池基坑深4、15m,集水坑处基坑深5、15m,水池净空为15*10米第二章 施工方案一、基坑土方开挖工艺流程:放线→分层开挖→修边(坡)→基(槽)底整平→基(槽)底预留土层→基(槽)底找平
1、根据土质要求,合理选择放坡系数放坡
采纳斗容量徐工9 13c 型履带挖掘机一台配合自卸车 4 台进行基坑土方开挖以保证施工机械得连续作业
2、采纳从上到下分层开挖得方法,分层留台阶得施工方式向下开挖
每层得开挖深度不超过 2m
开挖放坡系数根据土质情况确定,基坑开挖 2米深后设0、5m 宽平台一道,然后继续向下开挖

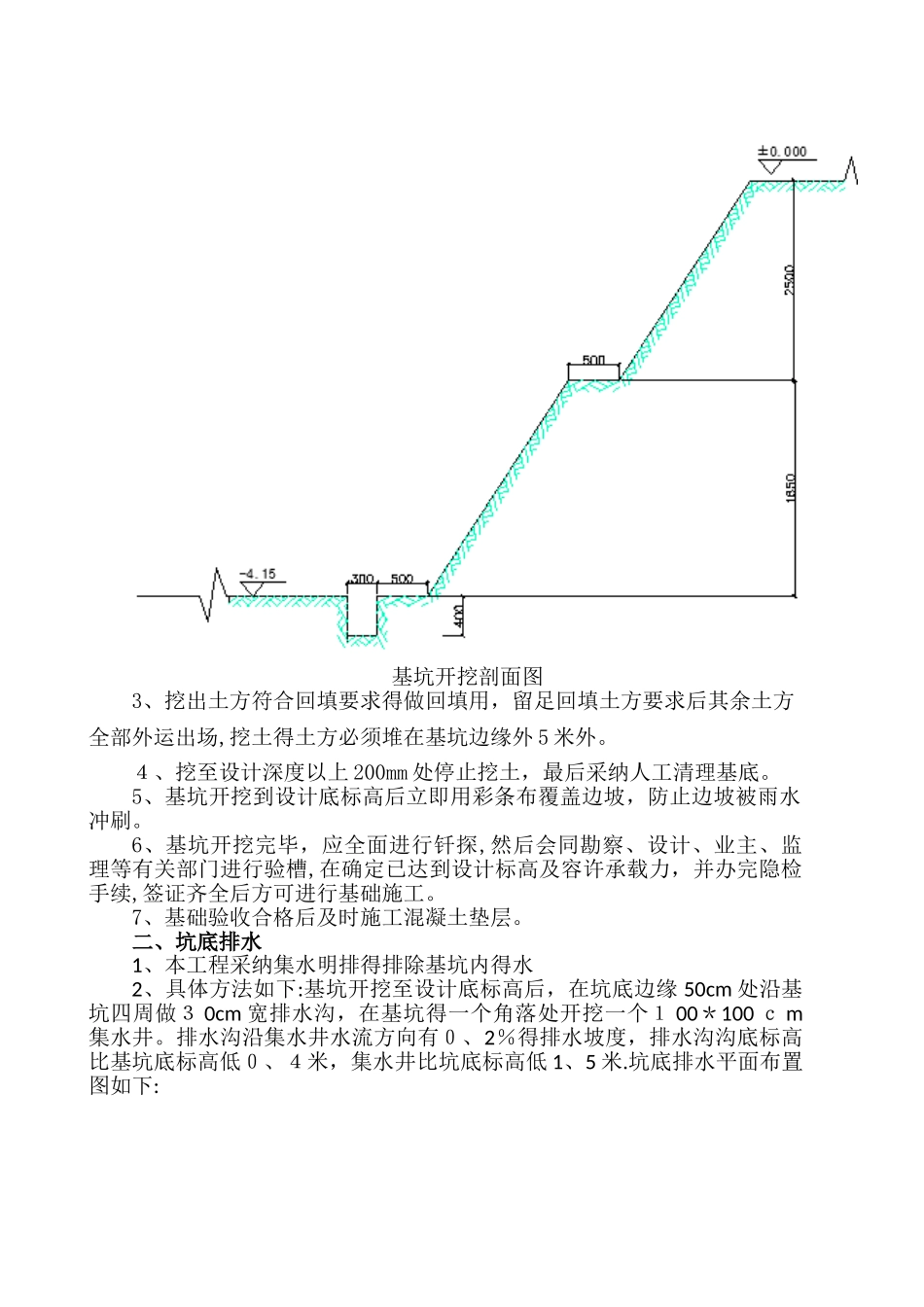

间基坑开挖剖面图基坑开挖剖面图3、挖出土方符合回填要求得做回填用,留足回填土方要求后其余土方全部外运出场,挖土得土方必须堆在基坑边缘外 5 米外
4、挖至设计深度以上 200mm 处停止挖土,最后采纳人工清理基底
5、基坑开挖到设计底标高后立即用彩条布覆盖边坡,防止边坡被雨水冲刷
6、基坑开挖完毕,应全面进行钎探,然后会同勘察、设计、业主、监理等有关部门进行验槽,在确定已达到设计标高及容许承载力,并办完隐检手续,签证齐
