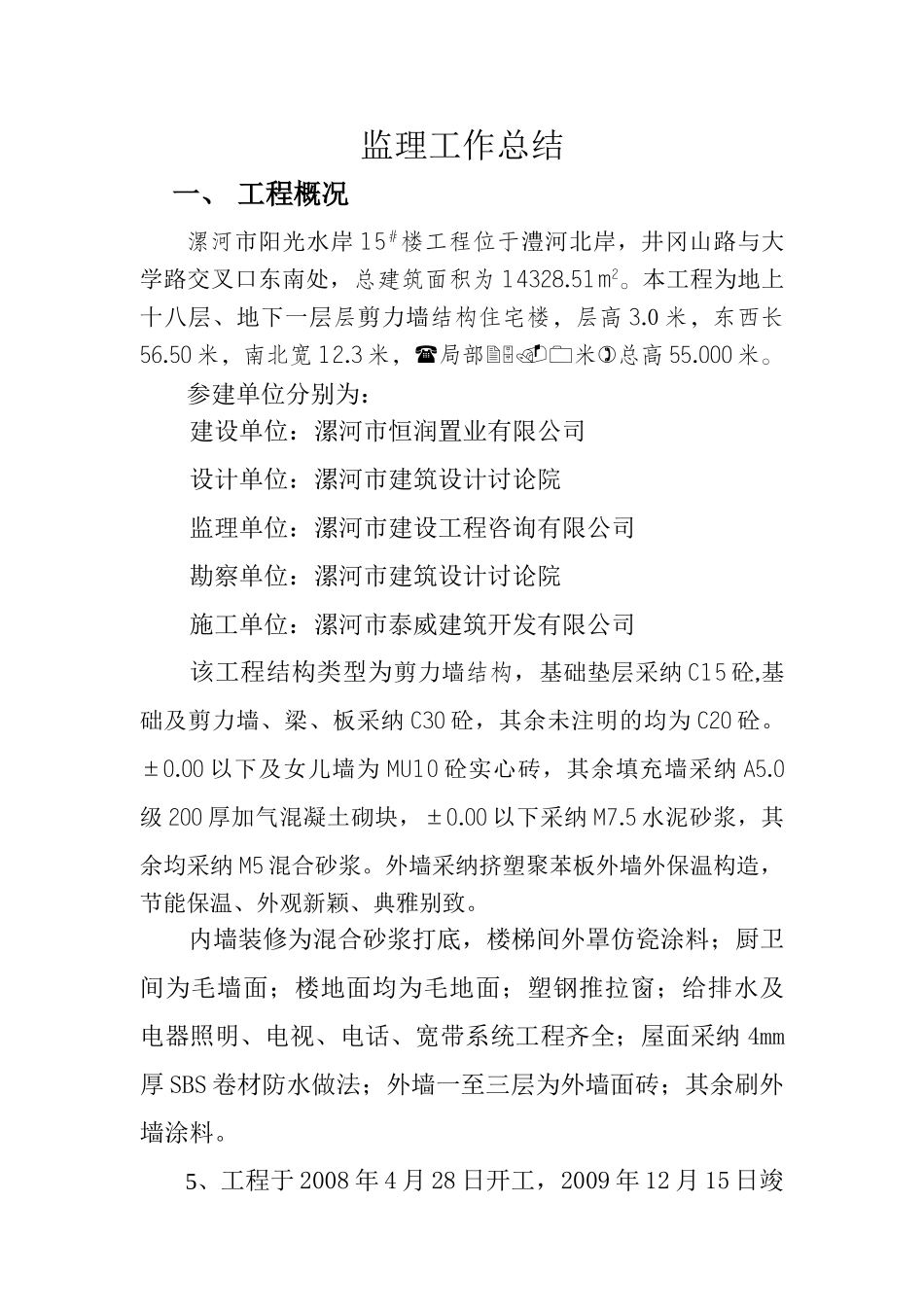

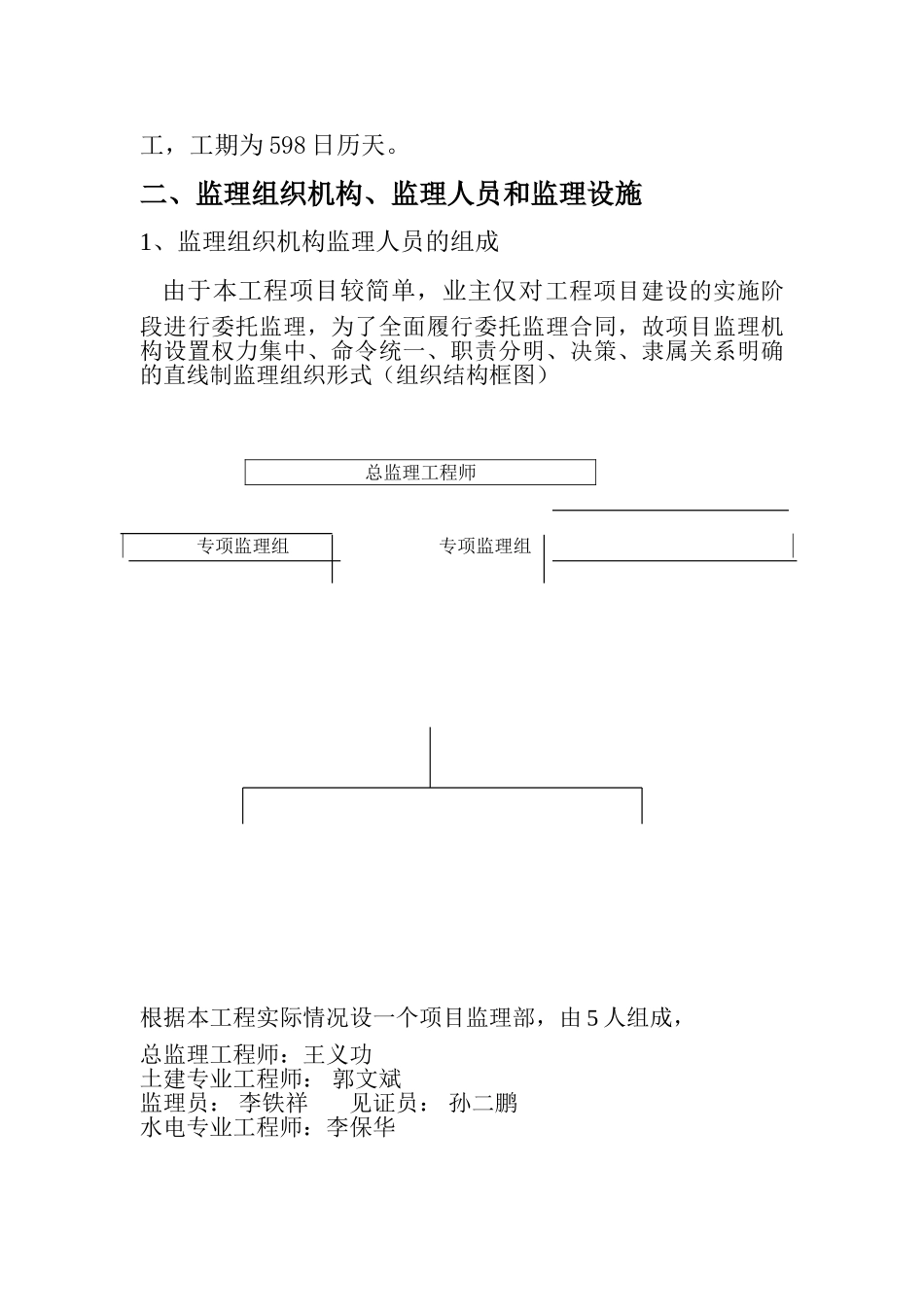

漯河市阳光水岸 15#楼工程监理工作总结总监理工程师:王义功漯河市建设工程咨询有限公司二 00 九年 十二 月 二十 日监理工作总结一、 工程概况漯河市阳光水岸 15#楼工程位于澧河北岸,井冈山路与大学路交叉口东南处,总建筑面积为 14328.51m2。本工程为地上十八层、地下一层层剪力墙结构住宅楼,层高 3.0 米,东西长56.50 米,南北宽 12.3 米,局部米总高 55.000 米。参建单位分别为:建设单位:漯河市恒润置业有限公司设计单位:漯河市建筑设计讨论院监理单位:漯河市建设工程咨询有限公司勘察单位:漯河市建筑设计讨论院施工单位:漯河市泰威建筑开发有限公司该工程结构类型为剪力墙结构,基础垫层采纳 C15 砼,基础及剪力墙、梁、板采纳 C30 砼,其余未注明的均为 C20 砼。±0.00 以下及女儿墙为 MU10 砼实心砖,其余填充墙采纳 A5.0级 200 厚加气混凝土砌块,±0.00 以下采纳 M7.5 水泥砂浆,其余均采纳 M5 混合砂浆。外墙采纳挤塑聚苯板外墙外保温构造,节能保温、外观新颖、典雅别致。内墙装修为混合砂浆打底,楼梯间外罩仿瓷涂料;厨卫间为毛墙面;楼地面均为毛地面;塑钢推拉窗;给排水及电器照明、电视、电话、宽带系统工程齐全;屋面采纳 4mm厚 SBS 卷材防水做法;外墙一至三层为外墙面砖;其余刷外墙涂料。5、工程于 2008 年 4 月 28 日开工,2009 年 12 月 15 日竣工,工期为 598 日历天。二、监理组织机构、监理人员和监理设施1、监理组织机构监理人员的组成 由于本工程项目较简单,业主仅对工程项目建设的实施阶段进行委托监理,为了全面履行委托监理合同,故项目监理机构设置权力集中、命令统一、职责分明、决策、隶属关系明确的直线制监理组织形式(组织结构框图)总监理工程师专项监理组 专项监理组根据本工程实际情况设一个项目监理部,由 5 人组成,总监理工程师:王义功土建专业工程师: 郭文斌监理员: 李铁祥 见证员: 孙二鹏水电专业工程师:李保华土建监理工程师水电监理工程师郭文斌李保华 2、监理设施为了加强管理,提高效率,在施工阶段,公司进行微机系统化管理,投入经纬仪、水准仪、回弹仪、钢卷尺、靠尺等监理设施与工具。三、 监理合同履约情况,监理工作成效1、工期本工程自 2025 年 4 月 29 日开工,2025 年 12 月 15 日竣工,工期为 598 日历天。同期完成合任务。由于本工程建设过程中建设、监理、施工三方密切配合,及...
