煤仓给煤机安装安全技术措施由于我矿生产能力增加,主斜井皮带机尾溜煤口漏煤斗,更换为给煤机,为了保证给煤机安装顺利进行,特编制如下安全技术措施
一、施施工场地点:主斜井皮带机尾溜煤口二、施工前的准备:1、准备好需要工具、配件及制作下料口所需的材料等
2、将溜煤口上口封堵严密且专人看守,溜煤口下口封堵严实,防止落石伤人
3、安装人员在安装前必须熟悉本措施以及安装的工作内容和要求
4、作业时必须安排有人监护
5 、 打 好 起 吊 用 的 锚 杆 , 并 且 保 证 锚 杆 预 紧 力 矩 为160Nmiddot;m,预紧拉力大于 6 吨
6、施工前,清理安装地点附近 10 米范围内杂物,确保巷道高度、宽度符合安装起吊条件要求
保证人员行走、运输通道畅通
三、安装工艺1、给煤机地面分体入井,现场逐体安装
2、检修厂房制作,与给煤机连接段连接的连接体
3、连接体运至主斜井皮带机尾溜煤口处,并焊在溜煤口漏煤斗下方
4、连接段与连接体用螺栓连接,安装导料槽,后安装底板等其它部件

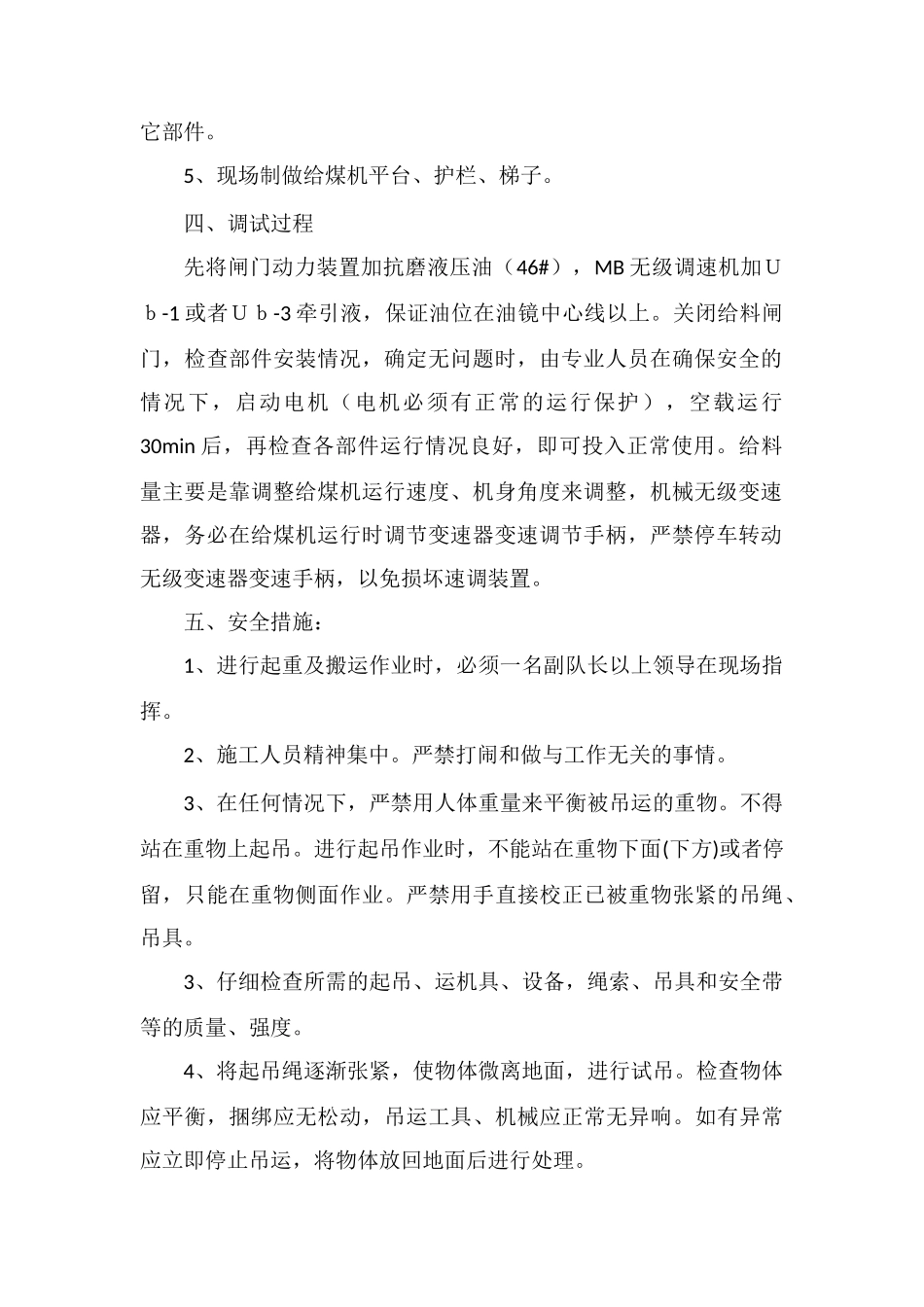

5、现场制做给煤机平台、护栏、梯子
四、调试过程先将闸门动力装置加抗磨液压油(46#),MB 无级调速机加Ub-1 或者Ub-3 牵引液,保证油位在油镜中心线以上
关闭给料闸门,检查部件安装情况,确定无问题时,由专业人员在确保安全的情况下,启动电机(电机必须有正常的运行保护),空载运行30min 后,再检查各部件运行情况良好,即可投入正常使用
给料量主要是靠调整给煤机运行速度、机身角度来调整,机械无级变速器,务必在给煤机运行时调节变速器变速调节手柄,严禁停车转动无级变速器变速手柄,以免损坏速调装置

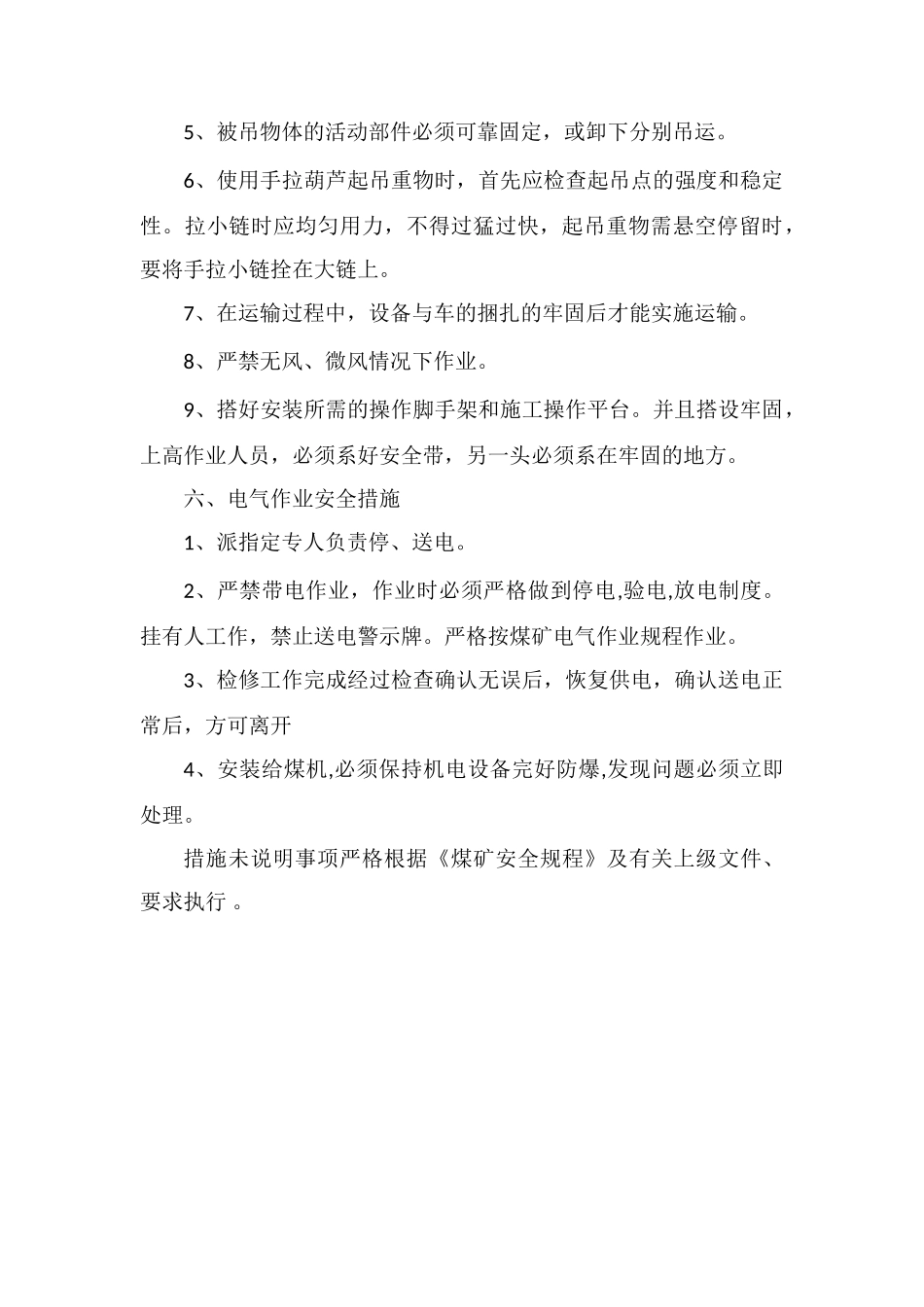

五、安全措施:1、进行起重及搬运作业时,必须一名副队长以上领导在现场指挥
2、施工人员精神集中
严禁打闹和做与工作无关的事情
3、在任何情况下,严禁用人体重量来平衡被吊运的重物
不得站在重物上起吊
进行起吊作业时,不
