球墨铸铁给水管施工方法(胶圈接口)球墨铸铁管安装(胶圈接口)主要就是室外埋地消防管(DN1 50m m)

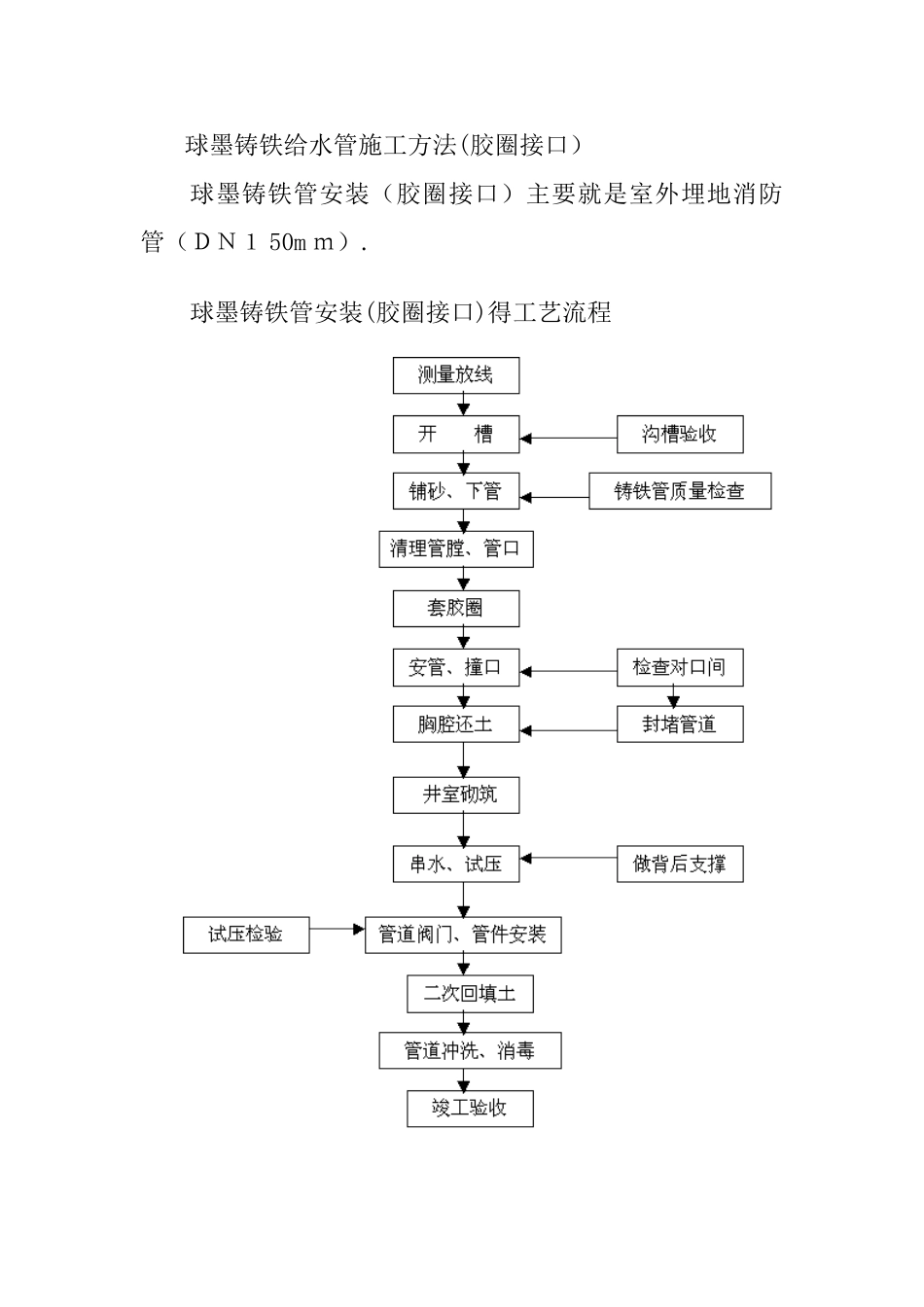

球墨铸铁管安装(胶圈接口)得工艺流程 6

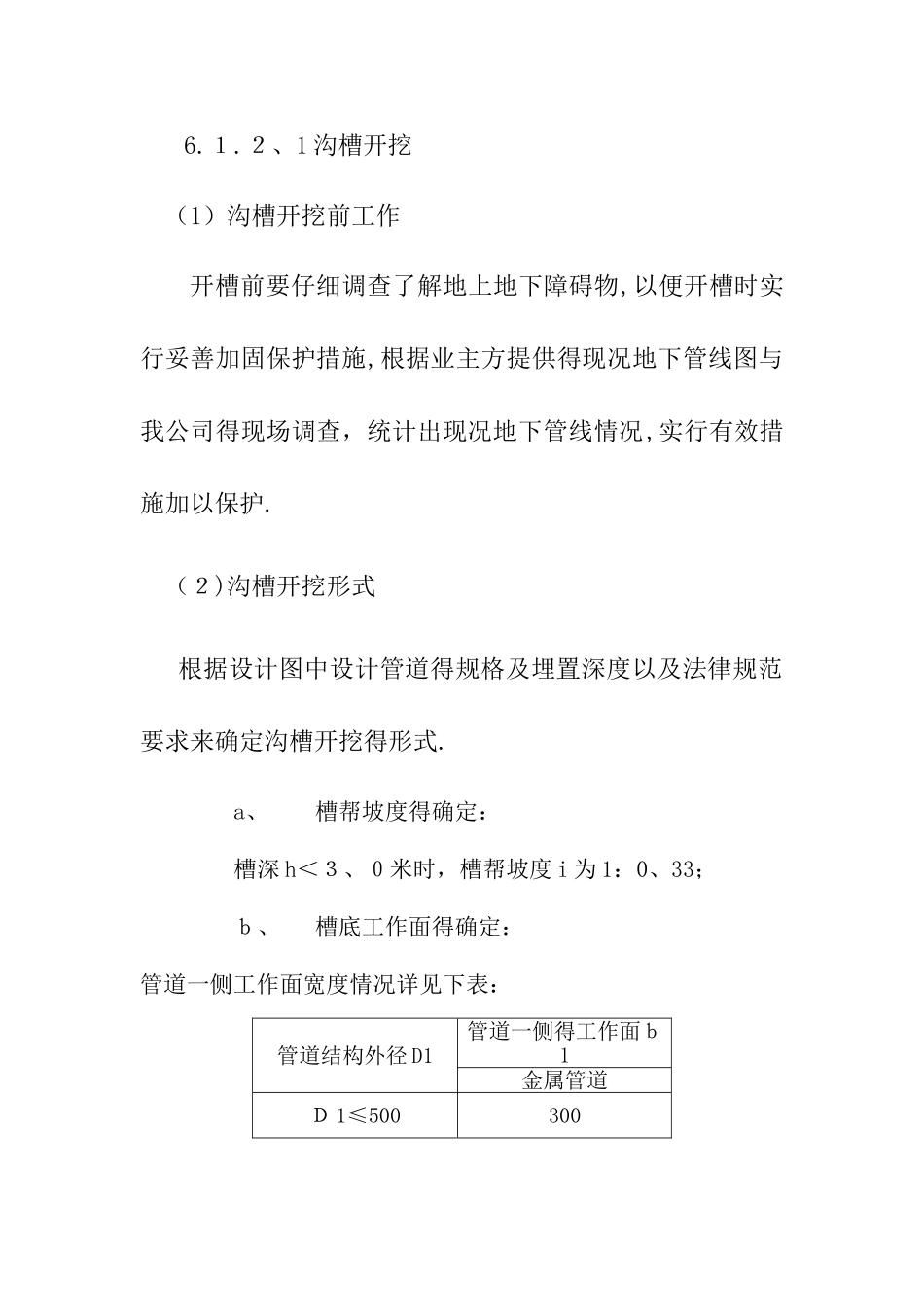

2、1 沟槽开挖 (1)沟槽开挖前工作 开槽前要仔细调查了解地上地下障碍物,以便开槽时实行妥善加固保护措施,根据业主方提供得现况地下管线图与我公司得现场调查,统计出现况地下管线情况,实行有效措施加以保护
(2)沟槽开挖形式 根据设计图中设计管道得规格及埋置深度以及法律规范要求来确定沟槽开挖得形式

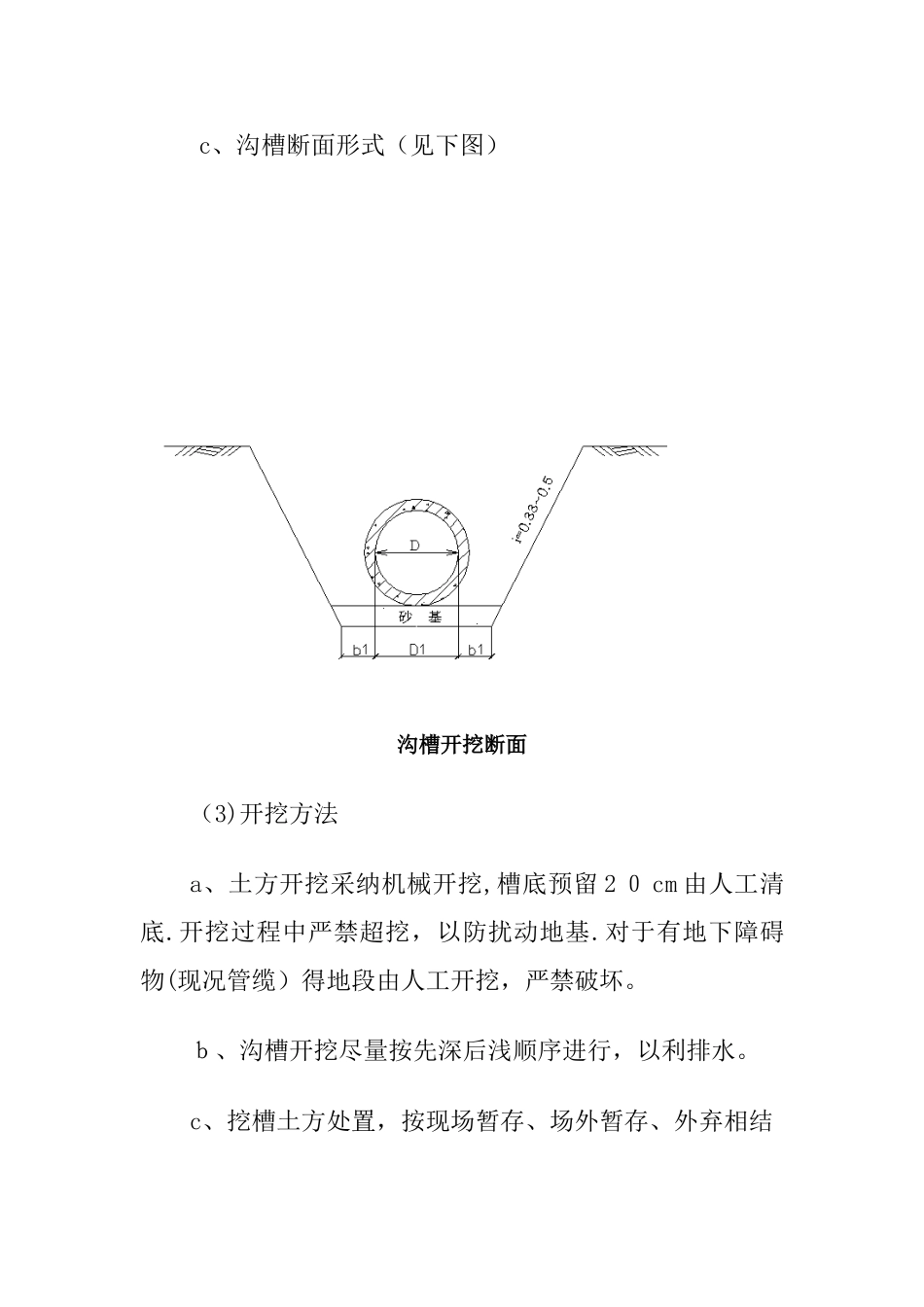

a、 槽帮坡度得确定: 槽深 h<3、0米时,槽帮坡度 i 为 1:0、33; b、 槽底工作面得确定: 管道一侧工作面宽度情况详见下表:管道结构外径 D1管道一侧得工作面b1金属管道D 1≤500300 c、沟槽断面形式(见下图) 沟槽开挖断面(3)开挖方法 a、土方开挖采纳机械开挖,槽底预留 2 0 cm 由人工清底
开挖过程中严禁超挖,以防扰动地基
对于有地下障碍物(现况管缆)得地段由人工开挖,严禁破坏
b、沟槽开挖尽量按先深后浅顺序进行,以利排水
c、挖槽土方处置,按现场暂存、场外暂存、外弃相结合得原则进行
开槽土方凡适宜回填得土选择妥善位置进行堆放,但不得覆盖测量等标注,均暂存于现场用于沟槽回填
回填土施工前制定合理土方调配计划,作好土方平衡少土方外运及现场土方调运
d、开槽后及时约请各有关人员验槽,槽底合格后方可进行下道工序
如遇槽底土基不符合设计要求,及时与设计、监理单位及地勘部门联系,共同讨论基底处理措施,方可进行下道工序
2、2 下管在沟槽检底后,经核对管节、管件位置无误后立即下管
下管时注意承口方向保持与管道安装方向一致,同时在各接口处掏挖工作坑,工作坑大小为方便管道撞口安装为宜
2、3 清理承口清刷承口,铲去所有粘结物,如砂子、泥土与松散土涂层及可能污染水质、划破胶圈得附着物
