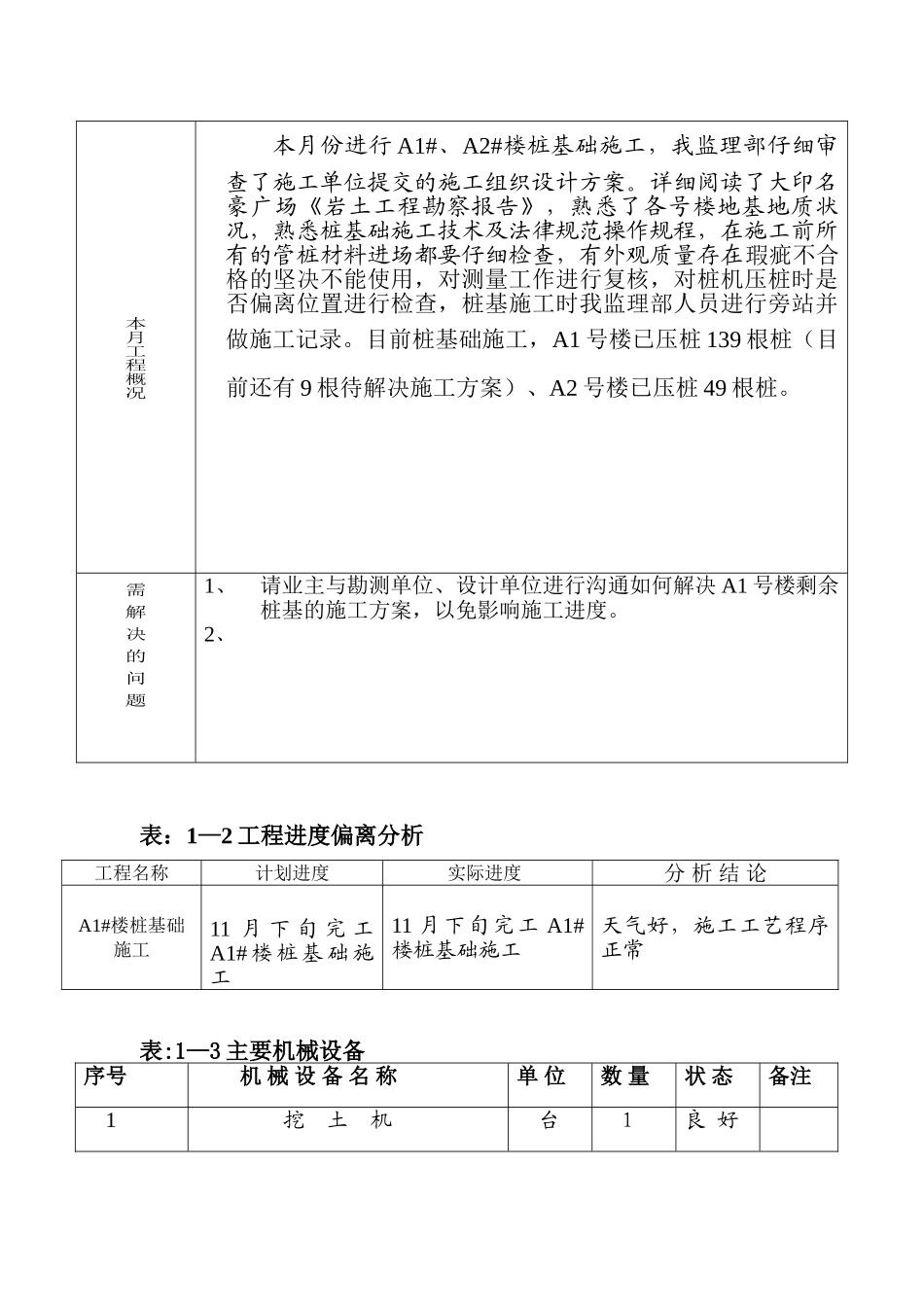

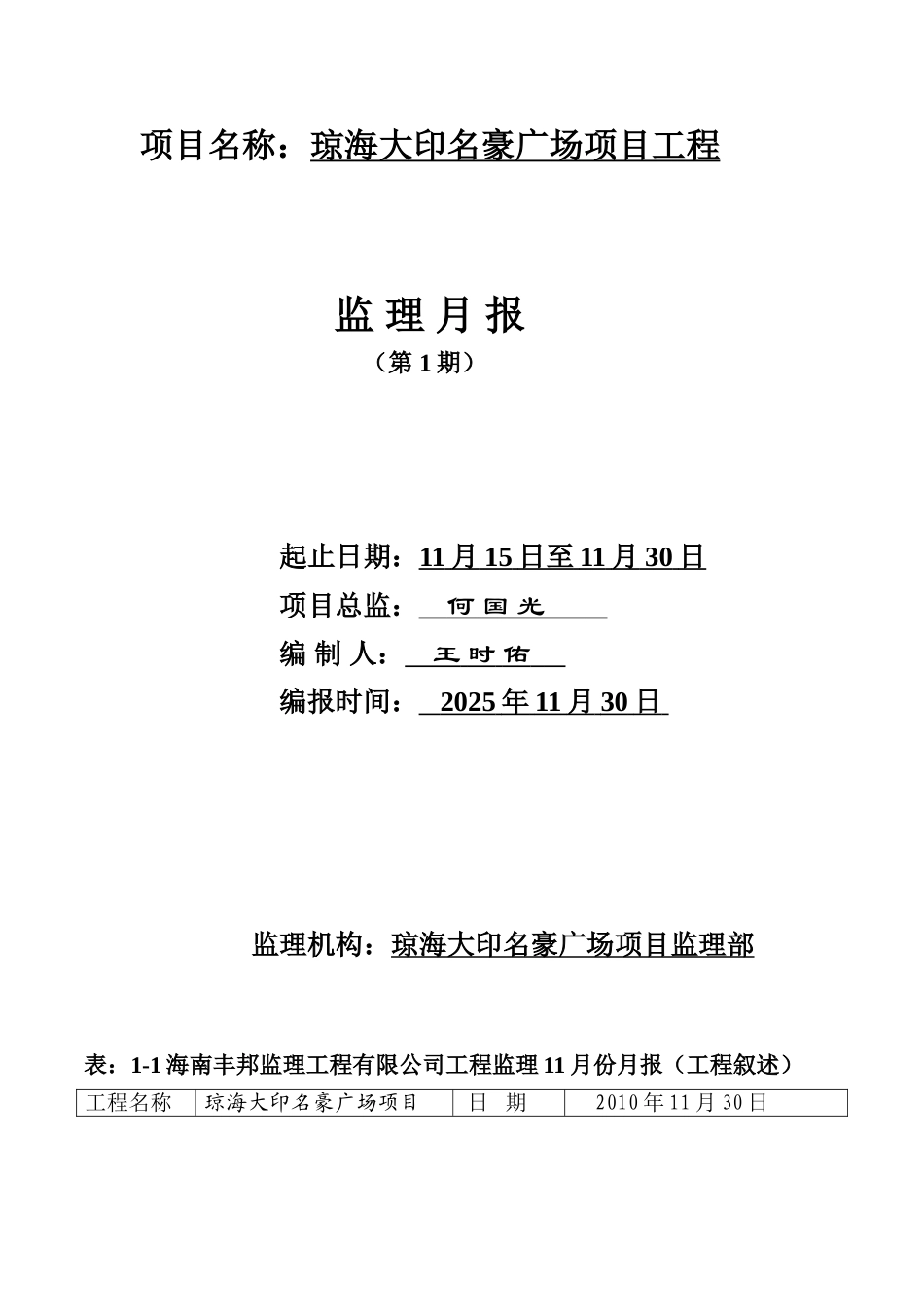

项目名称:琼海大印名豪广场项目工程监 理 月 报(第 1 期)起止日期:11 月 15 日至 11 月 30 日 项目总监: 何 国 光 编 制 人: 王 时 佑 编报时间: 2025 年 11 月 30 日 监理机构:琼海大印名豪广场项目监理部 表:1-1 海南丰邦监理工程有限公司工程监理 11 月份月报(工程叙述)工程名称琼海大印名豪广场项目 日 期2010 年 11 月 30 日本月工程概况本月份进行 A1#、A2#楼桩基础施工,我监理部仔细审查了施工单位提交的施工组织设计方案。详细阅读了大印名豪广场《岩土工程勘察报告》,熟悉了各号楼地基地质状况,熟悉桩基础施工技术及法律规范操作规程,在施工前所有的管桩材料进场都要仔细检查,有外观质量存在瑕疵不合格的坚决不能使用,对测量工作进行复核,对桩机压桩时是否偏离位置进行检查,桩基施工时我监理部人员进行旁站并做施工记录。目前桩基础施工,A1 号楼已压桩 139 根桩(目前还有 9 根待解决施工方案)、A2 号楼已压桩 49 根桩。需 解 决 的 问 题1、请业主与勘测单位、设计单位进行沟通如何解决 A1 号楼剩余桩基的施工方案,以免影响施工进度。2、表:1—2 工程进度偏离分析工程名称计划进度实际进度分 析 结 论A1#楼桩基础施工11 月 下 旬 完 工A1# 楼 桩 基 础 施工11 月下旬完工 A1#楼桩基础施工天气好,施工工艺程序正常表:1—3 主要机械设备序号机 械 设 备 名 称单 位数 量状 态备注1挖 土 机台1良 好2液压静力压桩机台1良 好3交 流 电 电 焊 机台1良 好4静载试验机台1良 好5表:1-4 主要材料动态材料名称规 格单 位数 量使用部位预制桩Ф500根桩基础表:1-5 11 月份工程进度款通知工程分项实际进度款(万元)暂拨付工程款(万元)累计拨付工程款(万元)桩基础施工表 :1-6 12 月份施工单位人数与天气状况工 种桩基础施工水电机械后勤管理合计人 数(人) 6222315天 气(天)晴 天阴 3 天雨 7 天表:1-7 工程质量情况工 程 名 称琼海大印名豪广场项目日 期2010 年 11 月 30 日1 、本月 工 程质量情况分析保 证 项 目基本项目允 许 偏 差 项 目 合 格合 格满足质量验收法律规范2、本月实行的 工 程 质 量措施及效果监理人员同施工管理人员深化施工场地现场监督检查,使桩基础施工工作始终在管理人员的监督下进行,尽可能减少施工操作失误,使工程质量得到提高。表:1-...
