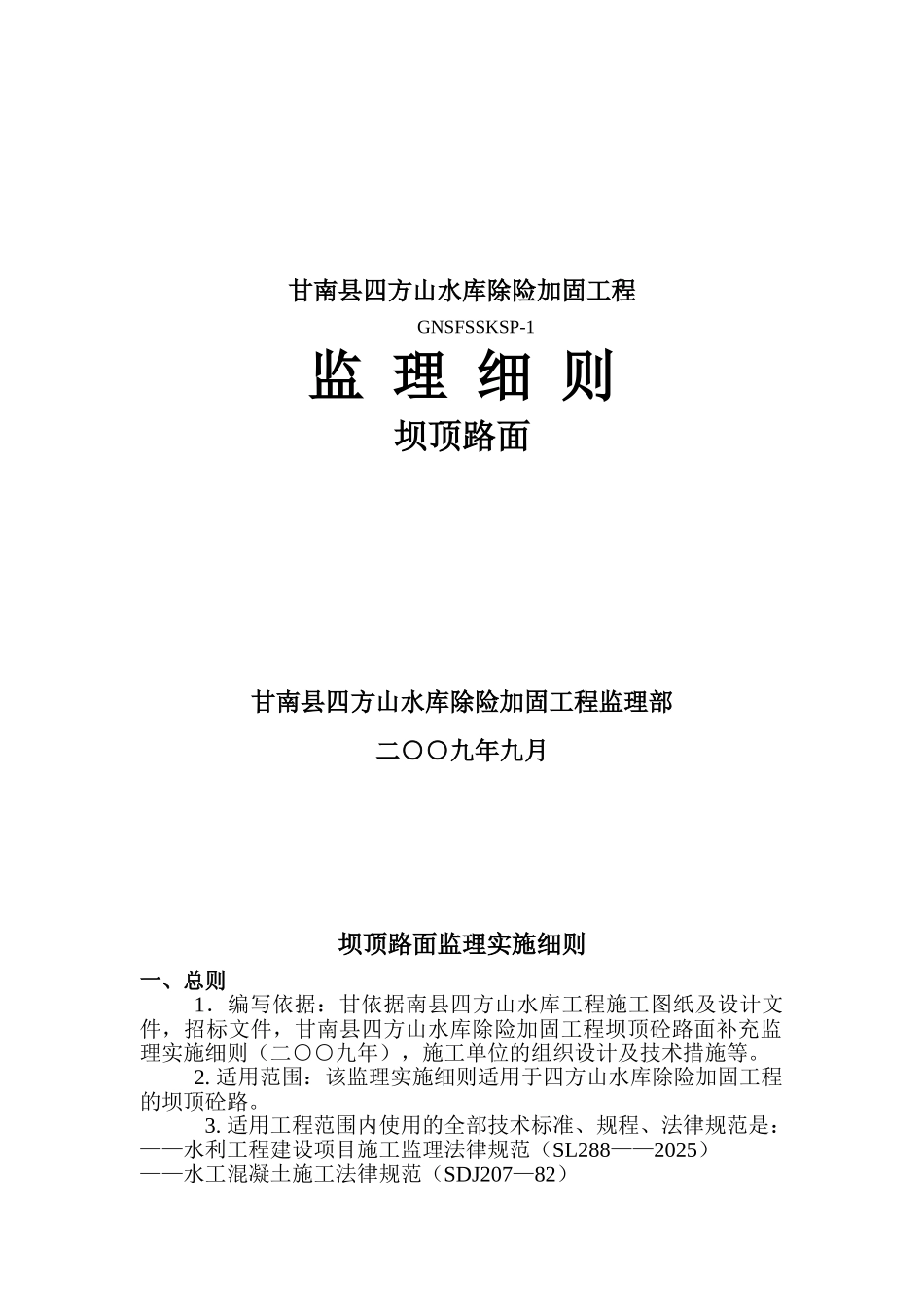

甘南县四方山水库除险加固工程GNSFSSKSP-1监 理 细 则坝顶路面甘南县四方山水库除险加固工程监理部二○○九年九月坝顶路面监理实施细则一、总则1.编写依据:甘依据南县四方山水库工程施工图纸及设计文件,招标文件,甘南县四方山水库除险加固工程坝顶砼路面补充监理实施细则(二○○九年),施工单位的组织设计及技术措施等
适用范围:该监理实施细则适用于四方山水库除险加固工程的坝顶砼路

适用工程范围内使用的全部技术标准、规程、法律规范是:——水利工程建设项目施工监理法律规范(SL288——2025)——水工混凝土施工法律规范(SDJ207—82)——公路路基施工技术法律规范(JTJ033—95)——公路水泥混凝土路面施工技术法律规范(JTG F30—2025)——公路工程质量检验评定标准(JTJ071—98)二、质量控制的内容、措施和方法 ㈠ 质量控制的内容、方法1
基础开挖工程1
1 土方开挖按设计图纸及经监理工程师批复的土方开挖断面采纳钩机自上而下进行
上层表土及草皮清除后弃至指定位置堆放,开挖作业要保持开挖后边坡稳定,并不得对邻近的各种结构物或设施等产生损坏和干扰
2 路基压实:压实厚度、压实遍数及最佳压实机械组合,由试验路确定
在路基工程陆续完毕后,所有构造物已经完成,土基分层控制在最佳含水量±2%时压实成型
对于摊铺后的疏松土体用轻型振动压路机静压,1
3 路基整形回填之后进行路基整形,对路基两侧超填部分进行削坡处理,边坡整型挂线进行,路基顶面用推土机机进行严格整平直至路拱、标高、宽度、平整度等项指标均达到技术法律规范要求为止
路面基层水泥稳定砂砾
⑴ 厚度 20 cm,水泥掺量 6%,压实度 K>95%,采纳“厂拌法”
施工前对该层混合料按设计配合比做重型击实试验,求得最大干容重和最佳含水量,并将试验数据和资料呈报监理工程师批准,大面积铺筑前,按法
