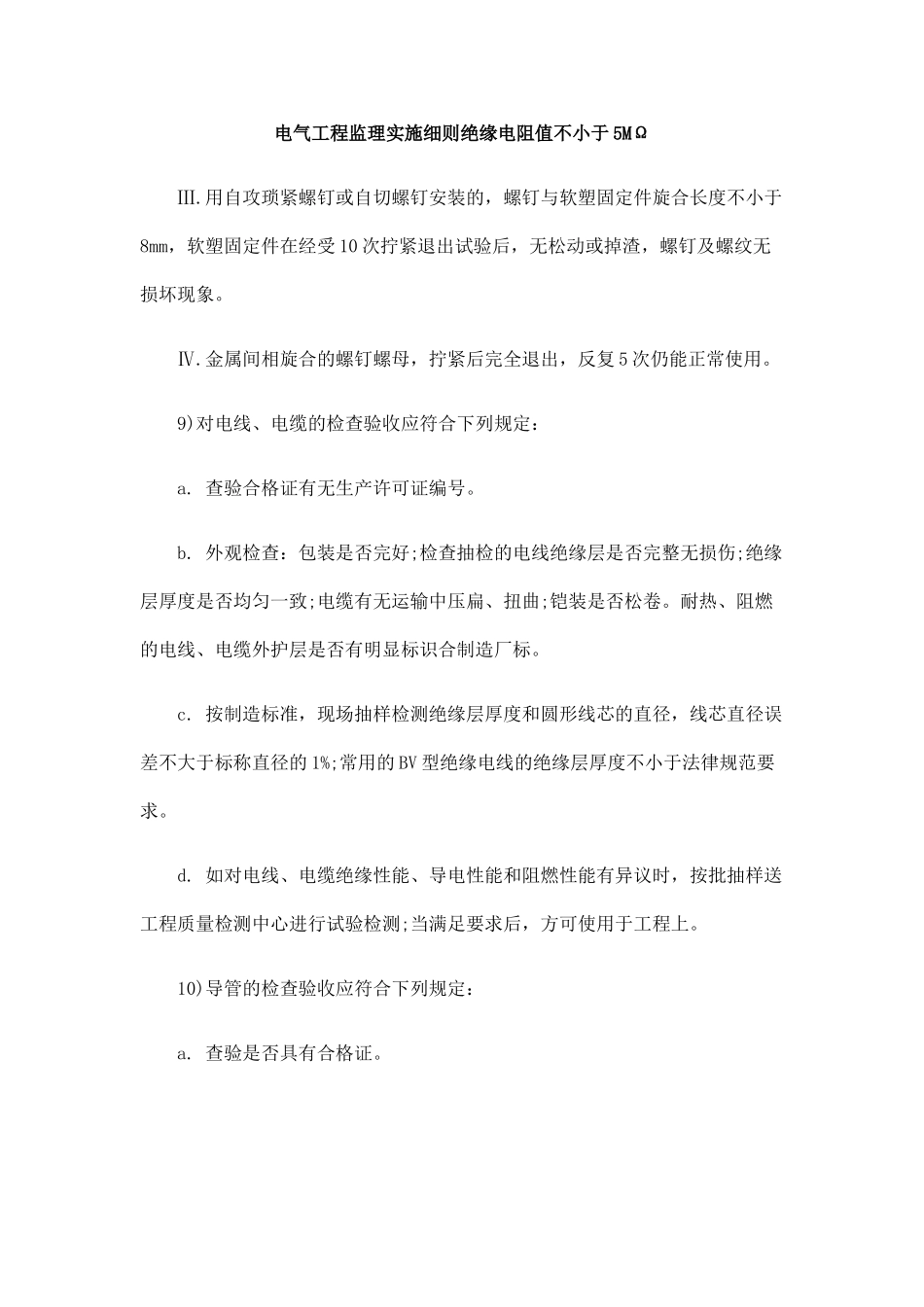

电气工程监理实施细则绝缘电阻值不小于 5MΩ Ⅲ
用自攻琐紧螺钉或自切螺钉安装的,螺钉与软塑固定件旋合长度不小于8mm,软塑固定件在经受 10 次拧紧退出试验后,无松动或掉渣,螺钉及螺纹无损坏现象
金属间相旋合的螺钉螺母,拧紧后完全退出,反复 5 次仍能正常使用
9)对电线、电缆的检查验收应符合下列规定: a
查验合格证有无生产许可证编号
外观检查:包装是否完好;检查抽检的电线绝缘层是否完整无损伤;绝缘层厚度是否均匀一致;电缆有无运输中压扁、扭曲;铠装是否松卷
耐热、阻燃的电线、电缆外护层是否有明显标识合制造厂标
按制造标准,现场抽样检测绝缘层厚度和圆形线芯的直径,线芯直径误差不大于标称直径的 1%;常用的 BV 型绝缘电线的绝缘层厚度不小于法律规范要求
如对电线、电缆绝缘性能、导电性能和阻燃性能有异议时,按批抽样送工程质量检测中心进行试验检测;当满足要求后,方可使用于工程上
10)导管的检查验收应符合下列规定: a
查验是否具有合格证
外观检查:是否压扁;内壁是否光滑;非镀锌钢导管是否严重锈蚀;镀锌钢导管镀层覆盖是否完整
绝缘导管及配件有无碎裂
如阻燃导管的是否在导管表面具有阻燃标志和制造厂标

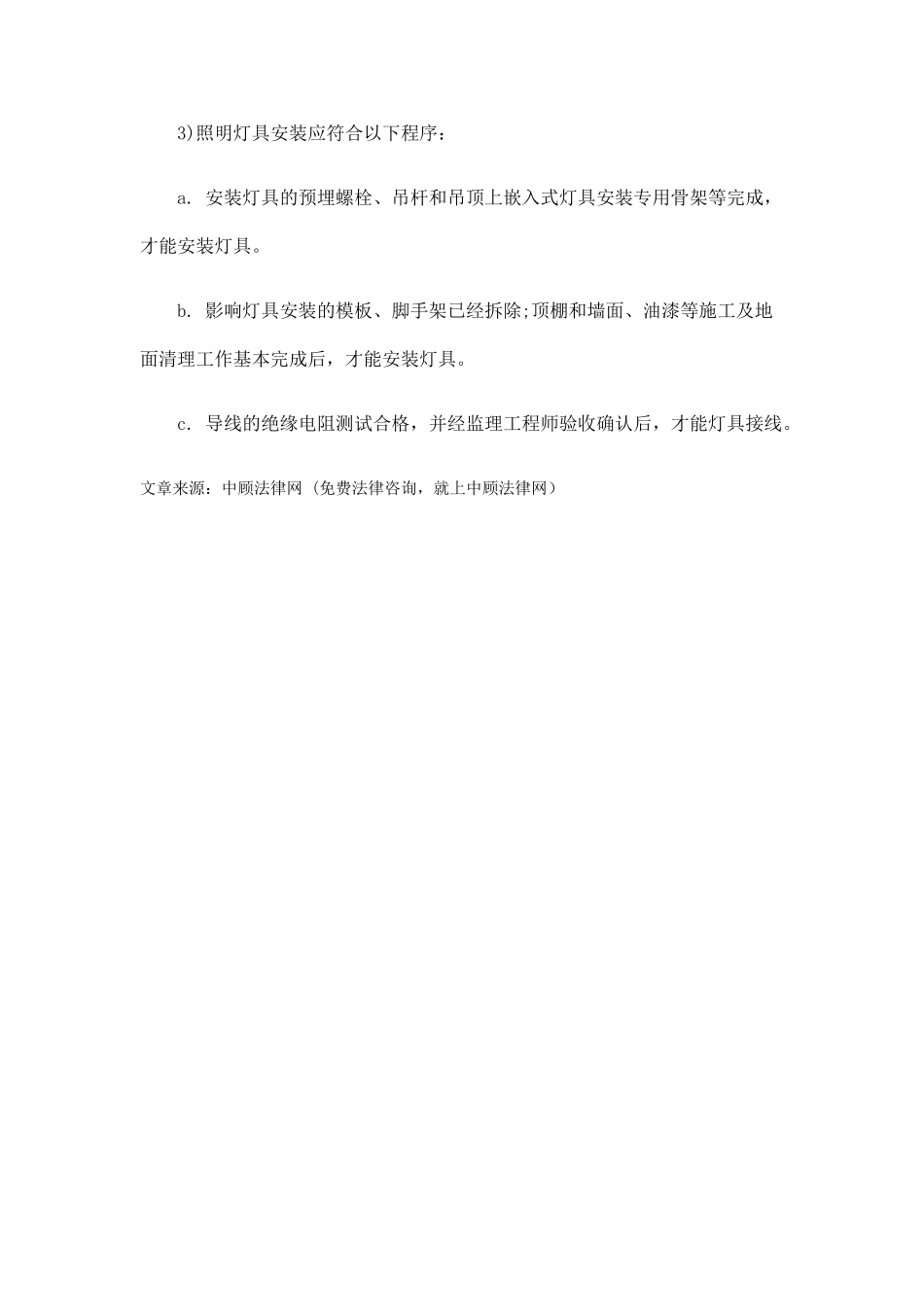

2 工序交接确认: 1)电线、电缆导管和线槽敷设应符合以下程序: a
除埋入混凝土中的非镀锌钢导管外壁不须做防腐处理外,其他部位的非镀锌钢导管内外壁均须做防腐处理,经监理工程师确认后,方可穿线配管
室外直埋导管的路径、沟槽深度、宽度及垫层处理必须经监理工程师确认后方可埋设导管
现浇混凝土板内配管在底层钢筋绑扎完成,上层钢筋未绑扎前敷设,必须经监理工程师通过隐蔽验收后,方可绑扎上层钢筋和浇筑混凝土
2)电线、电缆穿管及线槽敷线应符合以下程序: a
接地(PE)或接零(PEN)及其他焊接施工完成,并经监理
