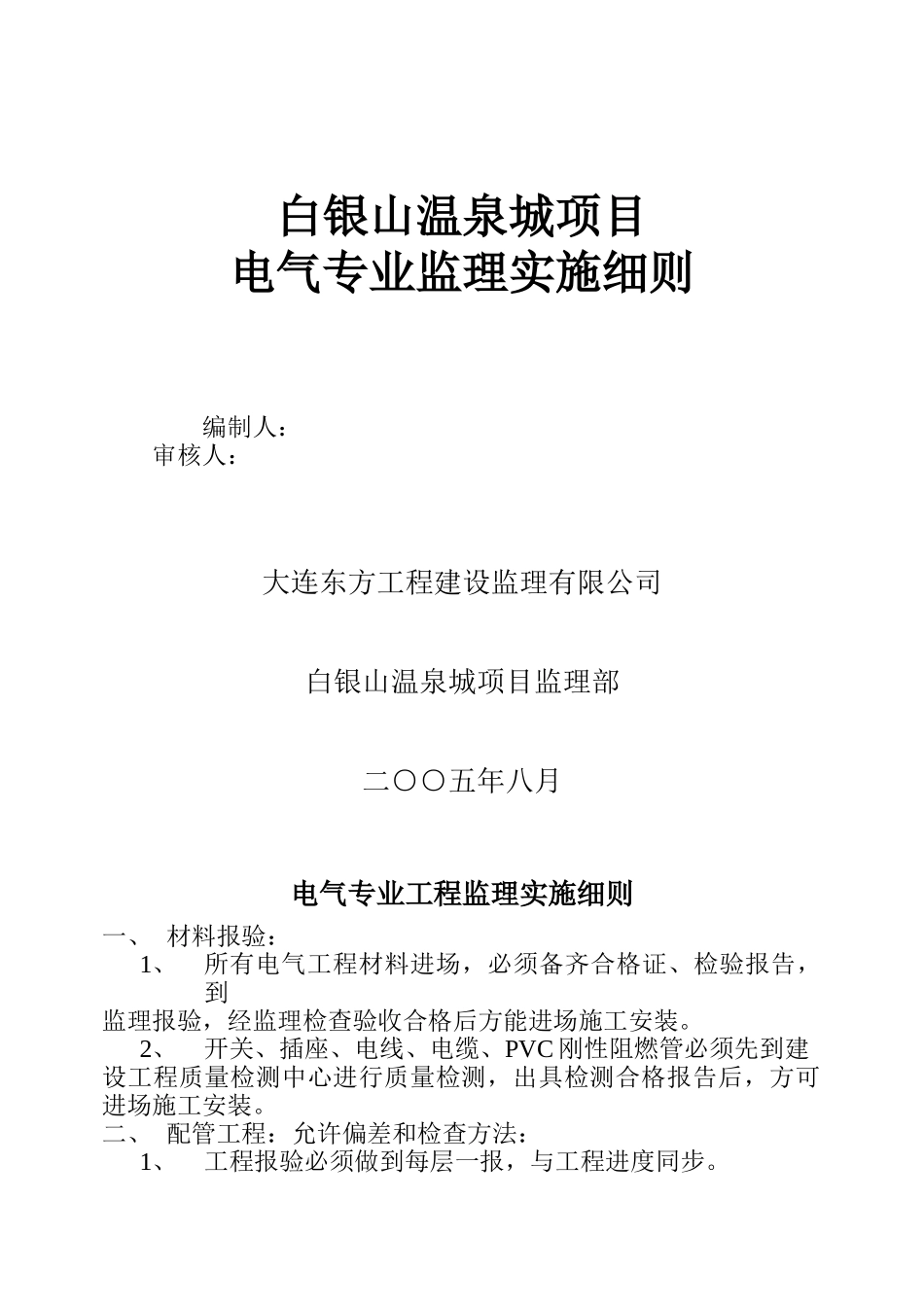

白银山温泉城项目电气专业监理实施细则编制人: 审核人:大连东方工程建设监理有限公司白银山温泉城项目监理部二○○五年八月电气专业工程监理实施细则一、 材料报验:1、所有电气工程材料进场,必须备齐合格证、检验报告,到监理报验,经监理检查验收合格后方能进场施工安装

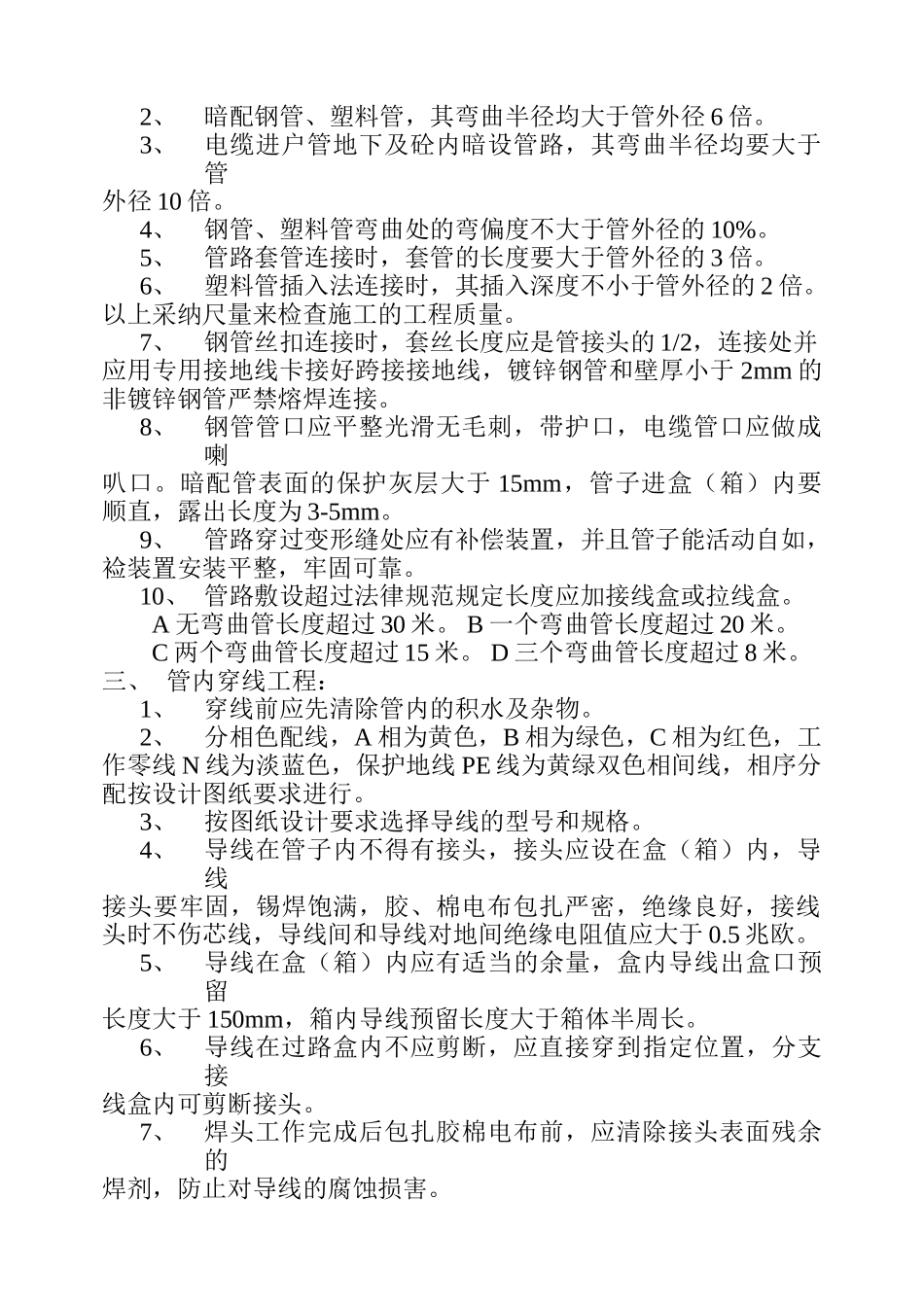

2、开关、插座、电线、电缆、PVC 刚性阻燃管必须先到建设工程质量检测中心进行质量检测,出具检测合格报告后,方可进场施工安装
二、 配管工程:允许偏差和检查方法:1、工程报验必须做到每层一报,与工程进度同步
2、暗配钢管、塑料管,其弯曲半径均大于管外径 6 倍
3、电缆进户管地下及砼内暗设管路,其弯曲半径均要大于管外径 10 倍
4、钢管、塑料管弯曲处的弯偏度不大于管外径的 10%
5、管路套管连接时,套管的长度要大于管外径的 3 倍
6、塑料管插入法连接时,其插入深度不小于管外径的 2 倍
以上采纳尺量来检查施工的工程质量
7、钢管丝扣连接时,套丝长度应是管接头的 1/2,连接处并应用专用接地线卡接好跨接接地线,镀锌钢管和壁厚小于 2mm 的非镀锌钢管严禁熔焊连接
8、钢管管口应平整光滑无毛刺,带护口,电缆管口应做成喇叭口
暗配管表面的保护灰层大于 15mm,管子进盒(箱)内要顺直,露出长度为 3-5mm
9、管路穿过变形缝处应有补偿装置,并且管子能活动自如,裣装置安装平整,牢固可靠
10、 管路敷设超过法律规范规定长度应加接线盒或拉线盒
A 无弯曲管长度超过 30 米
B 一个弯曲管长度超过 20 米
C 两个弯曲管长度超过 15 米
D 三个弯曲管长度超过 8 米
三、 管内穿线工程:1、穿线前应先清除管内的积水及杂物
2、分相色配线,A 相为黄色,B 相为绿色,C 相为红色,工作零线 N 线为淡蓝色,保护地线 PE 线为黄绿双色相间线,相序分配按设计图纸要求进行

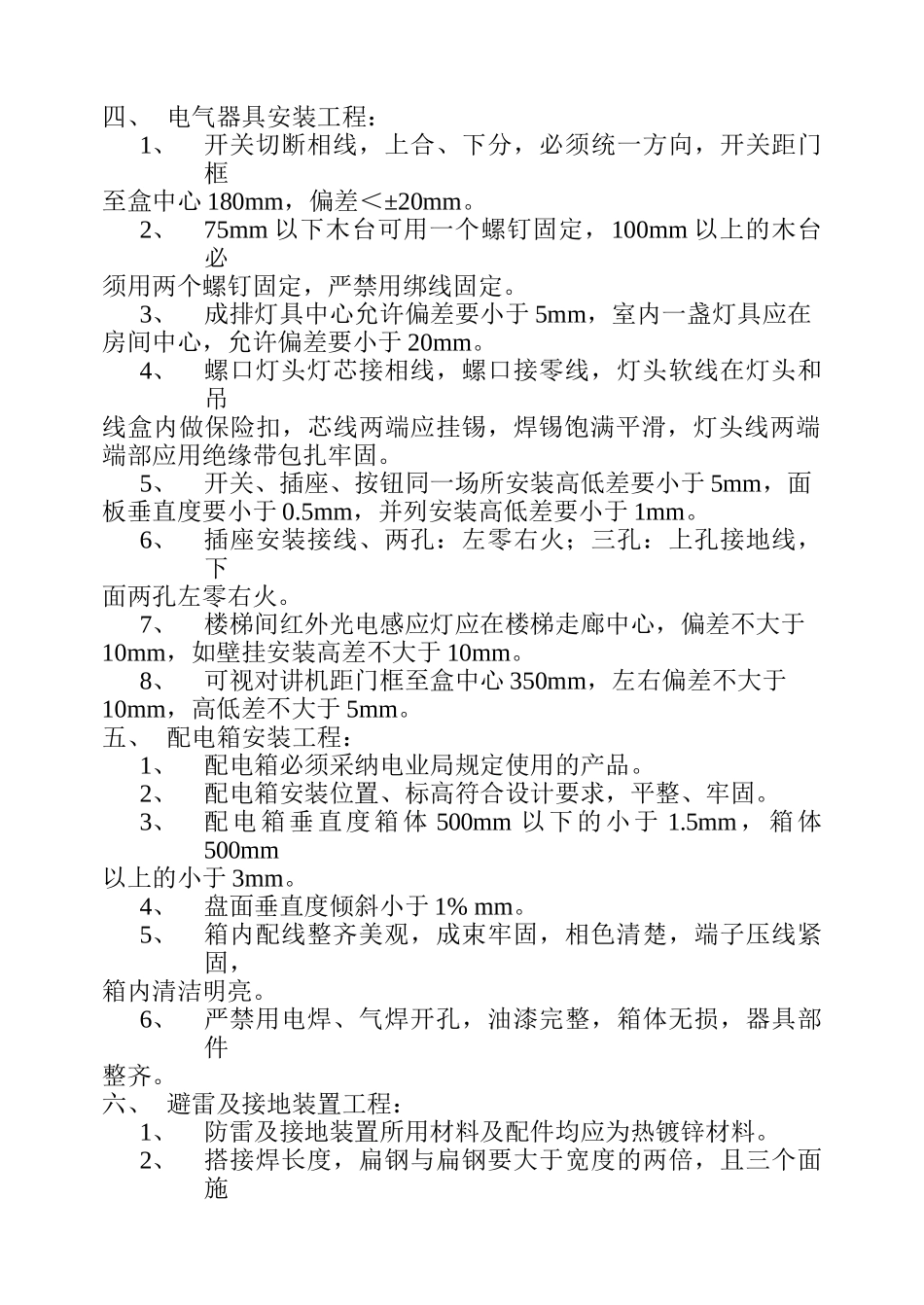

3、按图纸设计要求选择导线的型号和规格
