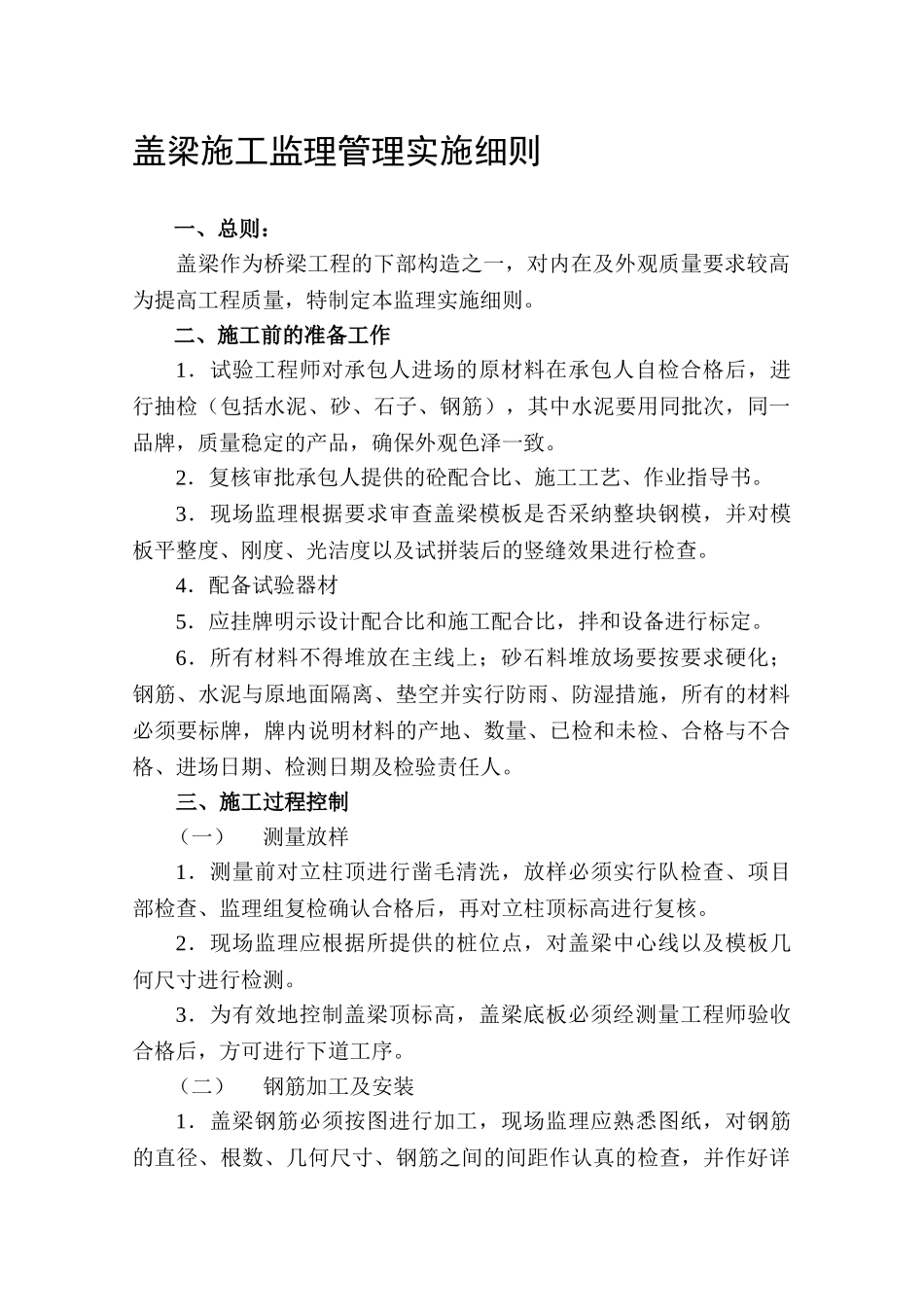

江苏润通交通工程监理咨询有限公司204 国道盐城南段(东台段)改扩建工程项目盖梁施工监理实施细则204 国道盐城南段(东台段)改扩建工程 YCD-JL 标驻地监理部二 00 七年九月五日盖梁施工监理管理实施细则一、总则:盖梁作为桥梁工程的下部构造之一,对内在及外观质量要求较高为提高工程质量,特制定本监理实施细则
二、施工前的准备工作1.试验工程师对承包人进场的原材料在承包人自检合格后,进行抽检(包括水泥、砂、石子、钢筋),其中水泥要用同批次,同一品牌,质量稳定的产品,确保外观色泽一致
2.复核审批承包人提供的砼配合比、施工工艺、作业指导书
3.现场监理根据要求审查盖梁模板是否采纳整块钢模,并对模板平整度、刚度、光洁度以及试拼装后的竖缝效果进行检查
4.配备试验器材5.应挂牌明示设计配合比和施工配合比,拌和设备进行标定
6.所有材料不得堆放在主线上;砂石料堆放场要按要求硬化;钢筋、水泥与原地面隔离、垫空并实行防雨、防湿措施,所有的材料必须要标牌,牌内说明材料的产地、数量、已检和未检、合格与不合格、进场日期、检测日期及检验责任人
三、施工过程控制(一)测量放样1.测量前对立柱顶进行凿毛清洗,放样必须实行队检查、项目部检查、监理组复检确认合格后,再对立柱顶标高进行复核
2.现场监理应根据所提供的桩位点,对盖梁中心线以及模板几何尺寸进行检测
3.为有效地控制盖梁顶标高,盖梁底板必须经测量工程师验收合格后,方可进行下道工序
(二)钢筋加工及安装1.盖梁钢筋必须按图进行加工,现场监理应熟悉图纸,对钢筋的直径、根数、几何尺寸、钢筋之间的间距作认真的检查,并作好详细的记录
2.钢筋焊接应严格按法律规范要求达到技术指标(如是对焊焊接,应现场取样进行试拉试验,钢筋起弯点应离开焊接处 50cm),搭接焊长度双面焊不小于 5d,单面焊不小于 10d
焊缝满足长、宽、饱满程度,无烧伤、无夹渣,无裂缝
