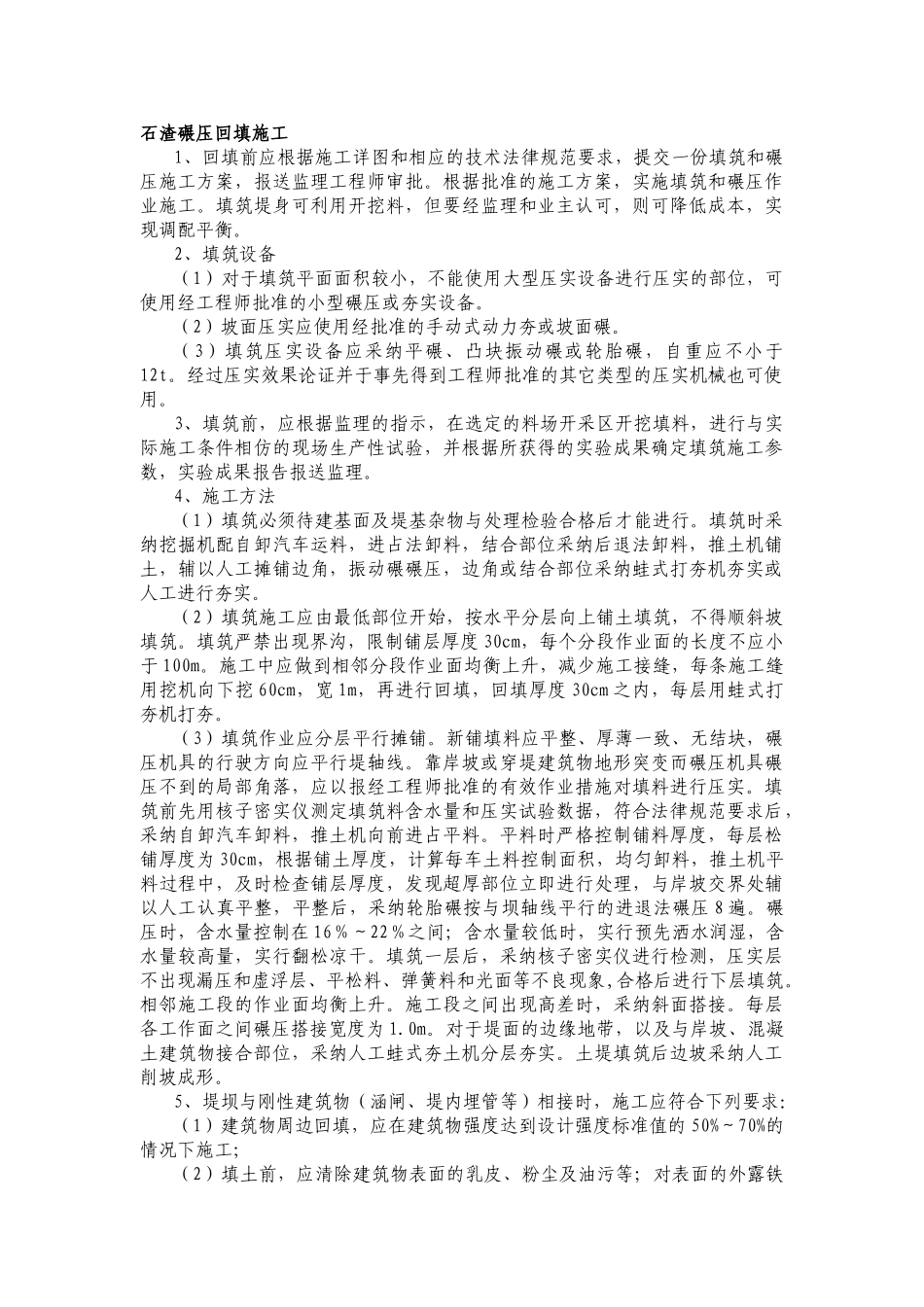

石渣碾压回填施工1、回填前应根据施工详图和相应的技术法律规范要求,提交一份填筑和碾压施工方案,报送监理工程师审批
根据批准的施工方案,实施填筑和碾压作业施工
填筑堤身可利用开挖料,但要经监理和业主认可,则可降低成本,实现调配平衡
2、填筑设备(1)对于填筑平面面积较小,不能使用大型压实设备进行压实的部位,可使用经工程师批准的小型碾压或夯实设备
(2)坡面压实应使用经批准的手动式动力夯或坡面碾
(3)填筑压实设备应采纳平碾、凸块振动碾或轮胎碾,自重应不小于12t
经过压实效果论证并于事先得到工程师批准的其它类型的压实机械也可使用
3、填筑前,应根据监理的指示,在选定的料场开采区开挖填料,进行与实际施工条件相仿的现场生产性试验,并根据所获得的实验成果确定填筑施工参数,实验成果报告报送监理
4、施工方法(1)填筑必须待建基面及堤基杂物与处理检验合格后才能进行
填筑时采纳挖掘机配自卸汽车运料,进占法卸料,结合部位采纳后退法卸料,推土机铺土,辅以人工摊铺边角,振动碾碾压,边角或结合部位采纳蛙式打夯机夯实或人工进行夯实
(2)填筑施工应由最低部位开始,按水平分层向上铺土填筑,不得顺斜坡填筑
填筑严禁出现界沟,限制铺层厚度 30cm,每个分段作业面的长度不应小于 100m
施工中应做到相邻分段作业面均衡上升,减少施工接缝,每条施工缝用挖机向下挖 60cm,宽 1m,再进行回填,回填厚度 30cm 之内,每层用蛙式打夯机打夯
(3)填筑作业应分层平行摊铺
新铺填料应平整、厚薄一致、无结块,碾压机具的行驶方向应平行堤轴线
靠岸坡或穿堤建筑物地形突变而碾压机具碾压不到的局部角落,应以报经工程师批准的有效作业措施对填料进行压实
填筑前先用核子密实仪测定填筑料含水量和压实试验数据,符合法律规范要求后,采纳自卸汽车卸料,推土机向前进占平料
平料时严格控制铺料厚度,每层松铺厚度为 30cm,根据铺土厚
