砌体施工技术交底记录表 B2 编号 工程名称东风本田第二工厂 AF/VQ/AE 联合厂房交底时间2025 年 8 月 5 日交底内容:一、 设计要求1、±0
000 以下墙体采纳 MU15 灰砂砖,M7
5 水泥砂浆砌筑;所有内外墙体均在标高-0
060m处做 20 厚 1:2 水泥砂浆加相当于水泥重量 5%防水剂的防潮层,当室内地面不在同一标高时,靠填土一侧应做垂直防潮层(材料和厚度不变)
2、车间外围护墙体 1
2m 标高以下及车间外贴卫生间采纳 240 厚灰砂砖墙体,M5 混合砂浆砌筑
3、除二层辅房内部隔墙外,厂房内部生产辅助用房及卫生间、楼梯间墙体采纳标号为 50 的200 厚加气混凝土砌块墙,M5 混合砂浆砌筑
设置伸缩缝间距 80m,缝宽 70mm
4、车间中间区域的顶面为钢筋混凝土板的内部辅房墙体为 240mm 厚灰砂砖墙体,M5 混合砂浆砌筑

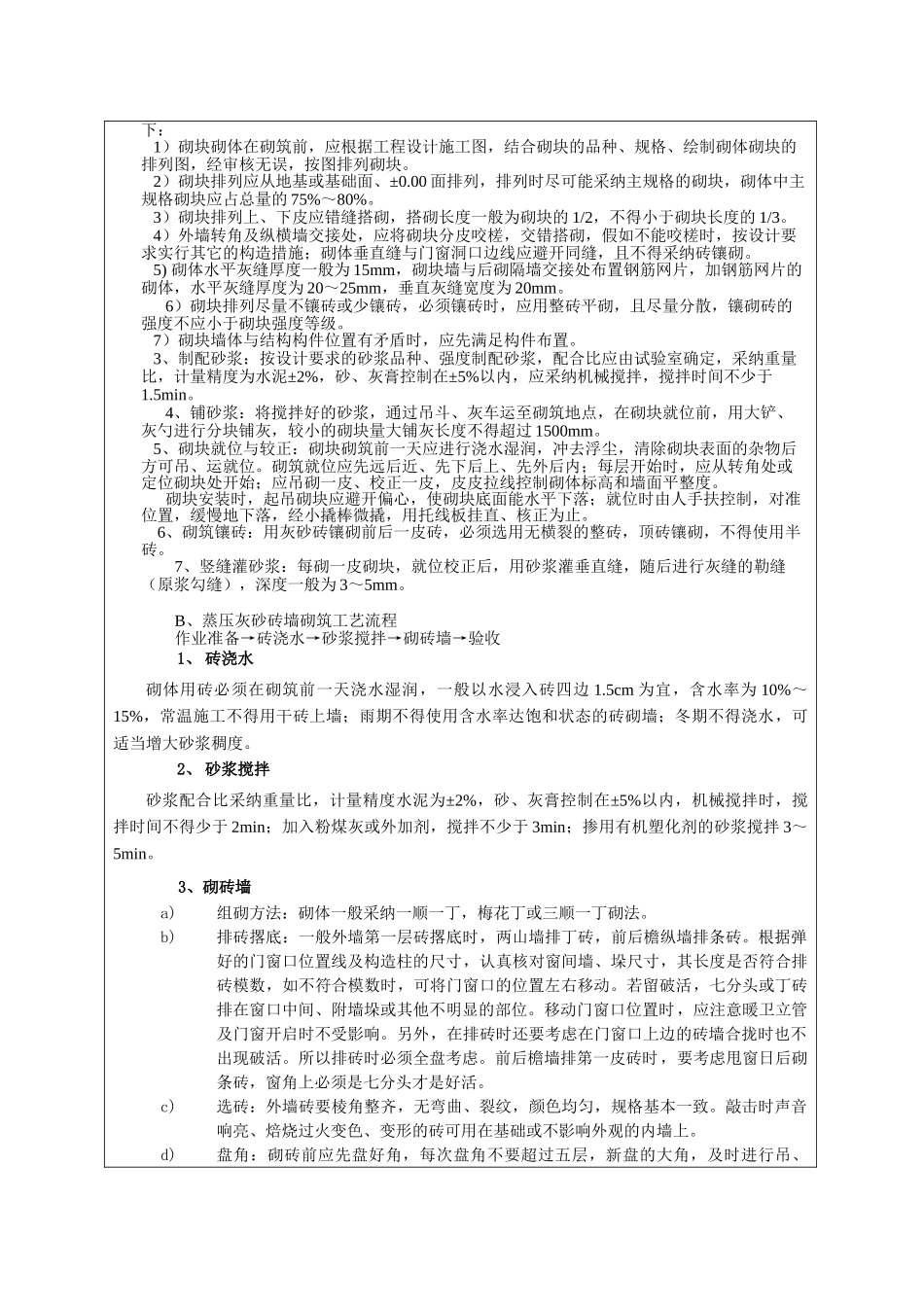

5、墙柱之间的拉结设置情况

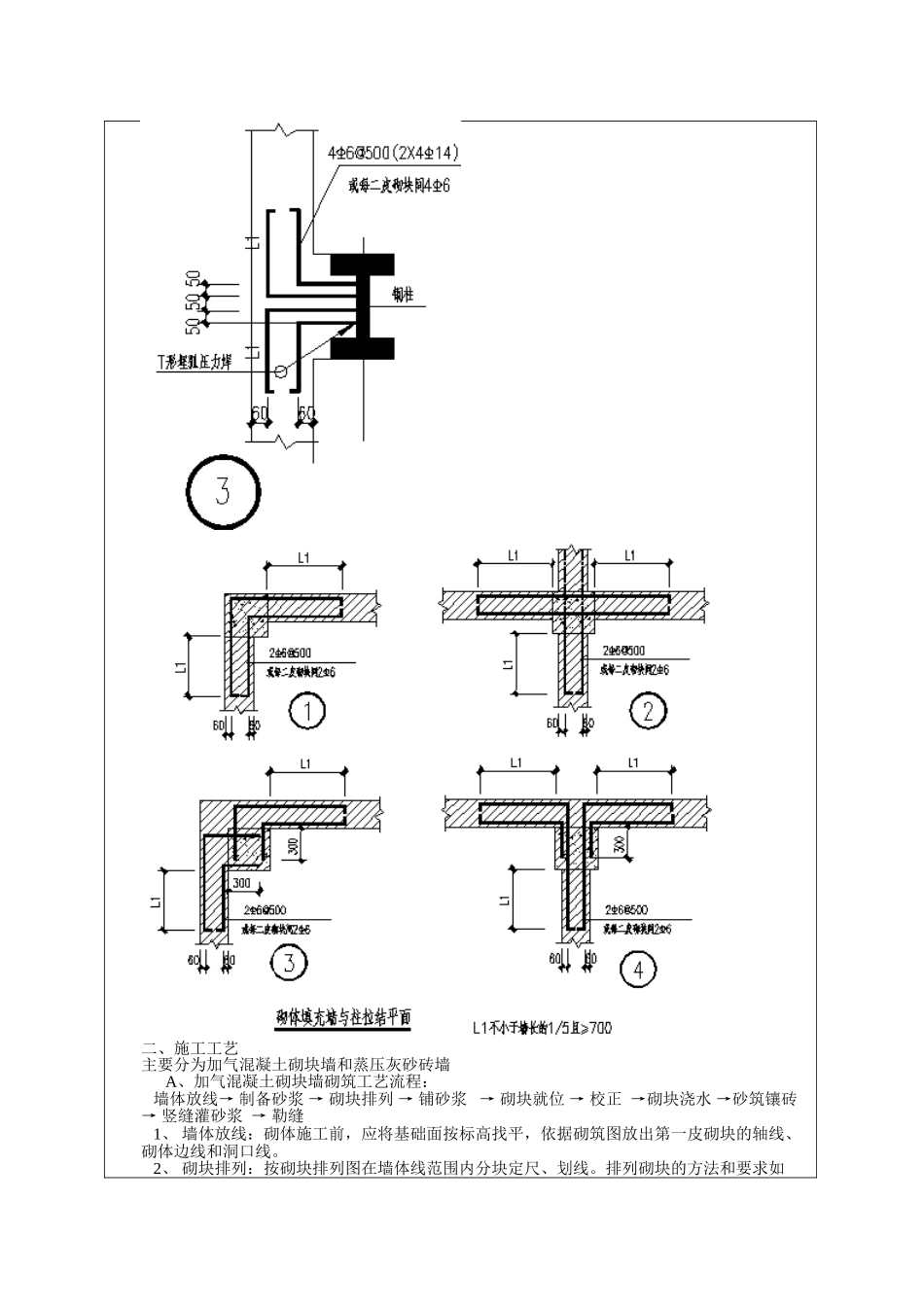

二、施工工艺主要分为加气混凝土砌块墙和蒸压灰砂砖墙A、加气混凝土砌块墙砌筑工艺流程: 墙体放线→ 制备砂浆 → 砌块排列 → 铺砂浆 → 砌块就位 → 校正 →砌块浇水 →砂筑镶砖 → 竖缝灌砂浆 → 勒缝 1、 墙体放线:砌体施工前,应将基础面按标高找平,依据砌筑图放出第一皮砌块的轴线、砌体边线和洞口线
2、 砌块排列:按砌块排列图在墙体线范围内分块定尺、划线

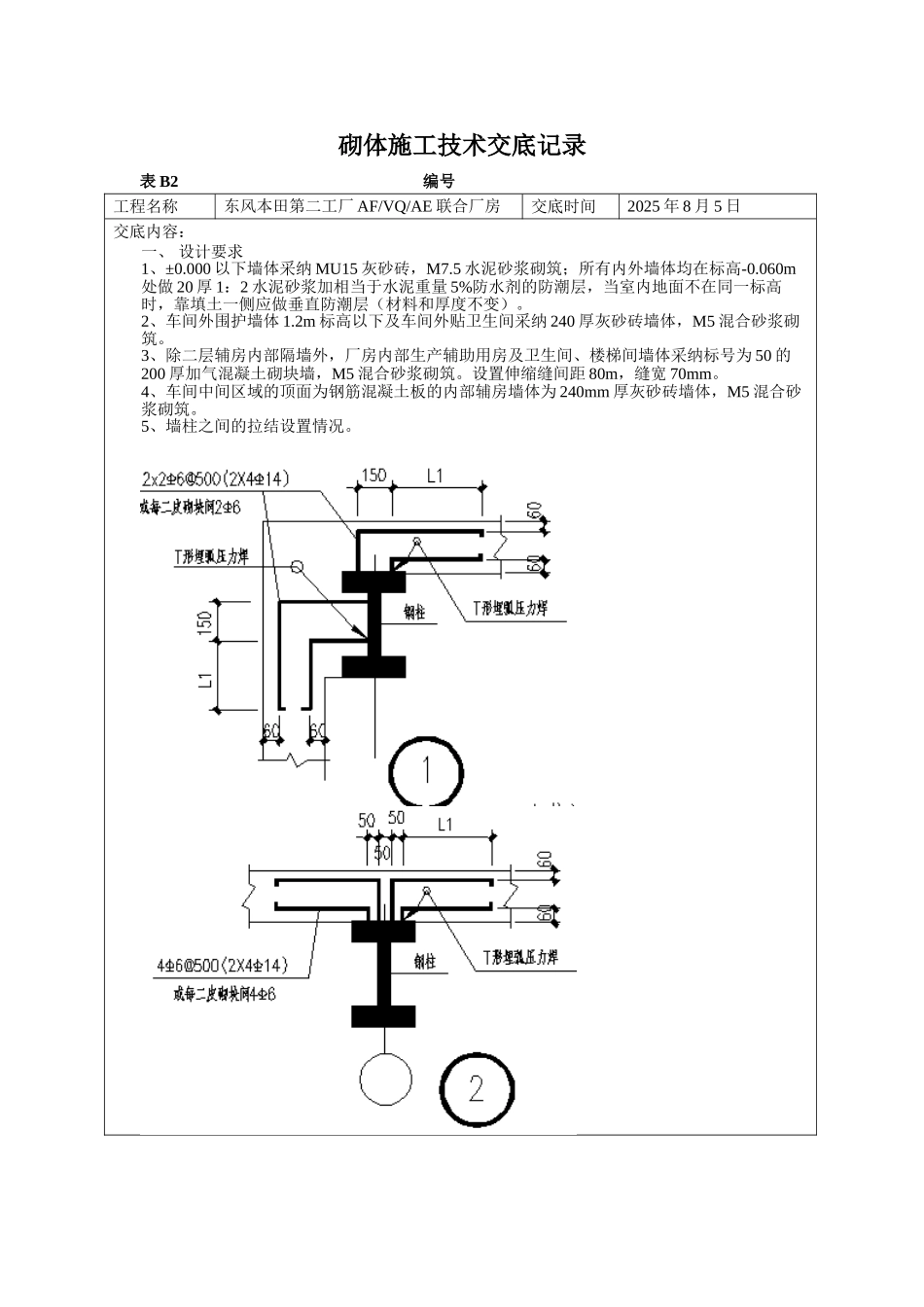

排列砌块的方法和要求如下: 1)砌块砌体在砌筑前,应根据工程设计施工图,结合砌块的品种、规格、绘制砌体砌块的排列图,经审核无误,按图排列砌块
2)砌块排列应从地基或基础面、±0
00 面排列,排列时尽可能采纳主规格的砌块,砌体中主规格砌块应占总量的 75%~80%
3)砌块排列上、下皮应错缝搭砌,搭砌长度一般为砌块的 1/2,不得小于砌块长度的 1/3
4)外墙转角及纵横墙交接处,应将砌块分皮咬槎,交错搭砌,假如不能咬槎时
