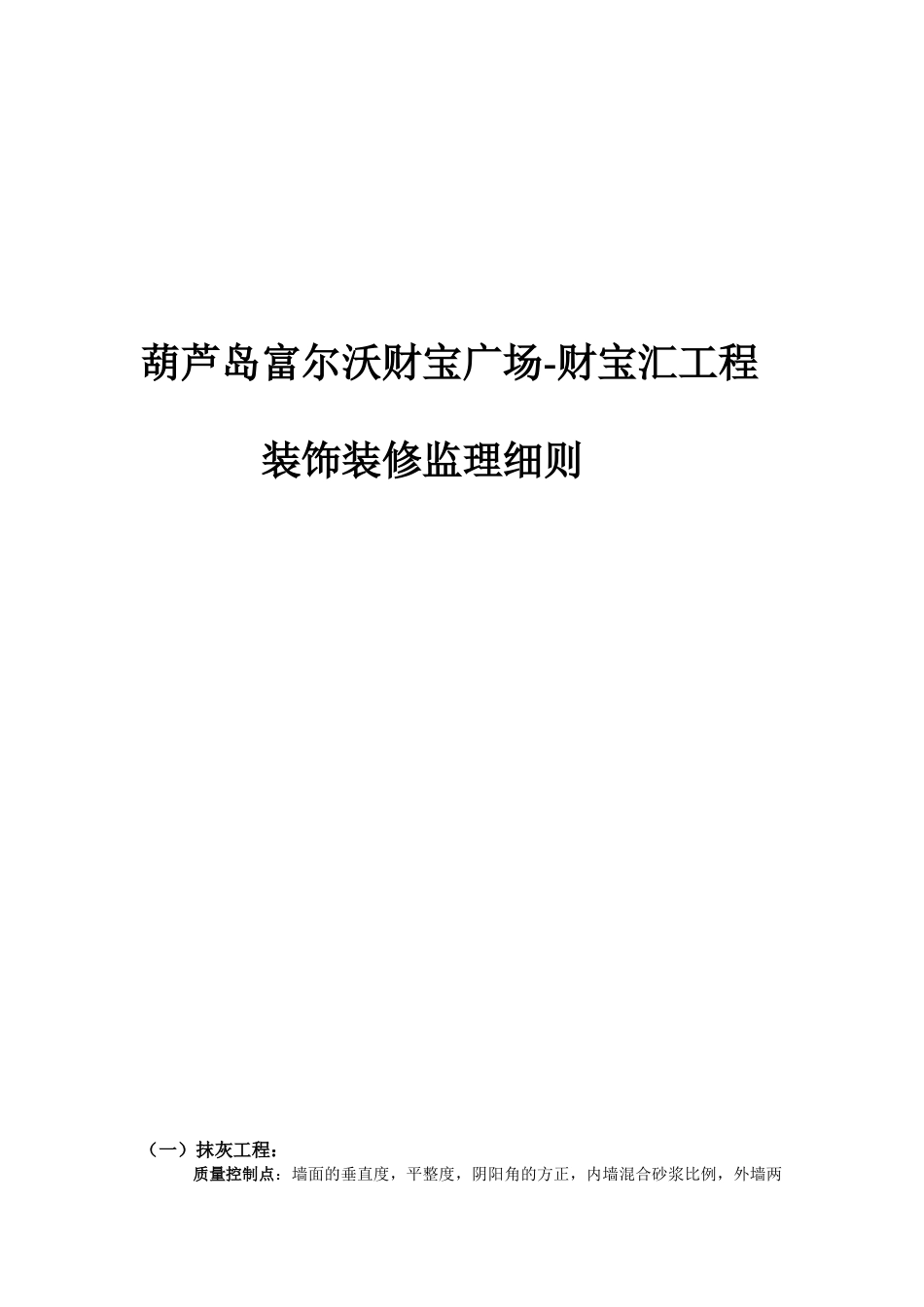

葫芦岛富尔沃财宝广场-财宝汇工程装饰装修监理细则(一)抹灰工程:质量控制点:墙面的垂直度,平整度,阴阳角的方正,内墙混合砂浆比例,外墙两遍成活,架眼的填堵,样板间,滴水线或槽质量监控:1,材料质量要求:石灰膏应用块状生石灰淋制,熟化时间,常温下一般不少于15d,用于罩面时,不应少于 30d
抹灰用的石灰膏可用磨细生石灰粉代替,其细度应通过4900 孔/cm 筛,用于罩面时,熟化时间不应小于 3d
2 施工工艺要求:内墙抹灰用水泥混合砂浆,外墙抹灰两遍成活,抹灰砂浆的配合比和稠度等应经检查合格后,方可使用
水泥砂浆及掺有水泥或石灰膏拌制的砂浆,应在初凝前用完
砂浆中掺用外加剂时,其掺入量应由试验确定
木结构和砖石结构,砼结构等相接处基体表面的抹灰,应先铺钉金属网,并绷紧牢固,搭接宽度不应小于 100mm
抹灰前,砖石,砼等基体表面的灰尘,污垢和油渍等,应清楚洁净,并洒水润湿
检查基体表面的平整度,并用与抹灰层相同的砂浆设置标志或标筋
室内墙面,柱面和门洞口的阳角,宜用 1:2 水泥砂浆做护角,其高度不应低于 2m,每侧宽度不应小于 50mm
室内抹灰工程,应待上下水,煤气等管道安装后进行
抹灰前,必须将管道穿越的墙洞和楼棚洞填嵌密实
散热器和密集管道等背后的墙面抹灰,宜在散热器和管道安装前进行,抹灰面接槎应顺平
外墙窗台,窗楣,雨篷,阳台,压顶和突出腰线等,上面应做流水坡度,下面应做滴水线或滴水槽,滴水槽的深度和宽度不应小于 10mm,并整齐一致
各种砂浆的抹灰层,在凝聚前,应防止快干,水冲和震动
水泥砂浆的抹灰层应在湿润的条件下养护
冬季施工,砂浆的温度不宜低于 5 度
砂浆抹灰层硬化初期不得受冻
中级抹灰主要工序—阳角找方,设置标筋,分层赶平,修整,表面压光
抹灰层的平均总厚度,不得大于下列规定; 顶棚:现浇砼—15 毫米, 预制砼—18 毫米,内墙:普通抹灰—18 毫米
