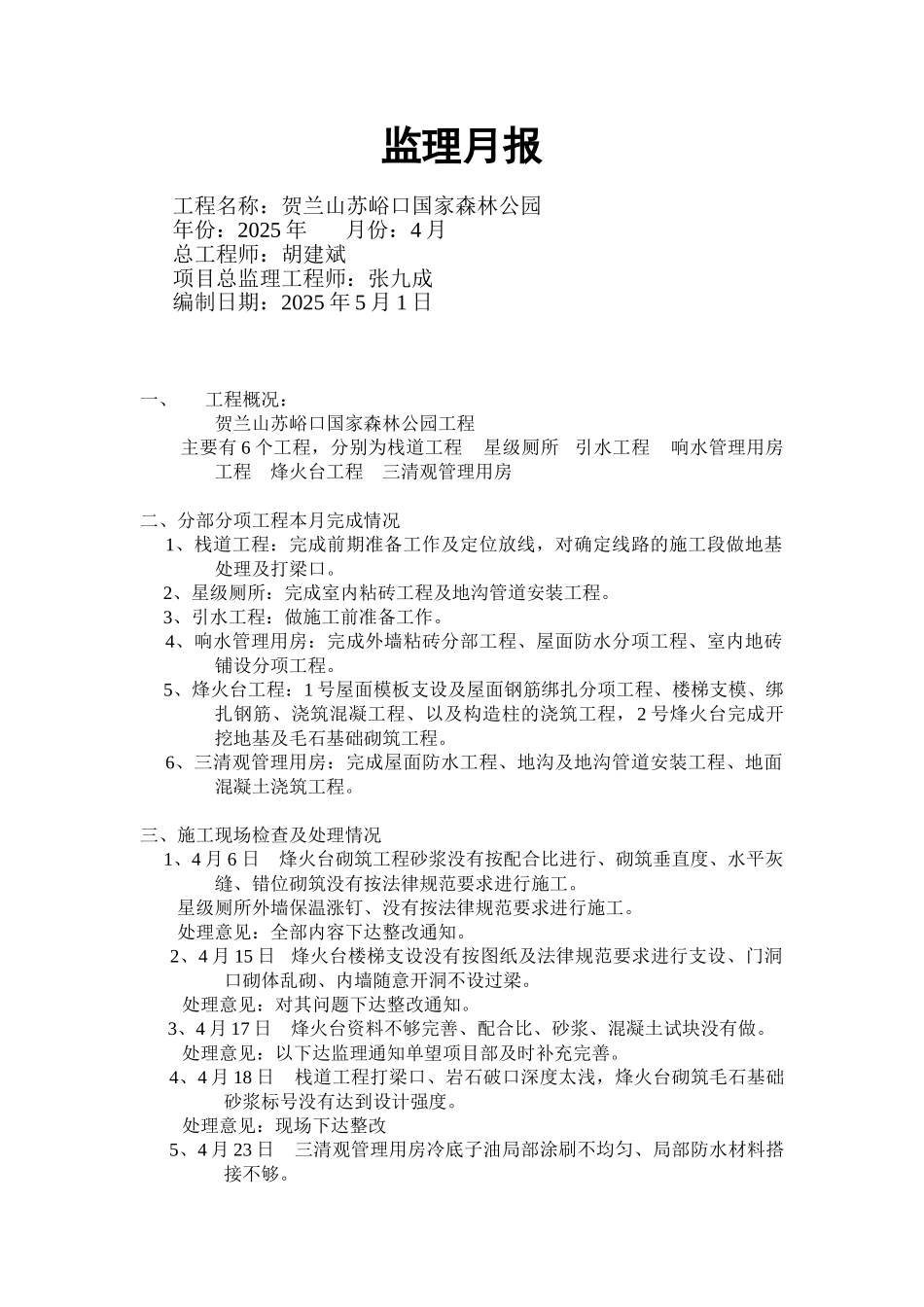

监理月报工程名称:贺兰山苏峪口国家森林公园年份:2025 年 月份:4 月总工程师:胡建斌项目总监理工程师:张九成编制日期:2025 年 5 月 1 日一、工程概况:贺兰山苏峪口国家森林公园工程 主要有 6 个工程,分别为栈道工程 星级厕所 引水工程 响水管理用房工程 烽火台工程 三清观管理用房二、分部分项工程本月完成情况 1、栈道工程:完成前期准备工作及定位放线,对确定线路的施工段做地基处理及打梁口
2、星级厕所:完成室内粘砖工程及地沟管道安装工程
3、引水工程:做施工前准备工作
4、响水管理用房:完成外墙粘砖分部工程、屋面防水分项工程、室内地砖铺设分项工程
5、烽火台工程:1 号屋面模板支设及屋面钢筋绑扎分项工程、楼梯支模、绑扎钢筋、浇筑混凝工程、以及构造柱的浇筑工程,2 号烽火台完成开挖地基及毛石基础砌筑工程
6、三清观管理用房:完成屋面防水工程、地沟及地沟管道安装工程、地面混凝土浇筑工程
三、施工现场检查及处理情况 1、4 月 6 日 烽火台砌筑工程砂浆没有按配合比进行、砌筑垂直度、水平灰缝、错位砌筑没有按法律规范要求进行施工
星级厕所外墙保温涨钉、没有按法律规范要求进行施工
处理意见:全部内容下达整改通知
2、4 月 15 日 烽火台楼梯支设没有按图纸及法律规范要求进行支设、门洞口砌体乱砌、内墙随意开洞不设过梁
处理意见:对其问题下达整改通知
3、4 月 17 日 烽火台资料不够完善、配合比、砂浆、混凝土试块没有做
处理意见:以下达监理通知单望项目部及时补充完善

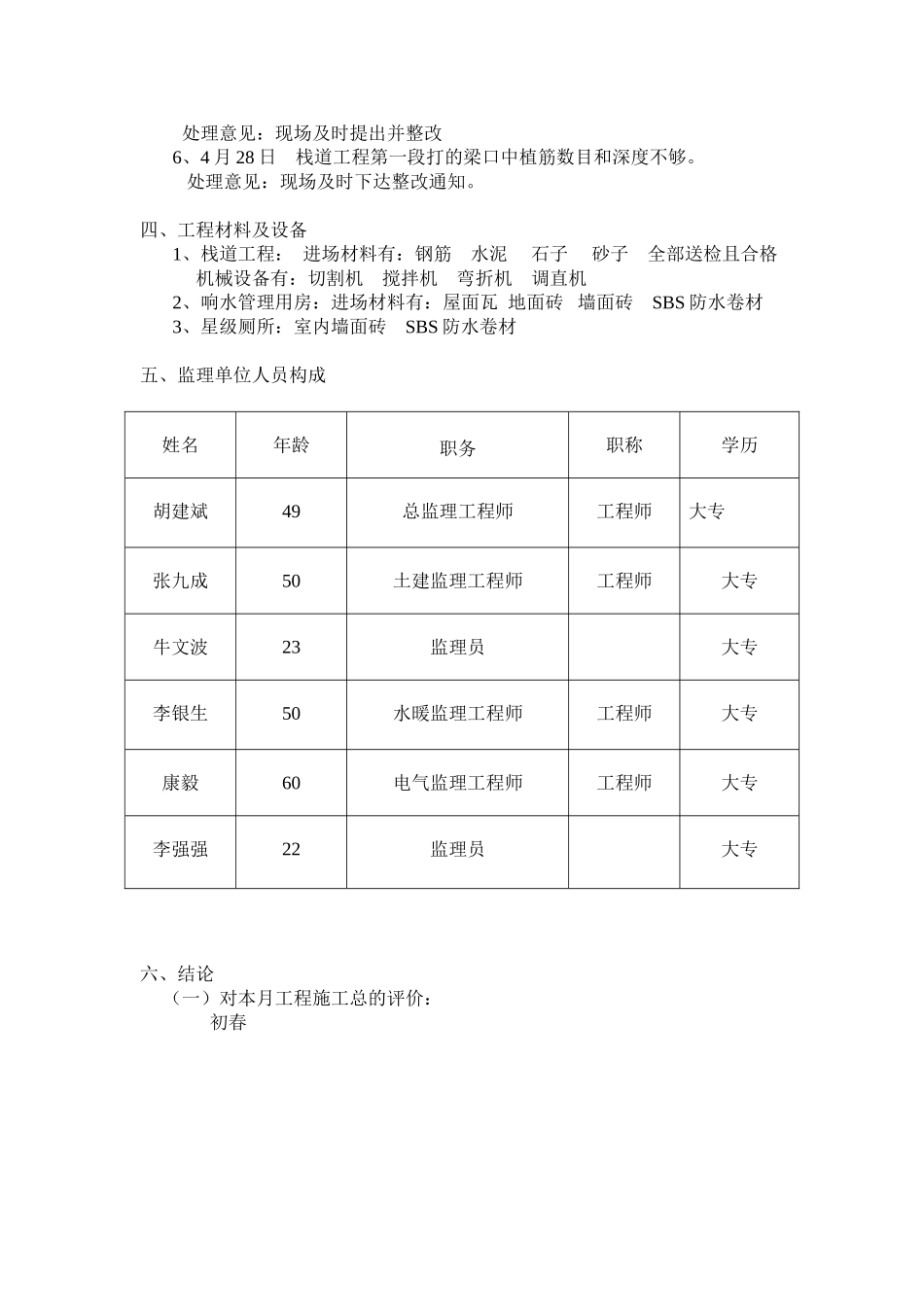

4、4 月 18 日 栈道工程打梁口、岩石破口深度太浅,烽火台砌筑毛石基础砂浆标号没有达到设计强度
处理意见:现场下达整改 5、4 月 23 日 三清观管理用房冷底子油局部涂刷不均匀、局部防水材料搭接不够
处理意见:现场及时提出并整改 6、4 月 28 日 栈道工程第一段打的梁
