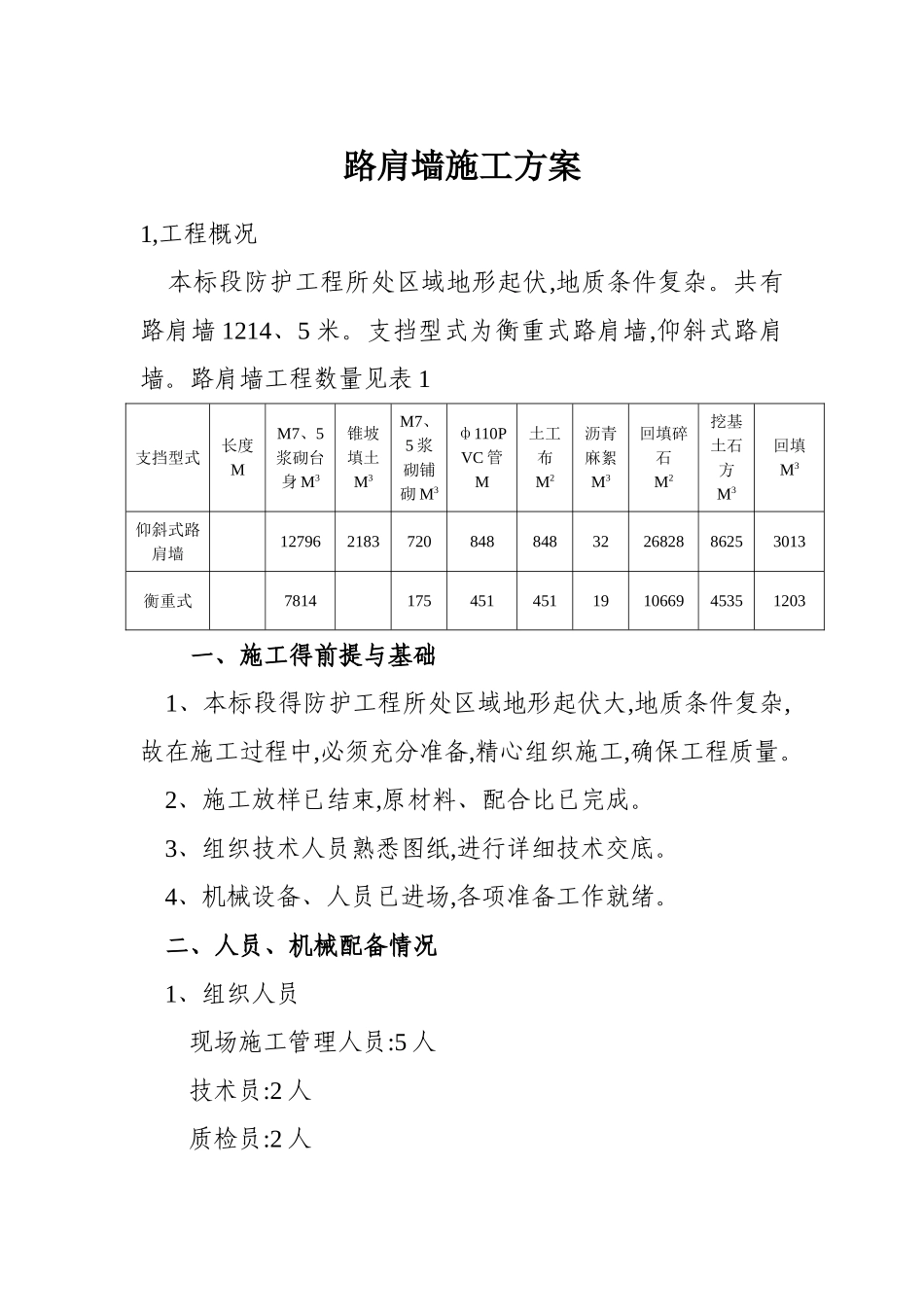

路肩墙施工方案1,工程概况 本标段防护工程所处区域地形起伏,地质条件复杂
共有路肩墙 1214、5 米
支挡型式为衡重式路肩墙,仰斜式路肩墙
路肩墙工程数量见表 1 支挡型式长度MM7、5浆砌台身 M3锥坡填土M3M7、5 浆砌铺砌 M3ф110PVC 管M土工布M2沥青麻絮M3回填碎石M2挖基土石方M3回填M3仰斜式路肩墙127962183720848848322682886253013衡重式7814175451451191066945351203一、施工得前提与基础 1、本标段得防护工程所处区域地形起伏大,地质条件复杂,故在施工过程中,必须充分准备,精心组织施工,确保工程质量
2、施工放样已结束,原材料、配合比已完成
3、组织技术人员熟悉图纸,进行详细技术交底
4、机械设备、人员已进场,各项准备工作就绪

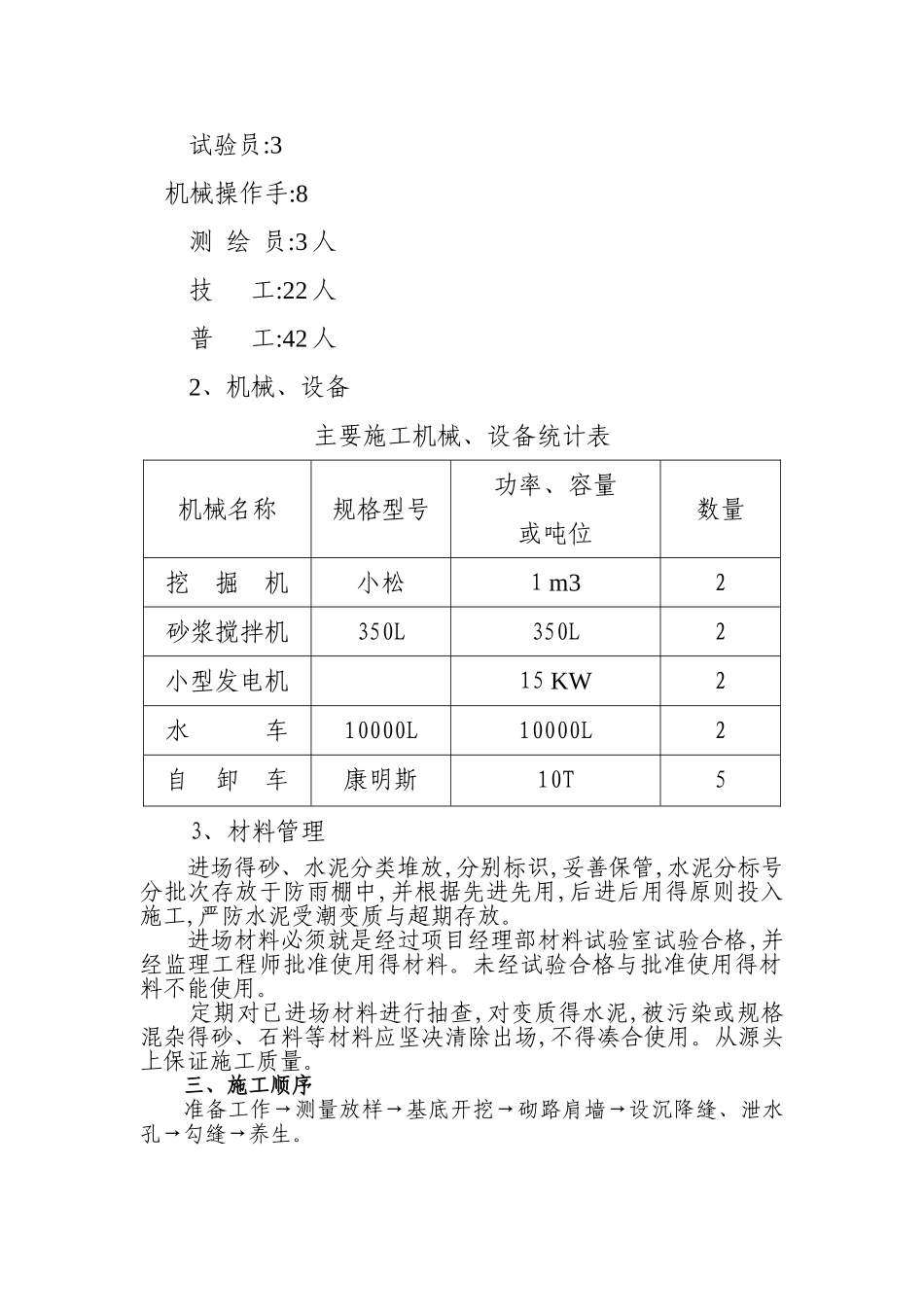

二、人员、机械配备情况 1、组织人员现场施工管理人员:5 人技术员:2 人质检员:2 人试验员:3 机械操作手:8测 绘 员:3 人技 工:22 人普 工:42 人2、机械、设备主要施工机械、设备统计表机械名称规格型号功率、容量或吨位数量挖 掘 机小松1 m32砂浆搅拌机350L350L2小型发电机15 KW2水 车10000L10000L2自 卸 车康明斯10T5 3、材料管理 进场得砂、水泥分类堆放,分别标识,妥善保管,水泥分标号分批次存放于防雨棚中,并根据先进先用,后进后用得原则投入施工,严防水泥受潮变质与超期存放
进场材料必须就是经过项目经理部材料试验室试验合格,并经监理工程师批准使用得材料
未经试验合格与批准使用得材料不能使用
定期对已进场材料进行抽查,对变质得水泥,被污染或规格混杂得砂、石料等材料应坚决清除出场,不得凑合使用
从源头上保证施工质量
三、施工顺序准备工作→测量放样→基底开挖→砌路肩墙→设沉降缝、泄水孔→勾缝→养生

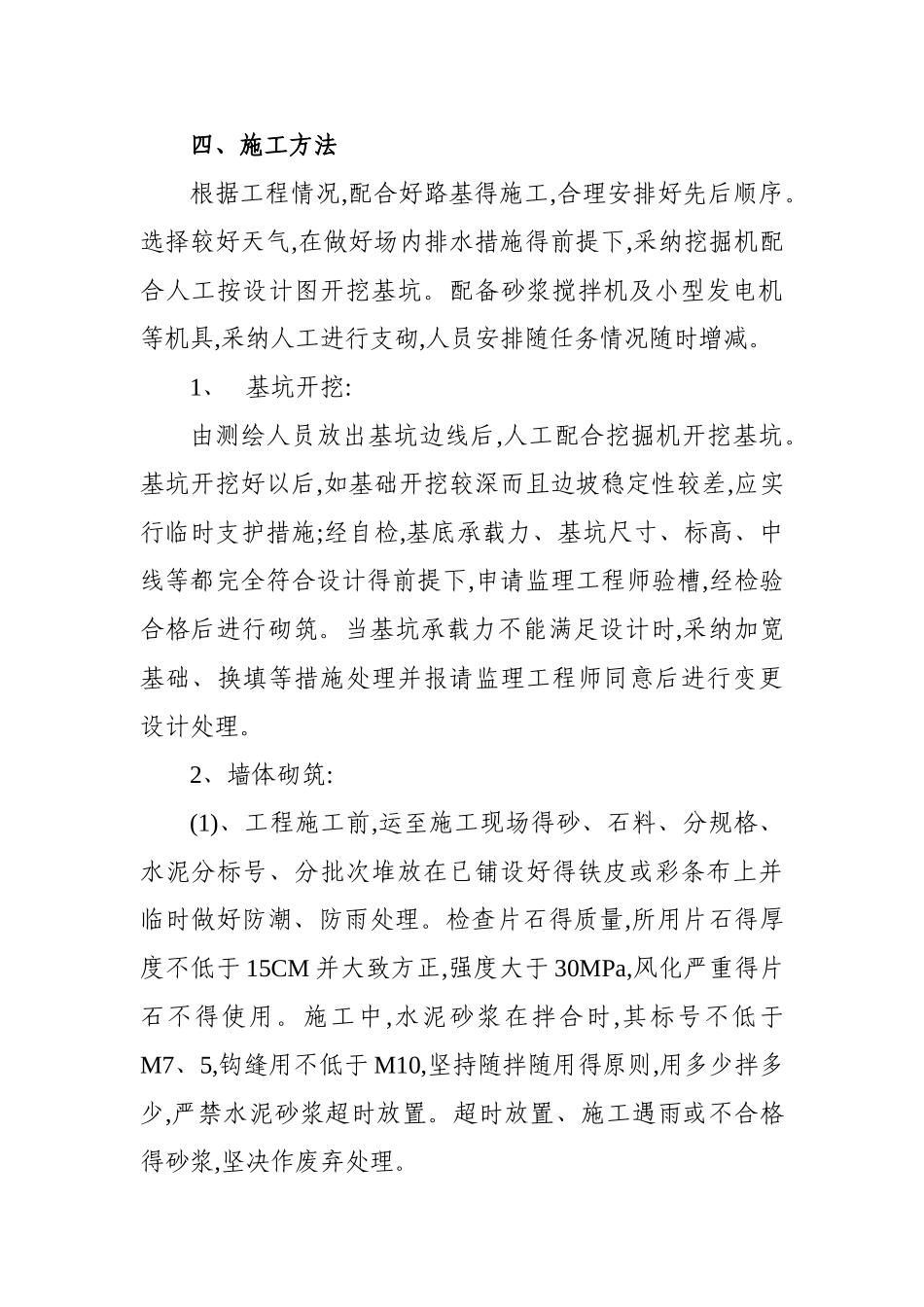

四、施工方法根据工
