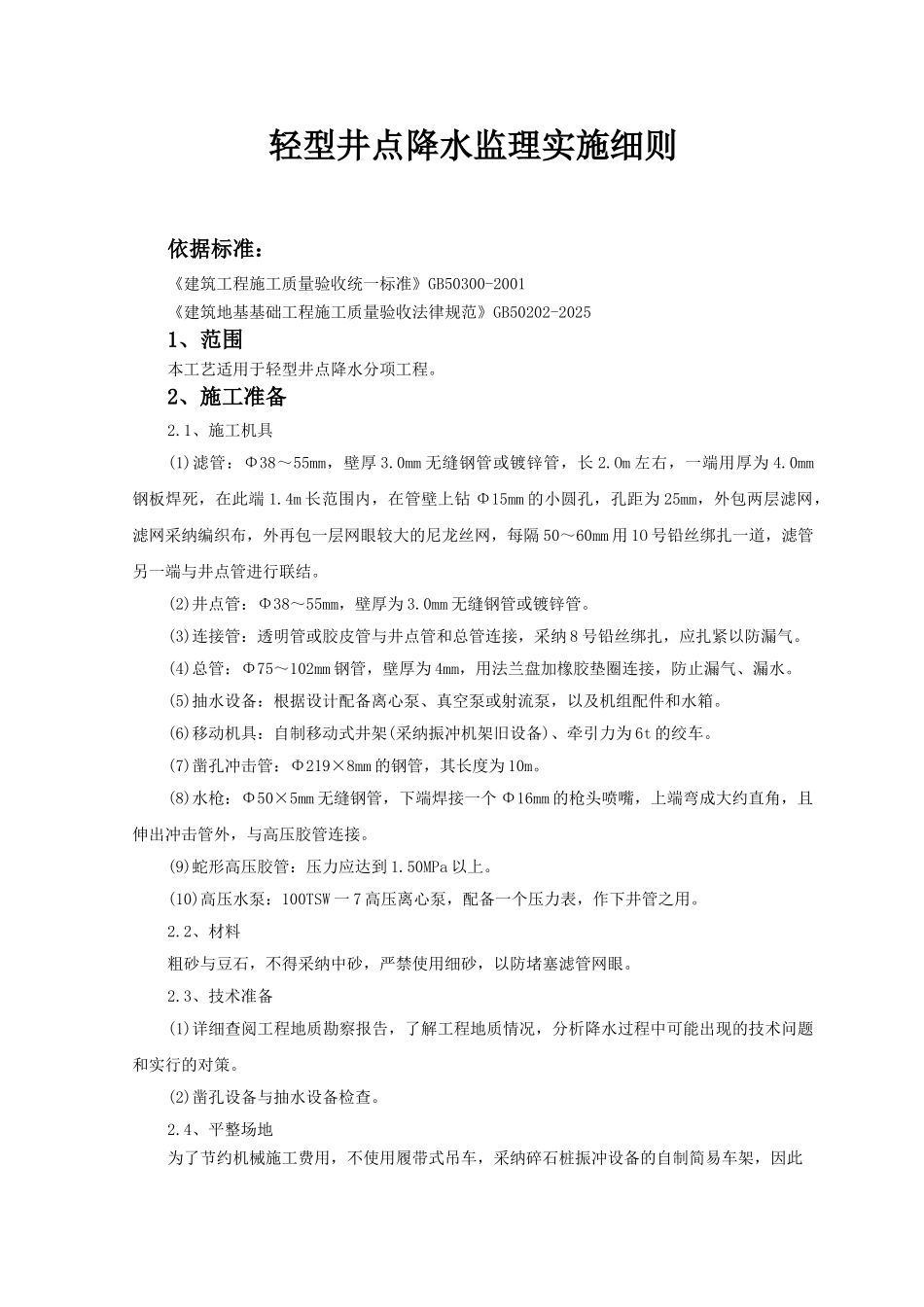

轻型井点降水监理实施细则依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑地基基础工程施工质量验收法律规范》GB50202-20251、范围本工艺适用于轻型井点降水分项工程。2、施工准备2.1、施工机具(1)滤管:Φ38~55mm,壁厚 3.0mm 无缝钢管或镀锌管,长 2.Om 左右,一端用厚为 4.0mm钢板焊死,在此端 1.4m 长范围内,在管壁上钻 Φ15mm 的小圆孔,孔距为 25mm,外包两层滤网,滤网采纳编织布,外再包一层网眼较大的尼龙丝网,每隔 50~60mm 用 1O 号铅丝绑扎一道,滤管另一端与井点管进行联结。(2)井点管:Φ38~55mm,壁厚为 3.0mm 无缝钢管或镀锌管。(3)连接管:透明管或胶皮管与井点管和总管连接,采纳 8 号铅丝绑扎,应扎紧以防漏气。(4)总管:Φ75~102mm 钢管,壁厚为 4mm,用法兰盘加橡胶垫圈连接,防止漏气、漏水。(5)抽水设备:根据设计配备离心泵、真空泵或射流泵,以及机组配件和水箱。(6)移动机具:自制移动式井架(采纳振冲机架旧设备)、牵引力为 6t 的绞车。(7)凿孔冲击管:Φ219×8mm 的钢管,其长度为 10m。(8)水枪:Φ50×5mm 无缝钢管,下端焊接一个 Φ16mm 的枪头喷嘴,上端弯成大约直角,且伸出冲击管外,与高压胶管连接。(9)蛇形高压胶管:压力应达到 1.50MPa 以上。(10)高压水泵:100TSW 一 7 高压离心泵,配备一个压力表,作下井管之用。2.2、材料粗砂与豆石,不得采纳中砂,严禁使用细砂,以防堵塞滤管网眼。2.3、技术准备(1)详细查阅工程地质勘察报告,了解工程地质情况,分析降水过程中可能出现的技术问题和实行的对策。(2)凿孔设备与抽水设备检查。2.4、平整场地为了节约机械施工费用,不使用履带式吊车,采纳碎石桩振冲设备的自制简易车架,因此场地平整度要高一些,设备进场前进行场地平整,以便于车架在场地内移动。3、操作工艺3.1、井点安装3.1.1、安装程序井点放线定位——安装高位水泵——凿孔安装埋设井点管——布置安装总管——井点管与总管连接——安装抽水设备——试抽与检查——正式投入降水程序。3.1.2、井点管埋设(1)根据建设单位提供测量控制点,测量放线确定井点位置,然后在井位先挖一个小土坑,深大约 500mm,以便于冲击孔时集水,埋管时灌砂,并用水沟将小坑与集水坑连接,以便于排泄多余水。(2)用绞车将简易井架移到井点位置,将套管水枪对准井点位置,启动高压水泵,水压控制在 O.4~0.8MPa,在水枪高压水射流冲击下套管开始下沉,并不断地升降套管...
