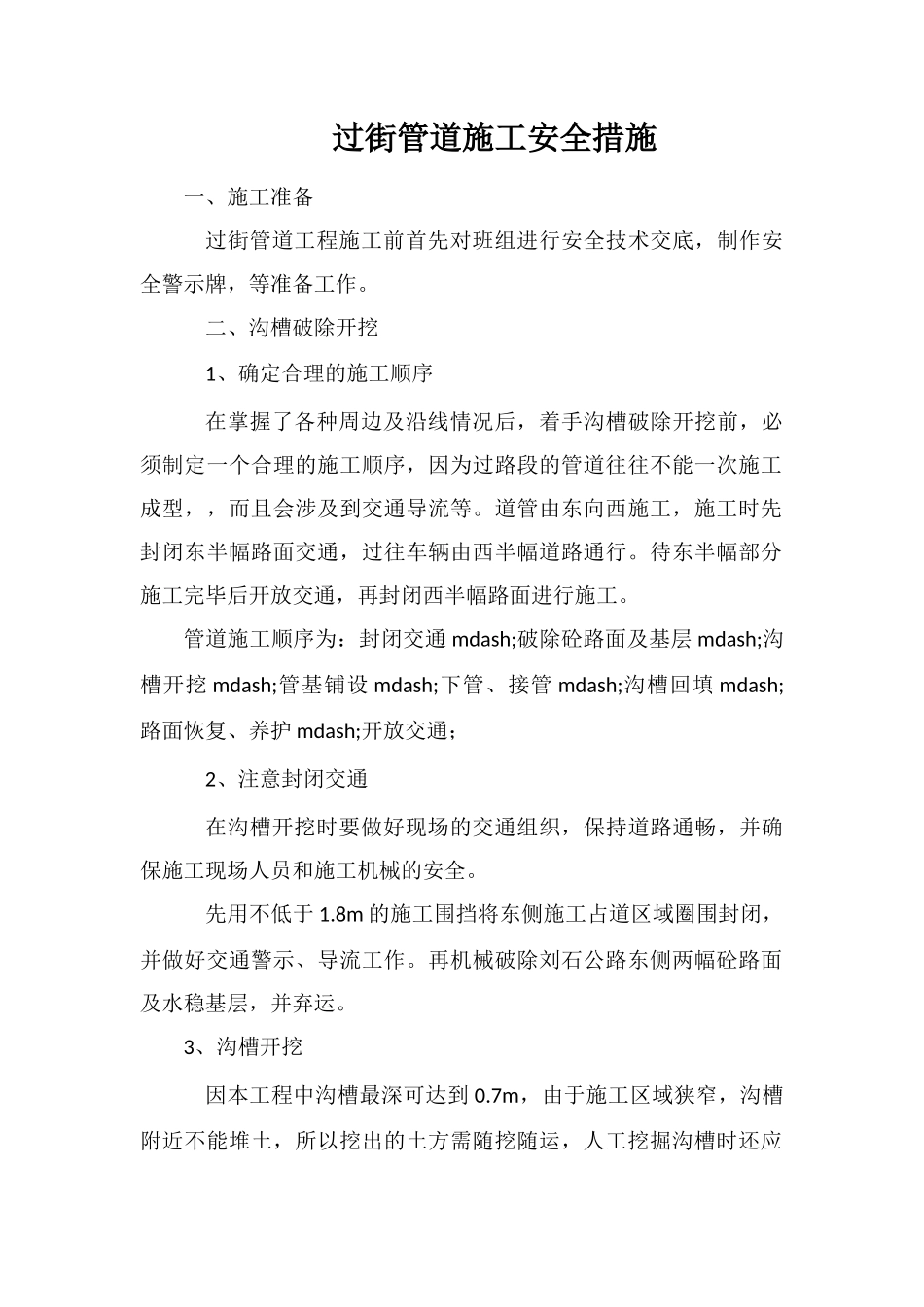

过街管道施工安全措施一、施工准备过街管道工程施工前首先对班组进行安全技术交底,制作安全警示牌,等准备工作
二、沟槽破除开挖1、确定合理的施工顺序在掌握了各种周边及沿线情况后,着手沟槽破除开挖前,必须制定一个合理的施工顺序,因为过路段的管道往往不能一次施工成型,,而且会涉及到交通导流等
道管由东向西施工,施工时先封闭东半幅路面交通,过往车辆由西半幅道路通行
待东半幅部分施工完毕后开放交通,再封闭西半幅路面进行施工
管道施工顺序为:封闭交通 mdash;破除砼路面及基层 mdash;沟槽开挖 mdash;管基铺设 mdash;下管、接管 mdash;沟槽回填 mdash;路面恢复、养护 mdash;开放交通;2、注意封闭交通在沟槽开挖时要做好现场的交通组织,保持道路通畅,并确保施工现场人员和施工机械的安全
先用不低于 1
8m 的施工围挡将东侧施工占道区域圈围封闭,并做好交通警示、导流工作
再机械破除刘石公路东侧两幅砼路面及水稳基层,并弃运

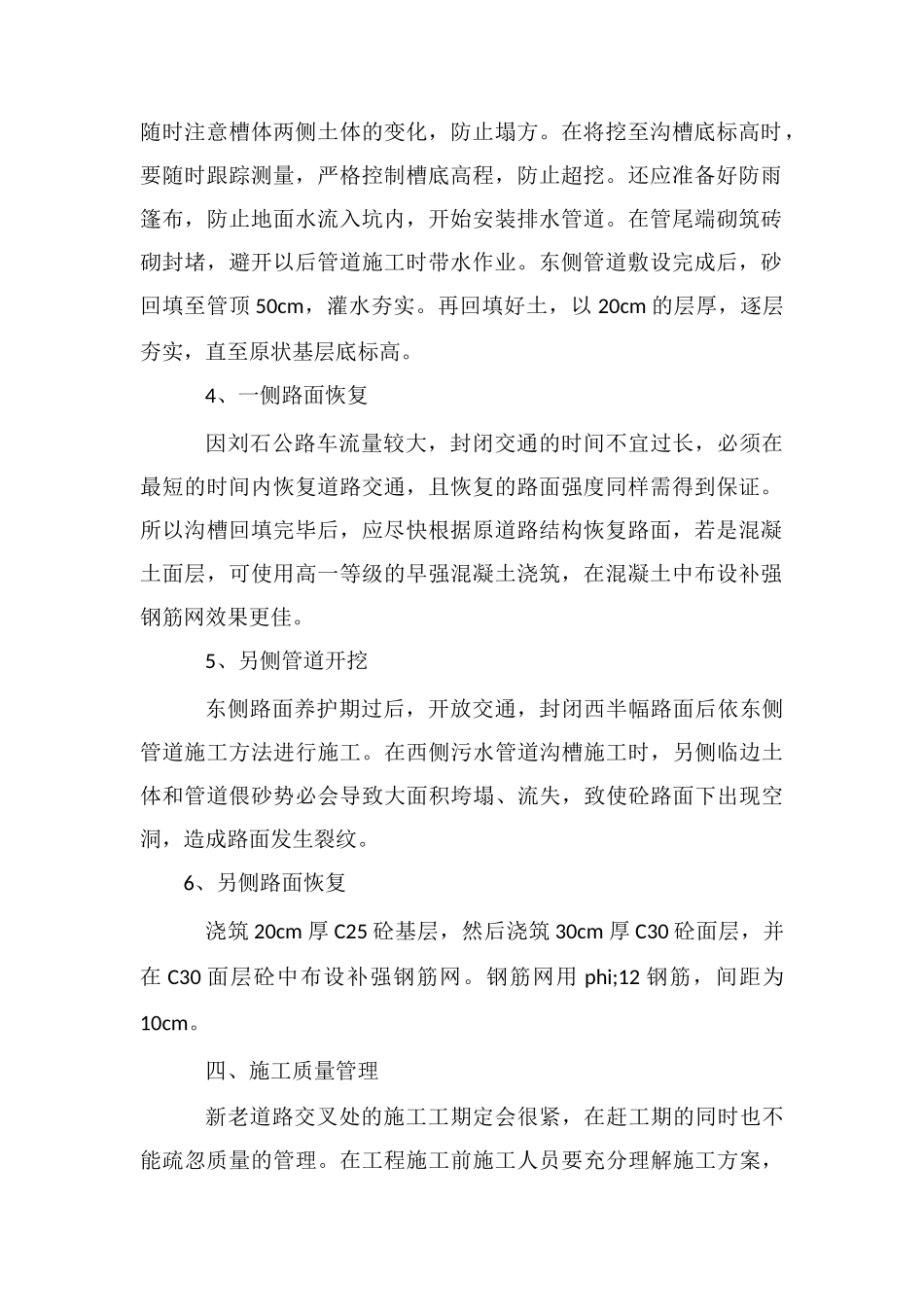

3、沟槽开挖因本工程中沟槽最深可达到 0
7m,由于施工区域狭窄,沟槽附近不能堆土,所以挖出的土方需随挖随运,人工挖掘沟槽时还应随时注意槽体两侧土体的变化,防止塌方
在将挖至沟槽底标高时,要随时跟踪测量,严格控制槽底高程,防止超挖
还应准备好防雨篷布,防止地面水流入坑内,开始安装排水管道
在管尾端砌筑砖砌封堵,避开以后管道施工时带水作业
东侧管道敷设完成后,砂回填至管顶 50cm,灌水夯实
再回填好土,以 20cm 的层厚,逐层夯实,直至原状基层底标高
4、一侧路面恢复因刘石公路车流量较大,封闭交通的时间不宜过长,必须在最短的时间内恢复道路交通,且恢复的路面强度同样需得到保证
所以沟槽回填完毕后,应尽快根据原道路结构恢复路面,若是混凝土面层,可使用高一等级的早强混凝土浇筑,在混凝土中布设补强钢筋网效果更佳
5、另侧管道开挖东侧路面养护期过后
