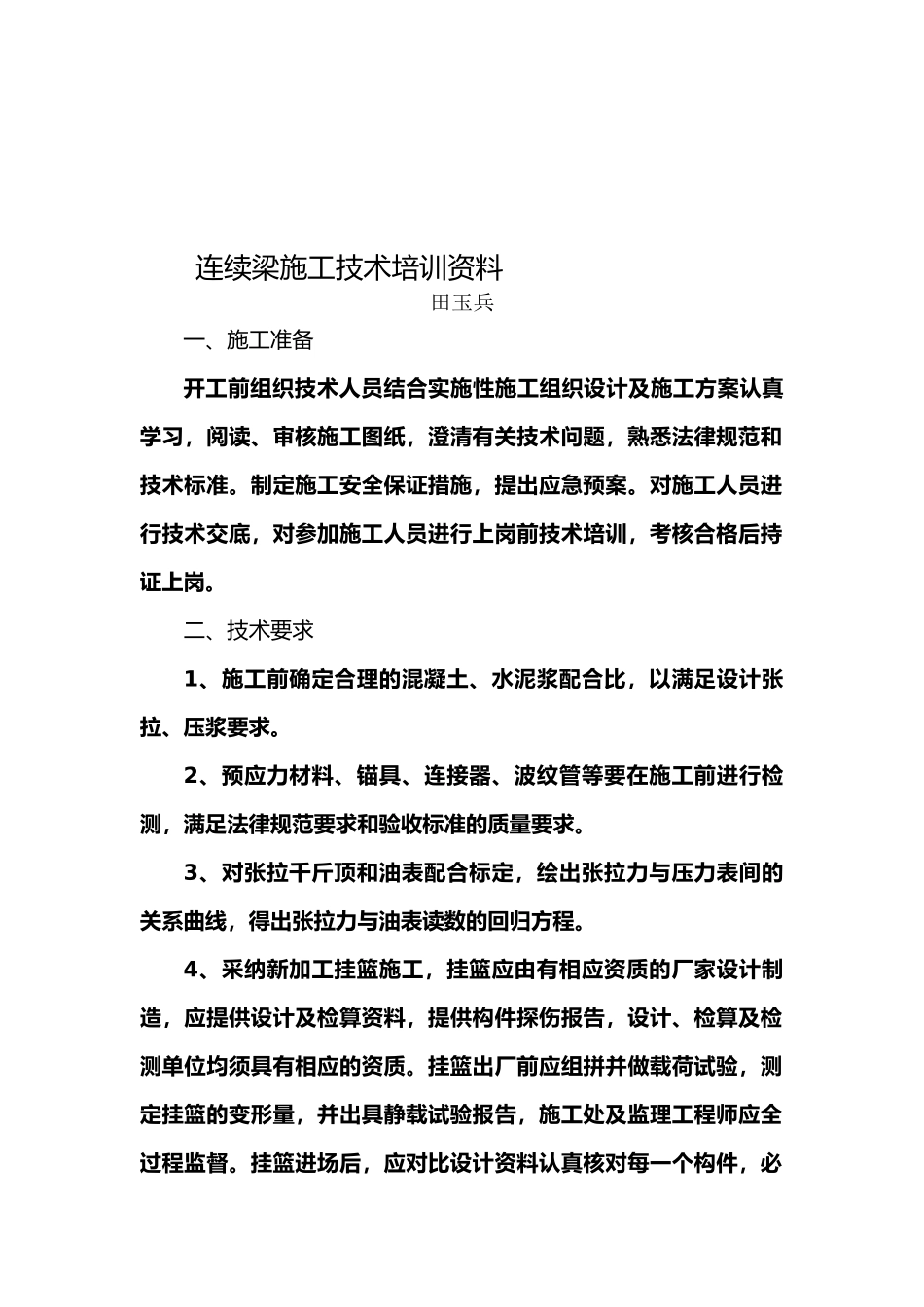

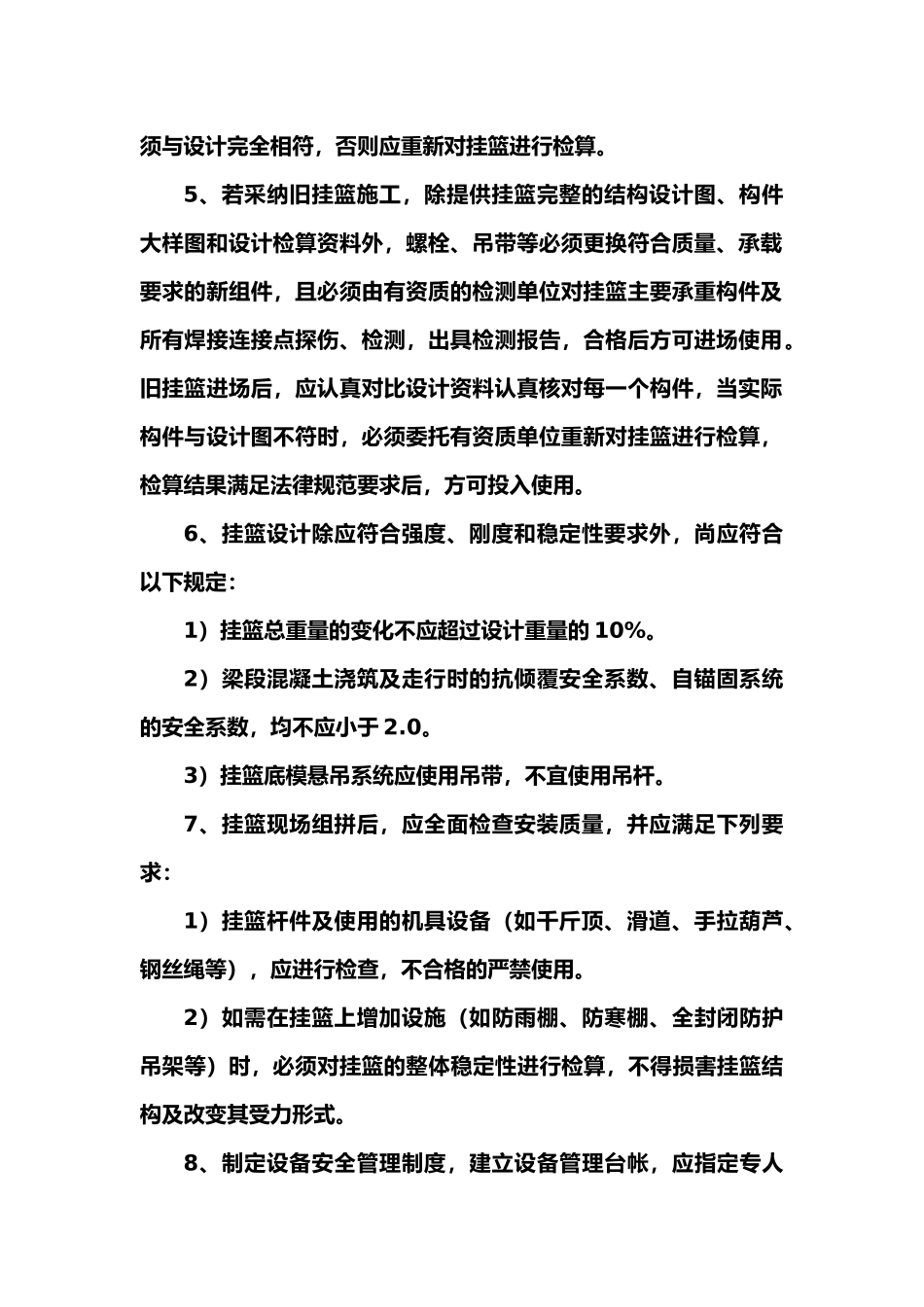

连续梁施工技术培训资料田玉兵一、施工准备开工前组织技术人员结合实施性施工组织设计及施工方案认真学习,阅读、审核施工图纸,澄清有关技术问题,熟悉法律规范和技术标准。制定施工安全保证措施,提出应急预案。对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗。二、技术要求1、施工前确定合理的混凝土、水泥浆配合比,以满足设计张拉、压浆要求。2、预应力材料、锚具、连接器、波纹管等要在施工前进行检测,满足法律规范要求和验收标准的质量要求。3、对张拉千斤顶和油表配合标定,绘出张拉力与压力表间的关系曲线,得出张拉力与油表读数的回归方程。4、采纳新加工挂篮施工,挂篮应由有相应资质的厂家设计制造,应提供设计及检算资料,提供构件探伤报告,设计、检算及检测单位均须具有相应的资质。挂篮出厂前应组拼并做载荷试验,测定挂篮的变形量,并出具静载试验报告,施工处及监理工程师应全过程监督。挂篮进场后,应对比设计资料认真核对每一个构件,必须与设计完全相符,否则应重新对挂篮进行检算。5、若采纳旧挂篮施工,除提供挂篮完整的结构设计图、构件大样图和设计检算资料外,螺栓、吊带等必须更换符合质量、承载要求的新组件,且必须由有资质的检测单位对挂篮主要承重构件及所有焊接连接点探伤、检测,出具检测报告,合格后方可进场使用。旧挂篮进场后,应认真对比设计资料认真核对每一个构件,当实际构件与设计图不符时,必须委托有资质单位重新对挂篮进行检算,检算结果满足法律规范要求后,方可投入使用。6、挂篮设计除应符合强度、刚度和稳定性要求外,尚应符合以下规定:1)挂篮总重量的变化不应超过设计重量的 10%。2)梁段混凝土浇筑及走行时的抗倾覆安全系数、自锚固系统的安全系数,均不应小于 2.0。3)挂篮底模悬吊系统应使用吊带,不宜使用吊杆。7、挂篮现场组拼后,应全面检查安装质量,并应满足下列要求:1)挂篮杆件及使用的机具设备(如千斤顶、滑道、手拉葫芦、钢丝绳等),应进行检查,不合格的严禁使用。2)如需在挂篮上增加设施(如防雨棚、防寒棚、全封闭防护吊架等)时,必须对挂篮的整体稳定性进行检算,不得损害挂篮结构及改变其受力形式。8、制定设备安全管理制度,建立设备管理台帐,应指定专人负责大型设备的监管工作,建立大型设备的安全卡控制度,设备使用中加强维修保养作业,杜绝带病运转。三、总体施工程序和施工工艺流程1、梁体悬臂浇筑的施工,分五大部分,即:0...
