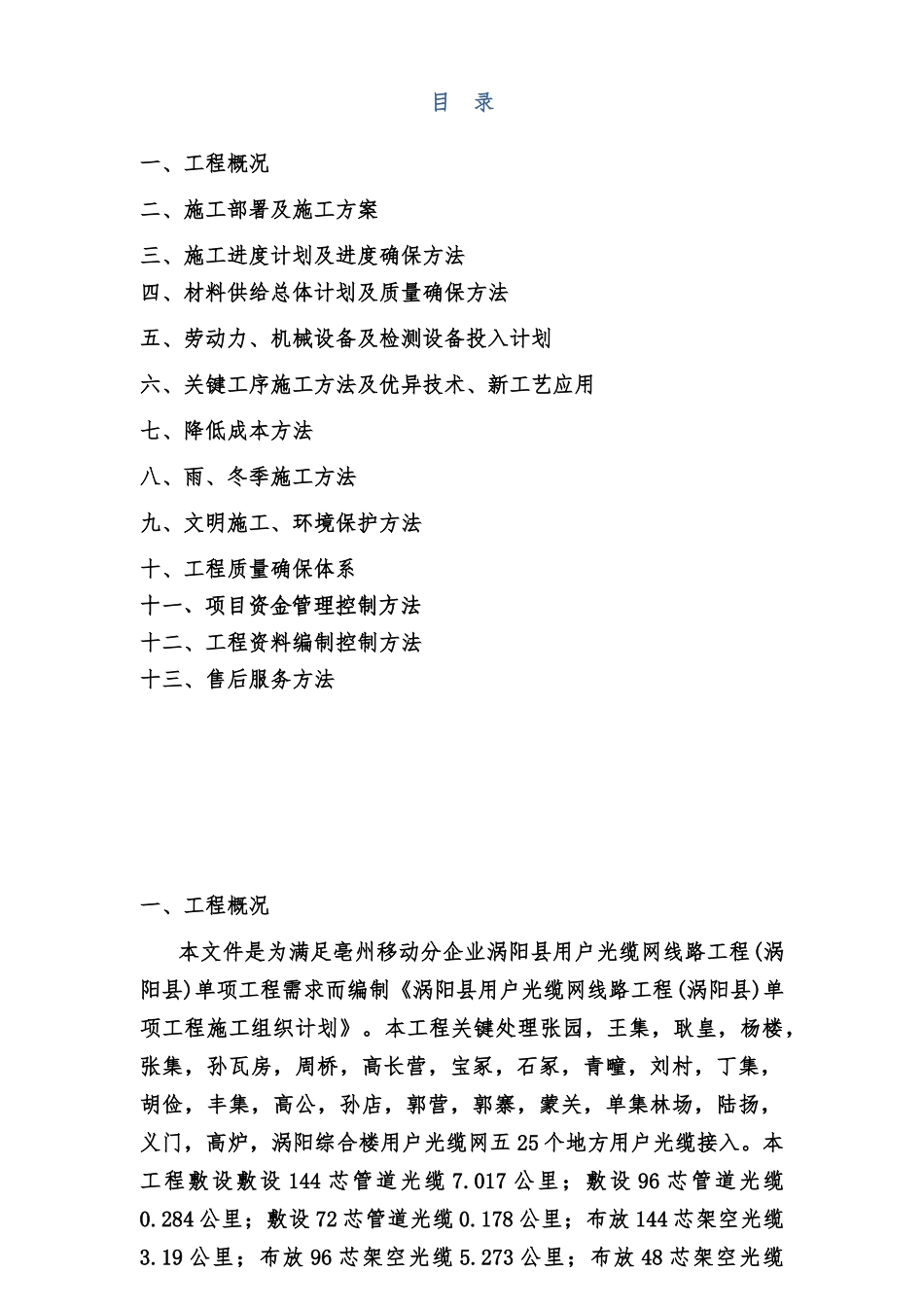

密级:秘密 保留期:长久施工组织设计 施工单位名称: 安徽宇达通信工程 日 期: 0 7 月 中国移动通信集团安徽亳州分企业涡阳县用户光缆网线路工程(涡阳县)单项工程 目 录一、工程概况二、施工部署及施工方案三、施工进度计划及进度确保方法四、材料供给总体计划及质量确保方法五、劳动力、机械设备及检测设备投入计划六、关键工序施工方法及优异技术、新工艺应用七、降低成本方法八、雨、冬季施工方法九、文明施工、环境保护方法十、工程质量确保体系十一、项目资金管理控制方法十二、工程资料编制控制方法十三、售后服务方法一、工程概况本文件是为满足亳州移动分企业涡阳县用户光缆网线路工程(涡阳县)单项工程需求而编制《涡阳县用户光缆网线路工程(涡阳县)单项工程施工组织计划》
本工程关键处理张园,王集,耿皇,杨楼,张集,孙瓦房,周桥,高长营,宝冢,石冢,青疃,刘村,丁集,胡俭,丰集,高公,孙店,郭营,郭寨,蒙关,单集林场,陆扬,义门,高炉,涡阳综合楼用户光缆网五 25 个地方用户光缆接入
本工程敷设敷设 144 芯管道光缆 7
017 公里;敷设 96 芯管道光缆0
284 公里;敷设 72 芯管道光缆 0
178 公里;布放 144 芯架空光缆3
19 公里;布放 96 芯架空光缆 5
273 公里;布放 48 芯架空光缆11
021 公里;布放 36 芯架空光缆 15
368 公里;144 芯光缆接续 5 头;96 芯光缆接续 2 头;72 芯光缆接续 2 头;48 芯光缆接续 5 头;安装引上钢管 67 根;成端光缆接头 5856 芯;安装 576 芯光缆落地式交接箱 45 个;安装 288 芯光缆落地式交接箱 31 个

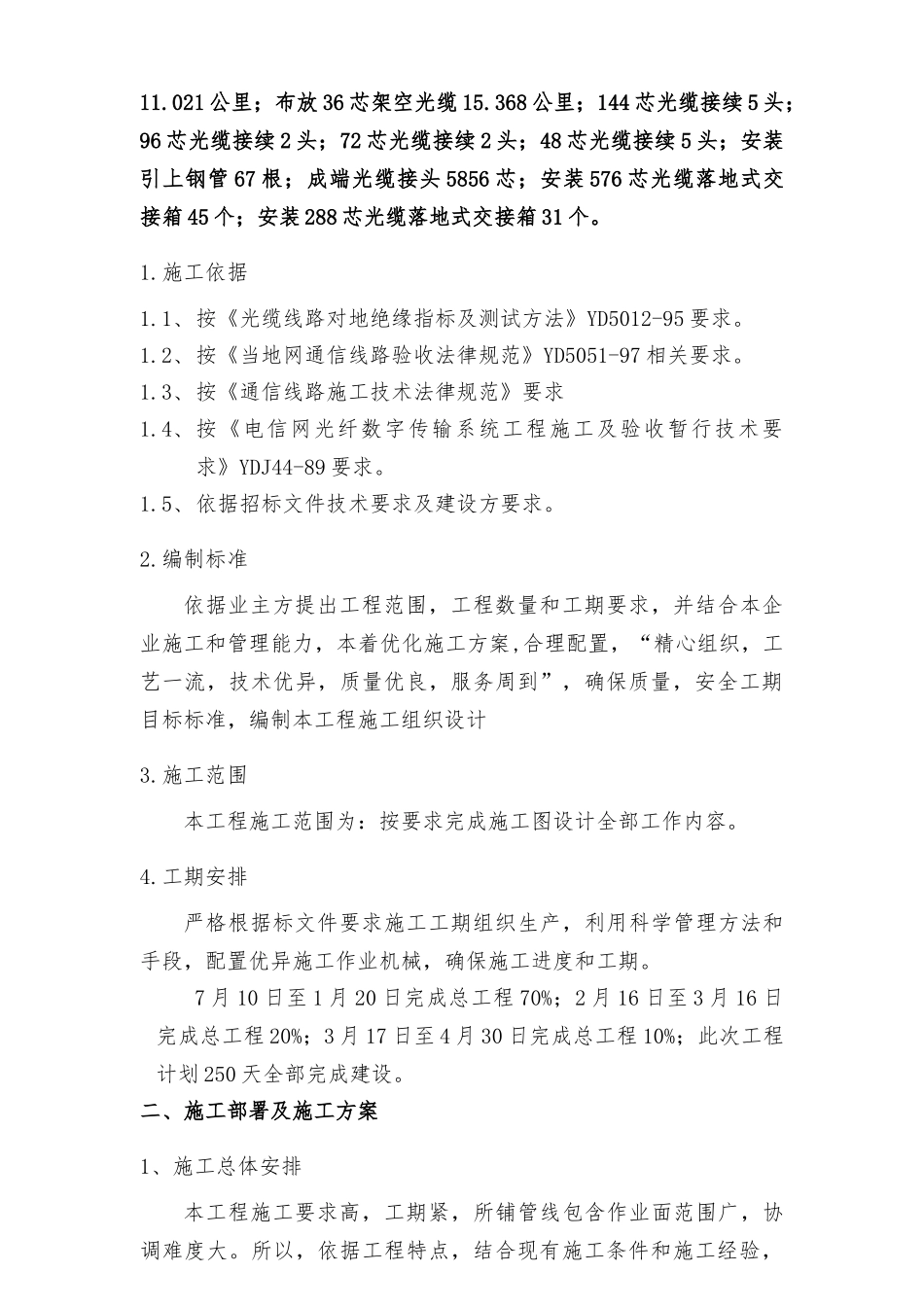

1、按《光缆线路对地绝缘指标及测试方法》YD5012-95 要求
2、按《当地网通信线路验收法律规范》YD5051-97 相关要求
3、按《通信线路施工技
