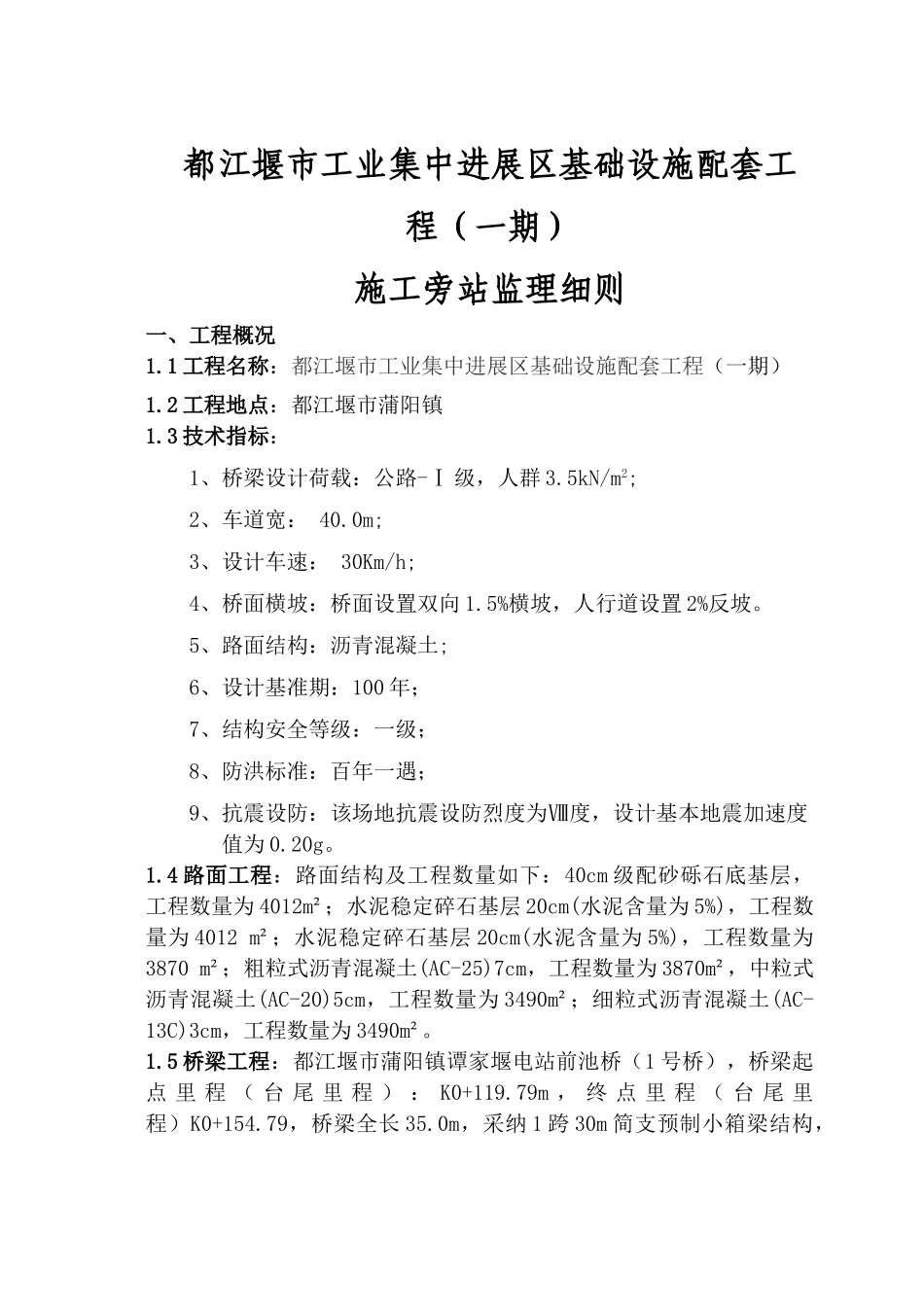

都江堰市工业集中进展区基础设施配套工程(一期)施工旁站监理细则一、工程概况1
1 工程名称:都江堰市工业集中进展区基础设施配套工程(一期)1
2 工程地点:都江堰市蒲阳镇1
3 技术指标:1、桥梁设计荷载:公路-Ⅰ 级,人群 3
5kN/m2;2、车道宽: 40
0m;3、设计车速: 30Km/h;4、桥面横坡:桥面设置双向 1
5%横坡,人行道设置 2%反坡
5、路面结构:沥青混凝土;6、设计基准期:100 年;7、结构安全等级:一级;8、防洪标准:百年一遇;9、抗震设防:该场地抗震设防烈度为Ⅷ度,设计基本地震加速度值为 0
4 路面工程:路面结构及工程数量如下:40cm 级配砂砾石底基层,工程数量为 4012m²;水泥稳定碎石基层 20cm(水泥含量为 5%),工程数量为 4012 m²;水泥稳定碎石基层 20cm(水泥含量为 5%),工程数量为3870 m²;粗粒式沥青混凝土(AC-25)7cm,工程数量为 3870m²,中粒式沥青混凝土(AC-20)5cm,工程数量为 3490m²;细粒式沥青混凝土(AC-13C)3cm,工程数量为 3490m²
5 桥梁工程:都江堰市蒲阳镇谭家堰电站前池桥(1 号桥),桥梁起点 里 程 ( 台 尾 里 程 ) : K0+119
79m , 终 点 里 程 ( 台 尾 里程)K0+154
79,桥梁全长 35
0m,采纳 1 跨 30m 简支预制小箱梁结构,桥 面 宽 24m , 基 础 形 式 拟 采 纳 桩 基 础 , 按 公 路 -I 级 , 设 计 车 速30km/h

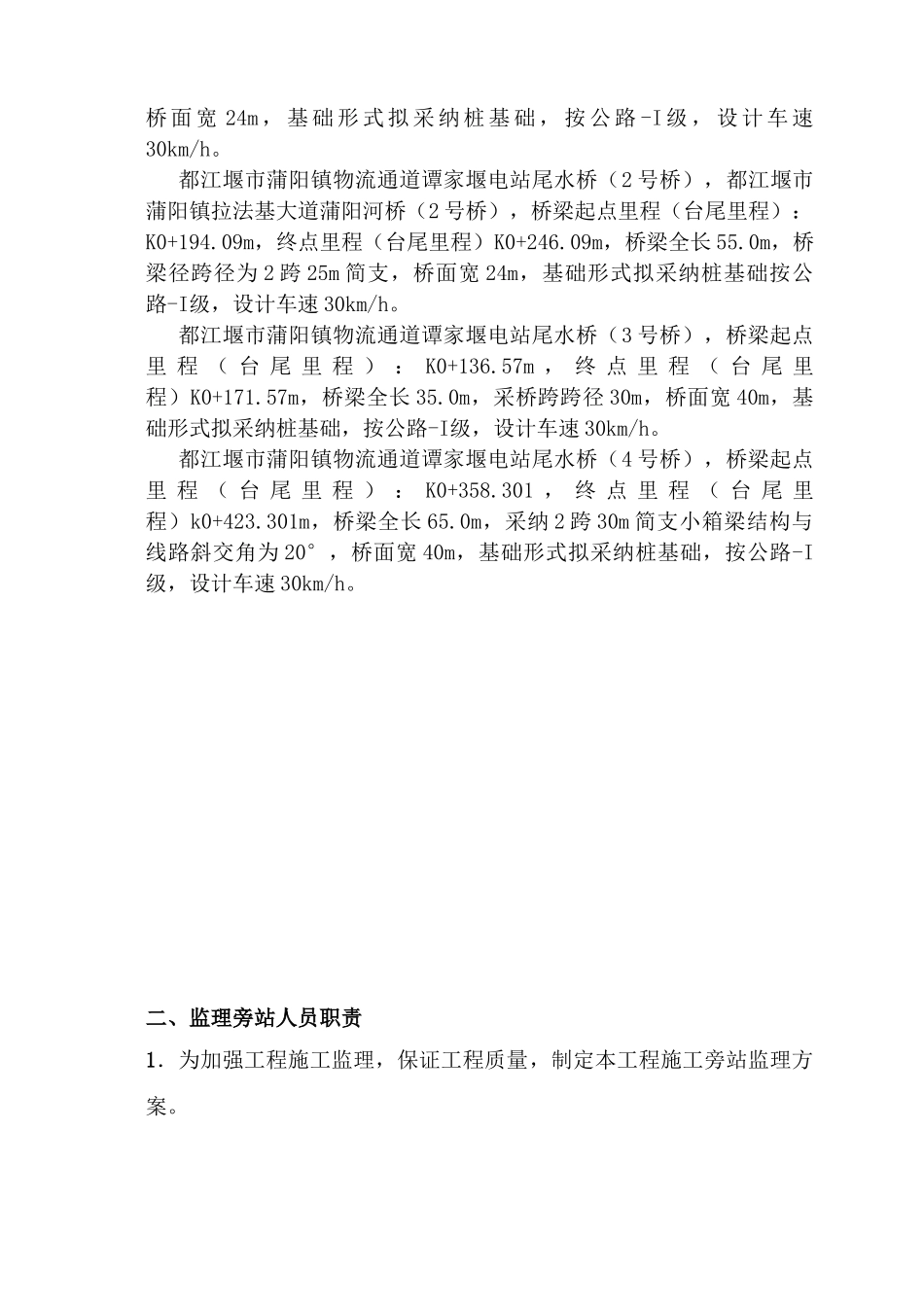

都江堰市蒲阳镇物流通道谭家堰电站尾水桥(2 号桥),都江堰市蒲阳镇拉法基大道蒲阳河桥(2 号桥),桥梁起点里程(台尾里程): K0+194
09m,终点里程(台尾里程)K0+246
09m,桥梁全长 55
0m,桥梁径跨径为 2 跨 25m 简
