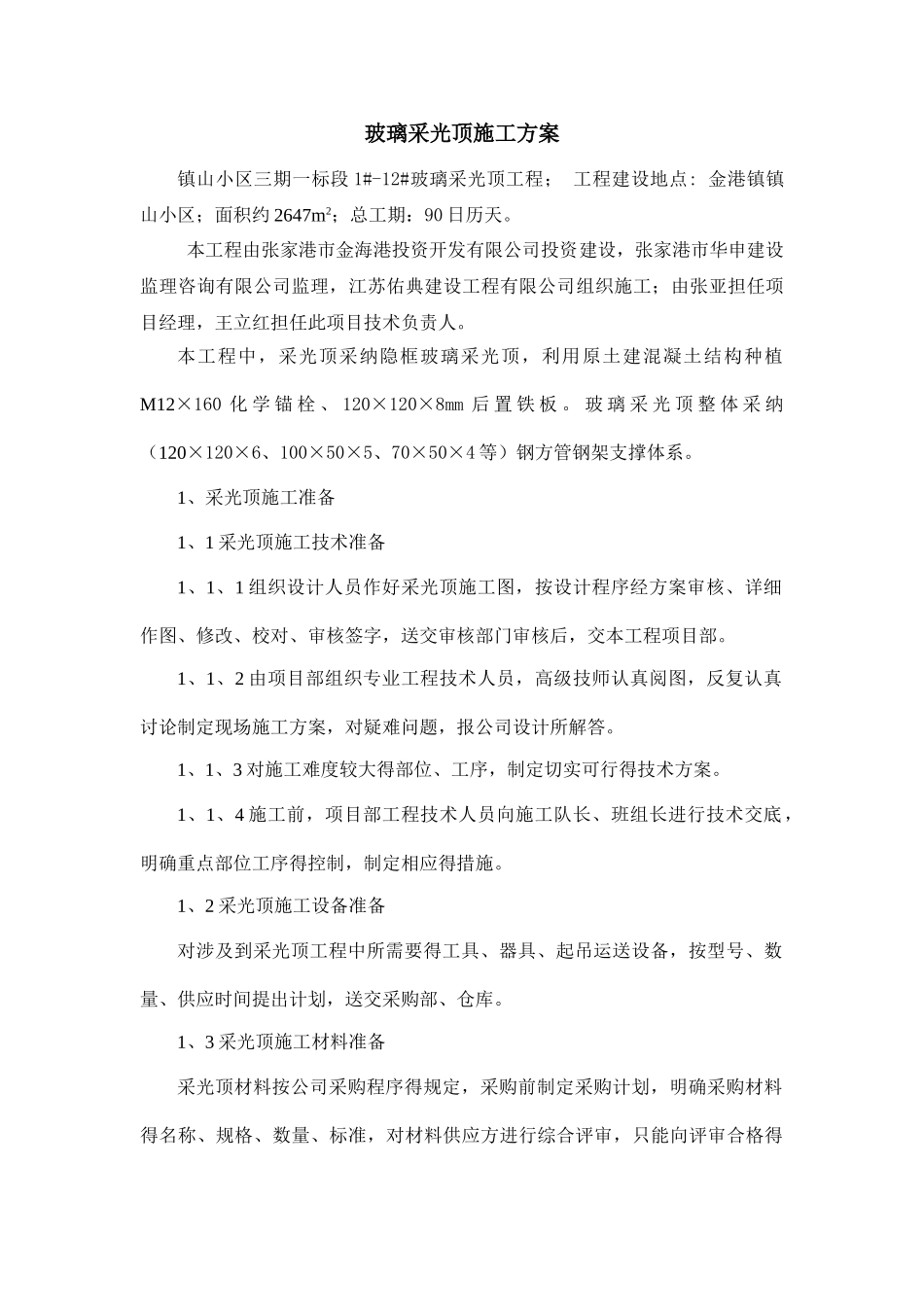

玻璃采光顶施工方案镇山小区三期一标段 1#-12#玻璃采光顶工程; 工程建设地点: 金港镇镇山小区;面积约 2647m2;总工期:90 日历天
本工程由张家港市金海港投资开发有限公司投资建设,张家港市华申建设监理咨询有限公司监理,江苏佑典建设工程有限公司组织施工;由张亚担任项目经理,王立红担任此项目技术负责人
本工程中,采光顶采纳隐框玻璃采光顶,利用原土建混凝土结构种植M12×160 化 学 锚 栓 、 120×120×8mm 后 置 铁 板
玻 璃 采 光 顶 整 体 采 纳(120×120×6、100×50×5、70×50×4 等)钢方管钢架支撑体系
1、采光顶施工准备1、1 采光顶施工技术准备1、1、1 组织设计人员作好采光顶施工图,按设计程序经方案审核、详细作图、修改、校对、审核签字,送交审核部门审核后,交本工程项目部
1、1、2 由项目部组织专业工程技术人员,高级技师认真阅图,反复认真讨论制定现场施工方案,对疑难问题,报公司设计所解答
1、1、3 对施工难度较大得部位、工序,制定切实可行得技术方案
1、1、4 施工前,项目部工程技术人员向施工队长、班组长进行技术交底,明确重点部位工序得控制,制定相应得措施
1、2 采光顶施工设备准备对涉及到采光顶工程中所需要得工具、器具、起吊运送设备,按型号、数量、供应时间提出计划,送交采购部、仓库
1、3 采光顶施工材料准备采光顶材料按公司采购程序得规定,采购前制定采购计划,明确采购材料得名称、规格、数量、标准,对材料供应方进行综合评审,只能向评审合格得供应方采购材料,以严格控制幕墙材料得质量
1、4 采光顶施工人员准备1、4、1 项目经理对采光顶施工所需各种专业施工人员、技术人员提出详细得计划,包括施工工种,各工种人数、进场时间认真安排,做到施工人员落实到位,明确各类施工人员得责任
1、4、2 组成采光顶施工队确定施工队长
