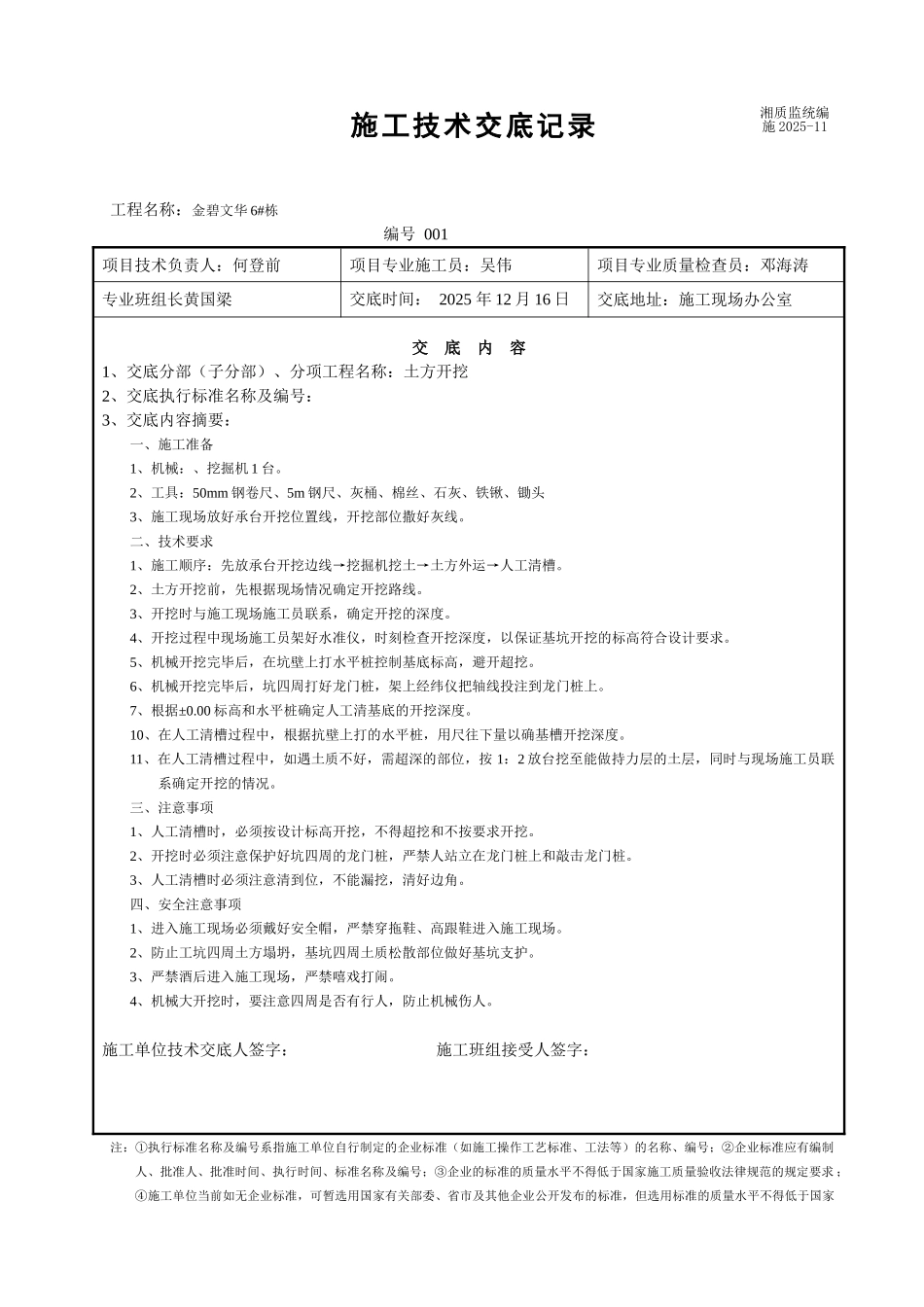

施工技术交底记录工程名称:金碧文华 6#栋 编号 001项目技术负责人:何登前项目专业施工员:吴伟 项目专业质量检查员:邓海涛 专业班组长黄国梁 交底时间: 2025 年 12 月 16 日交底地址:施工现场办公室交 底 内 容1、交底分部(子分部)、分项工程名称:土方开挖2、交底执行标准名称及编号:3、交底内容摘要:一、施工准备1、机械:、挖掘机 1 台。2、工具:50mm 钢卷尺、5m 钢尺、灰桶、棉丝、石灰、铁锹、锄头3、施工现场放好承台开挖位置线,开挖部位撒好灰线。二、技术要求1、施工顺序:先放承台开挖边线→挖掘机挖土→土方外运→人工清槽。2、土方开挖前,先根据现场情况确定开挖路线。3、开挖时与施工现场施工员联系,确定开挖的深度。4、开挖过程中现场施工员架好水准仪,时刻检查开挖深度,以保证基坑开挖的标高符合设计要求。5、机械开挖完毕后,在坑壁上打水平桩控制基底标高,避开超挖。6、机械开挖完毕后,坑四周打好龙门桩,架上经纬仪把轴线投注到龙门桩上。7、根据±0.00 标高和水平桩确定人工清基底的开挖深度。10、在人工清槽过程中,根据抗壁上打的水平桩,用尺往下量以确基槽开挖深度。11、在人工清槽过程中,如遇土质不好,需超深的部位,按 1:2 放台挖至能做持力层的土层,同时与现场施工员联系确定开挖的情况。三、注意事项1、人工清槽时,必须按设计标高开挖,不得超挖和不按要求开挖。2、开挖时必须注意保护好坑四周的龙门桩,严禁人站立在龙门桩上和敲击龙门桩。3、人工清槽时必须注意清到位,不能漏挖,清好边角。四、安全注意事项1、进入施工现场必须戴好安全帽,严禁穿拖鞋、高跟鞋进入施工现场。2、防止工坑四周土方塌坍,基坑四周土质松散部位做好基坑支护。3、严禁酒后进入施工现场,严禁嘻戏打闹。4、机械大开挖时,要注意四周是否有行人,防止机械伤人。施工单位技术交底人签字: 施工班组接受人签字:注:①执行标准名称及编号系指施工单位自行制定的企业标准(如施工操作工艺标准、工法等)的名称、编号;②企业标准应有编制人、批准人、批准时间、执行时间、标准名称及编号;③企业的标准的质量水平不得低于国家施工质量验收法律规范的规定要求 ;④施工单位当前如无企业标准,可暂选用国家有关部委、省市及其他企业公开发布的标准,但选用标准的质量水平不得低于国家湘质监统编施 2025-11现行施工质量验收法律规范的规定要求;⑤交底内容摘要,只填写已交待执行标准中的章、节标...
