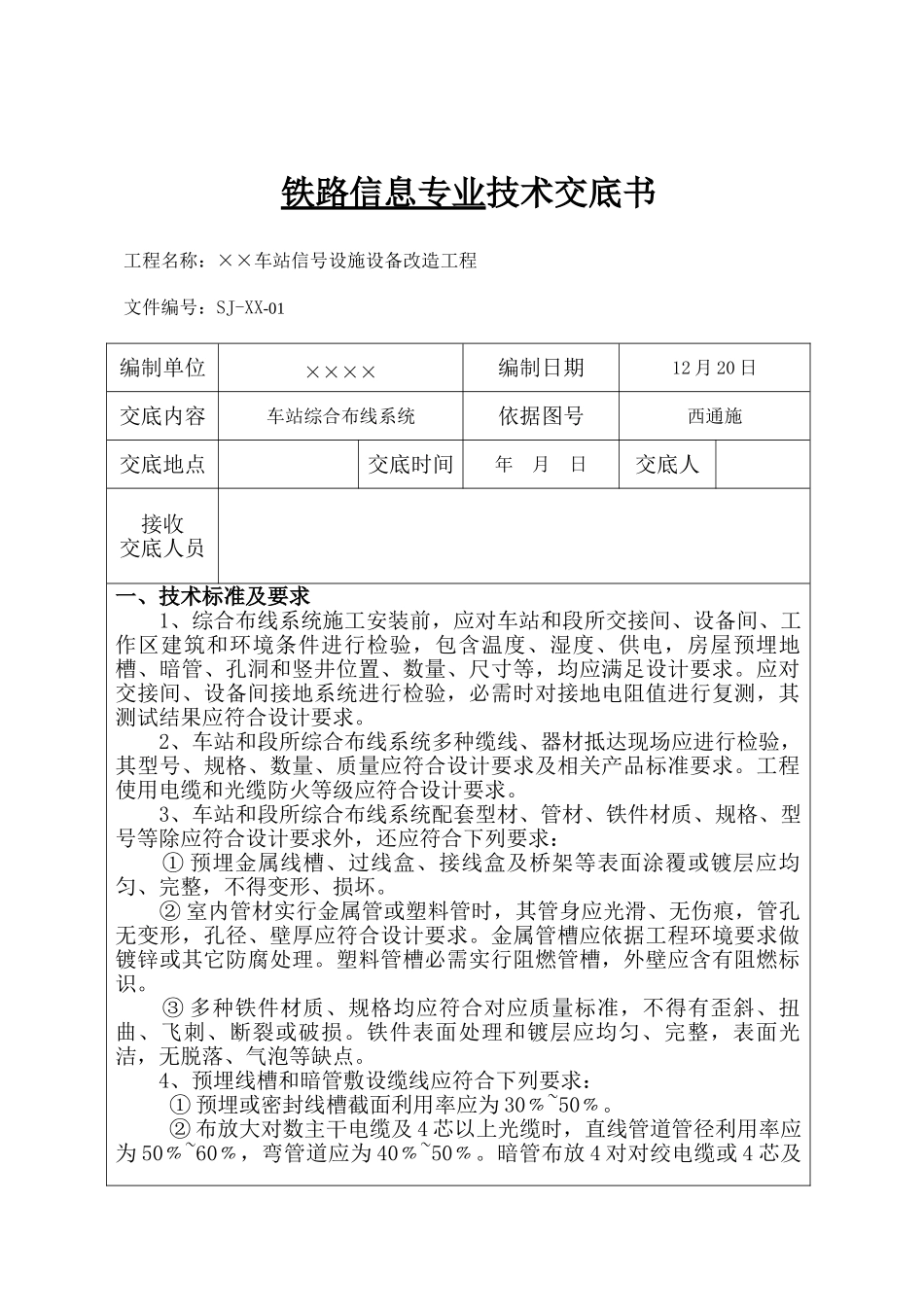

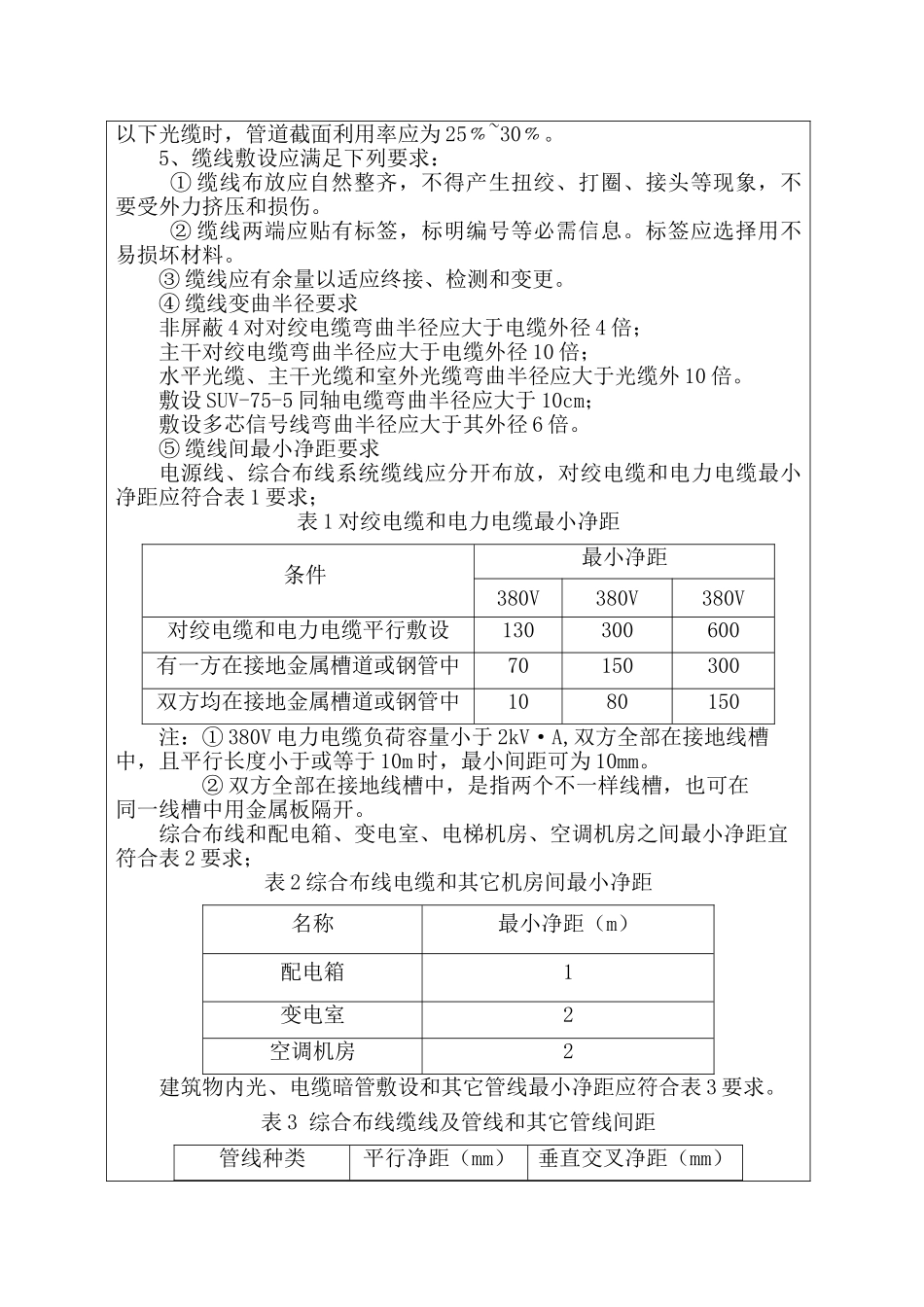

××车站信号联锁改造工程信息工程施工工艺技术交底书施工项目: 信息工程 交底内容:__车站综合布线系统技术交底 ××××12 月 20 日铁路信息专业技术交底书工程名称:××车站信号设施设备改造工程 文件编号:SJ-XX-01编制单位××××编制日期12 月 20 日交底内容车站综合布线系统依据图号西通施交底地点交底时间年 月 日交底人接收交底人员一、技术标准及要求 1、综合布线系统施工安装前,应对车站和段所交接间、设备间、工作区建筑和环境条件进行检验,包含温度、湿度、供电,房屋预埋地槽、暗管、孔洞和竖井位置、数量、尺寸等,均应满足设计要求。应对交接间、设备间接地系统进行检验,必需时对接地电阻值进行复测,其测试结果应符合设计要求。 2、车站和段所综合布线系统多种缆线、器材抵达现场应进行检验,其型号、规格、数量、质量应符合设计要求及相关产品标准要求。工程使用电缆和光缆防火等级应符合设计要求。 3、车站和段所综合布线系统配套型材、管材、铁件材质、规格、型号等除应符合设计要求外,还应符合下列要求: ① 预埋金属线槽、过线盒、接线盒及桥架等表面涂覆或镀层应均匀、完整,不得变形、损坏。 ② 室内管材实行金属管或塑料管时,其管身应光滑、无伤痕,管孔无变形,孔径、壁厚应符合设计要求。金属管槽应依据工程环境要求做镀锌或其它防腐处理。塑料管槽必需实行阻燃管槽,外壁应含有阻燃标识。 ③ 多种铁件材质、规格均应符合对应质量标准,不得有歪斜、扭曲、飞刺、断裂或破损。铁件表面处理和镀层应均匀、完整,表面光洁,无脱落、气泡等缺点。4、预埋线槽和暗管敷设缆线应符合下列要求: ① 预埋或密封线槽截面利用率应为 30﹪~50﹪。 ② 布放大对数主干电缆及 4 芯以上光缆时,直线管道管径利用率应为 50﹪~60﹪,弯管道应为 40﹪~50﹪。暗管布放 4 对对绞电缆或 4 芯及以下光缆时,管道截面利用率应为 25﹪~30﹪。5、缆线敷设应满足下列要求: ① 缆线布放应自然整齐,不得产生扭绞、打圈、接头等现象,不要受外力挤压和损伤。 ② 缆线两端应贴有标签,标明编号等必需信息。标签应选择用不易损坏材料。③ 缆线应有余量以适应终接、检测和变更。④ 缆线变曲半径要求非屏蔽 4 对对绞电缆弯曲半径应大于电缆外径 4 倍;主干对绞电缆弯曲半径应大于电缆外径 10 倍;水平光缆、主干光缆和室外光缆弯曲半径应大于光缆外 10 倍。敷设 SUV-75-5 同轴电缆弯曲半径...
