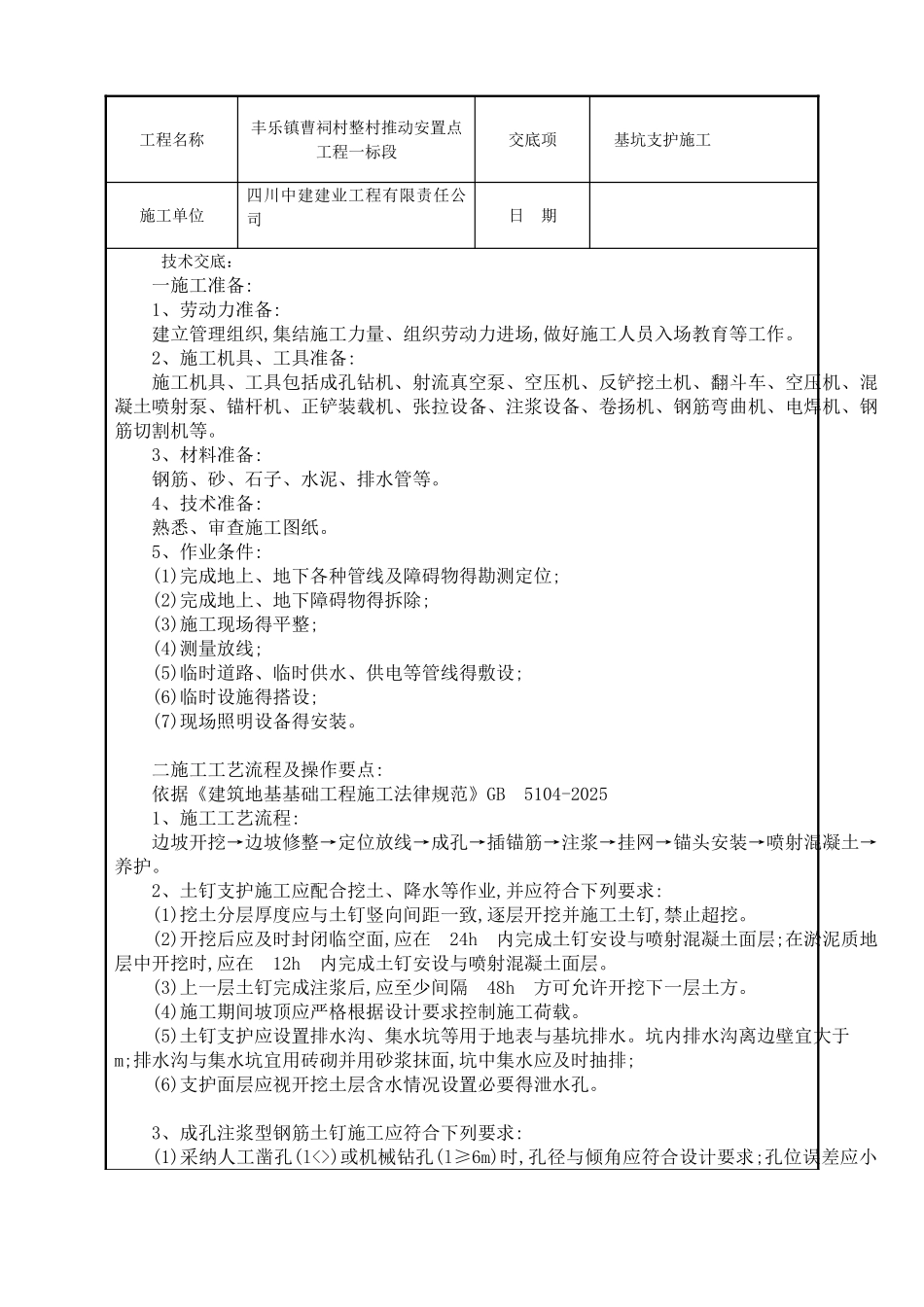

工程名称丰乐镇曹祠村整村推动安置点工程一标段交底项基坑支护施工施工单位四川中建建业工程有限责任公司日 期技术交底:一施工准备:1、劳动力准备:建立管理组织,集结施工力量、组织劳动力进场,做好施工人员入场教育等工作
2、施工机具、工具准备:施工机具、工具包括成孔钻机、射流真空泵、空压机、反铲挖土机、翻斗车、空压机、混凝土喷射泵、锚杆机、正铲装载机、张拉设备、注浆设备、卷扬机、钢筋弯曲机、电焊机、钢筋切割机等
3、材料准备:钢筋、砂、石子、水泥、排水管等
4、技术准备:熟悉、审查施工图纸
5、作业条件:(1)完成地上、地下各种管线及障碍物得勘测定位;(2)完成地上、地下障碍物得拆除;(3)施工现场得平整;(4)测量放线;(5)临时道路、临时供水、供电等管线得敷设;(6)临时设施得搭设;(7)现场照明设备得安装
二施工工艺流程及操作要点:依据《建筑地基基础工程施工法律规范》GB 5104-20251、施工工艺流程:边坡开挖→边坡修整→定位放线→成孔→插锚筋→注浆→挂网→锚头安装→喷射混凝土→养护
2、土钉支护施工应配合挖土、降水等作业,并应符合下列要求:(1)挖土分层厚度应与土钉竖向间距一致,逐层开挖并施工土钉,禁止超挖
(2)开挖后应及时封闭临空面,应在 24h 内完成土钉安设与喷射混凝土面层;在淤泥质地层中开挖时,应在 12h 内完成土钉安设与喷射混凝土面层
(3)上一层土钉完成注浆后,应至少间隔 48h 方可允许开挖下一层土方
(4)施工期间坡顶应严格根据设计要求控制施工荷载
(5)土钉支护应设置排水沟、集水坑等用于地表与基坑排水
坑内排水沟离边壁宜大于m;排水沟与集水坑宜用砖砌并用砂浆抹面,坑中集水应及时抽排;(6)支护面层应视开挖土层含水情况设置必要得泄水孔

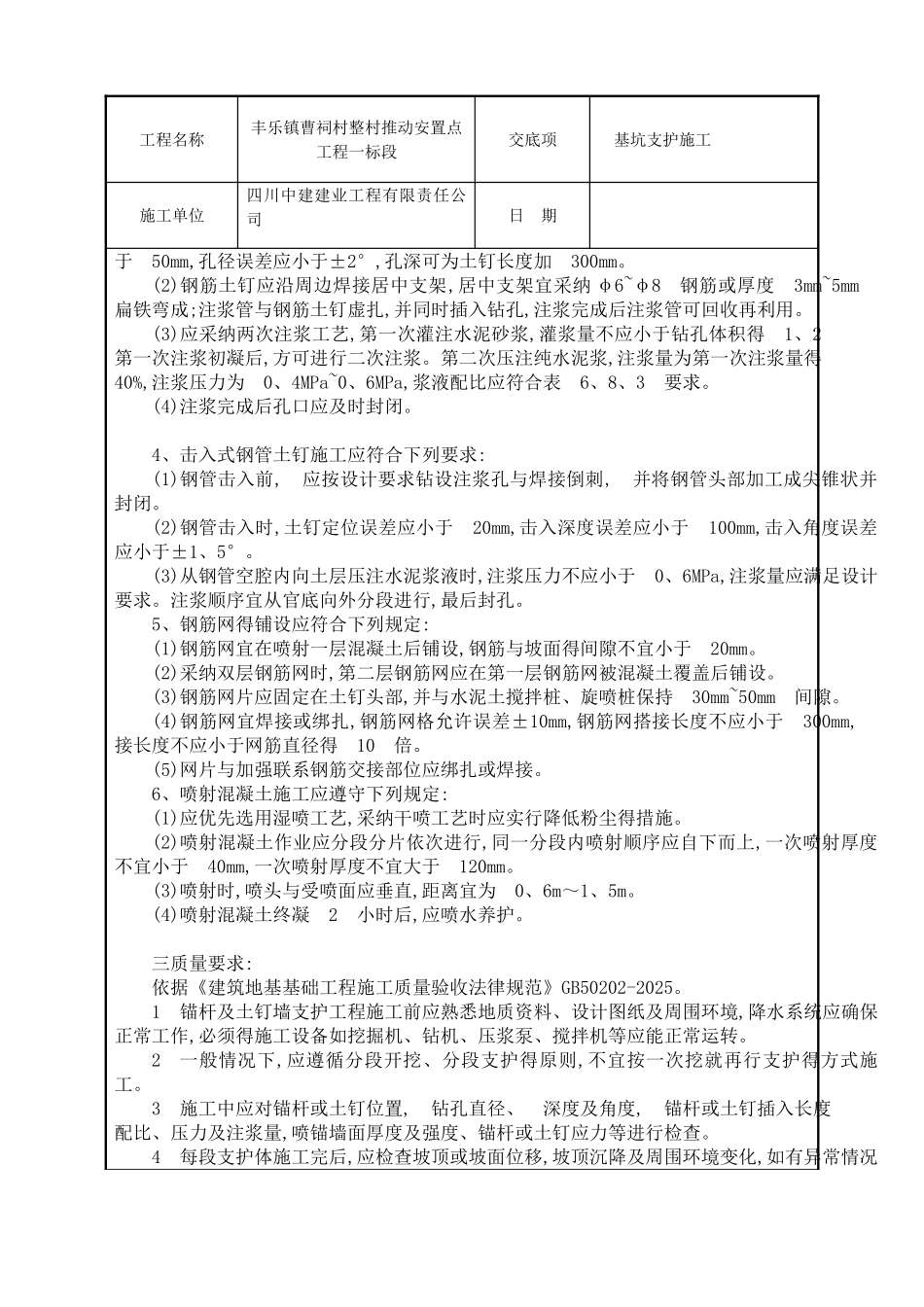

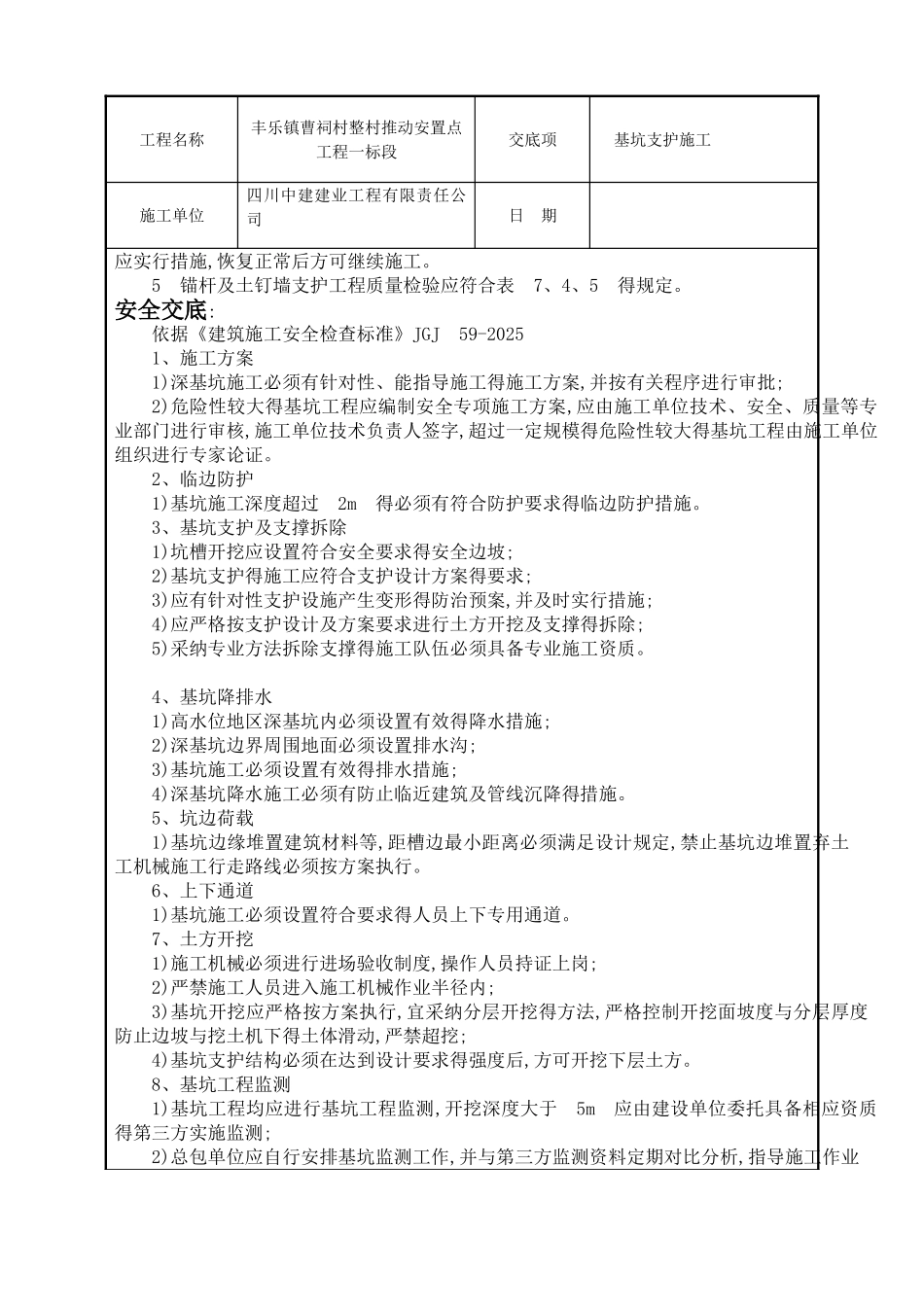

3、成孔注浆型钢筋土钉施工应符合下列要求:(1)采纳人工凿孔(l)或机械钻孔(l≥6m)时,孔径与倾角应符合设计
