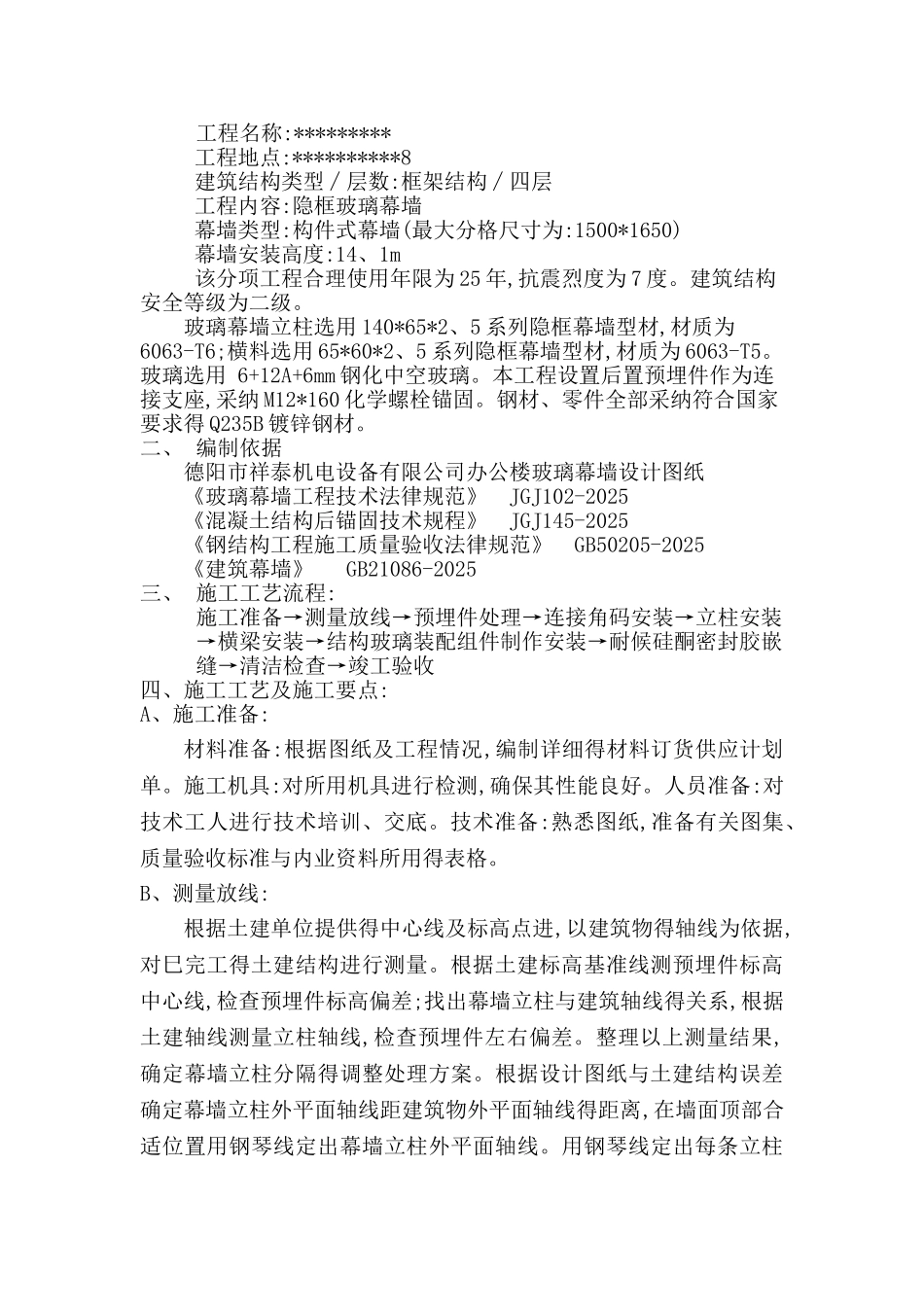

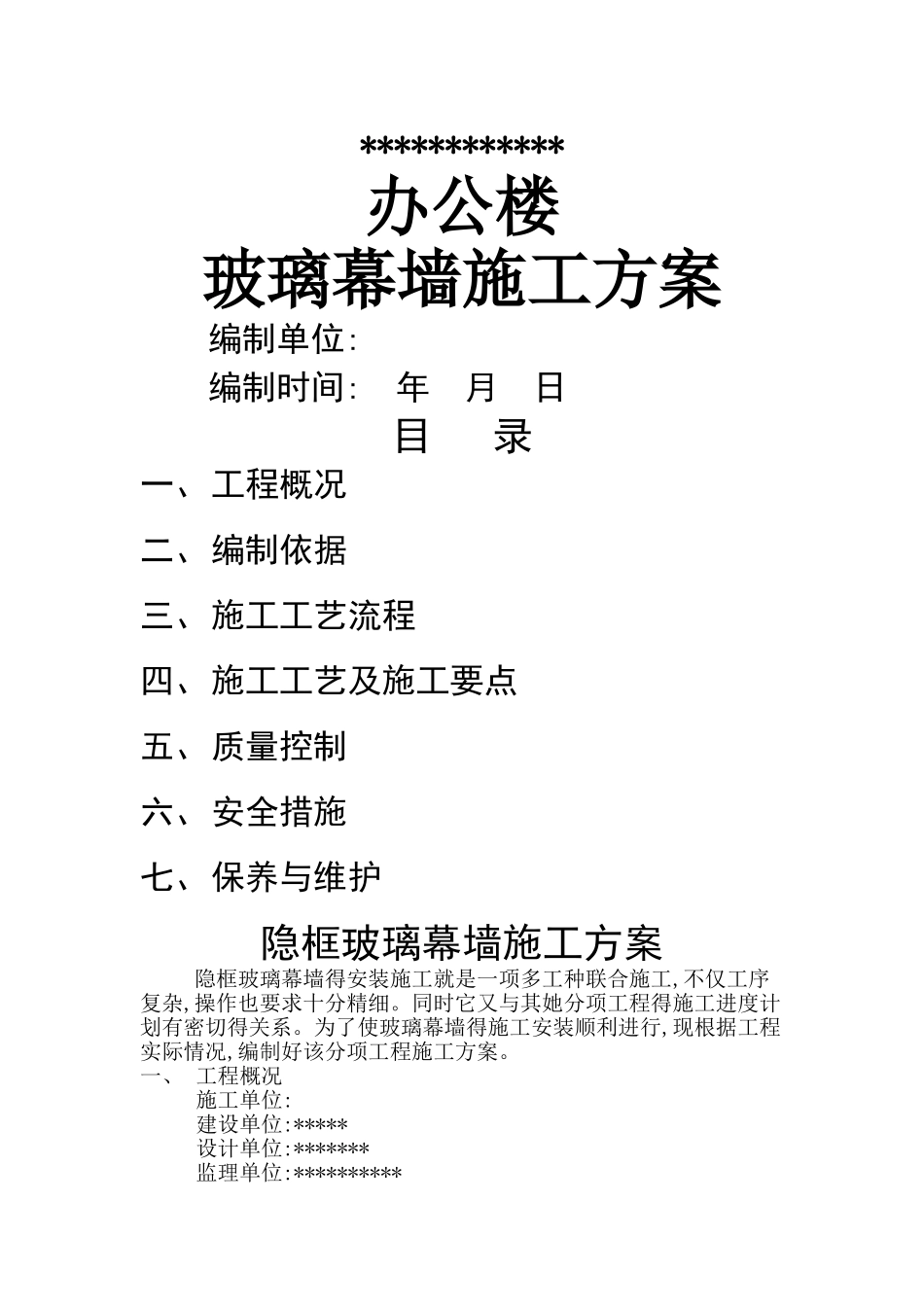

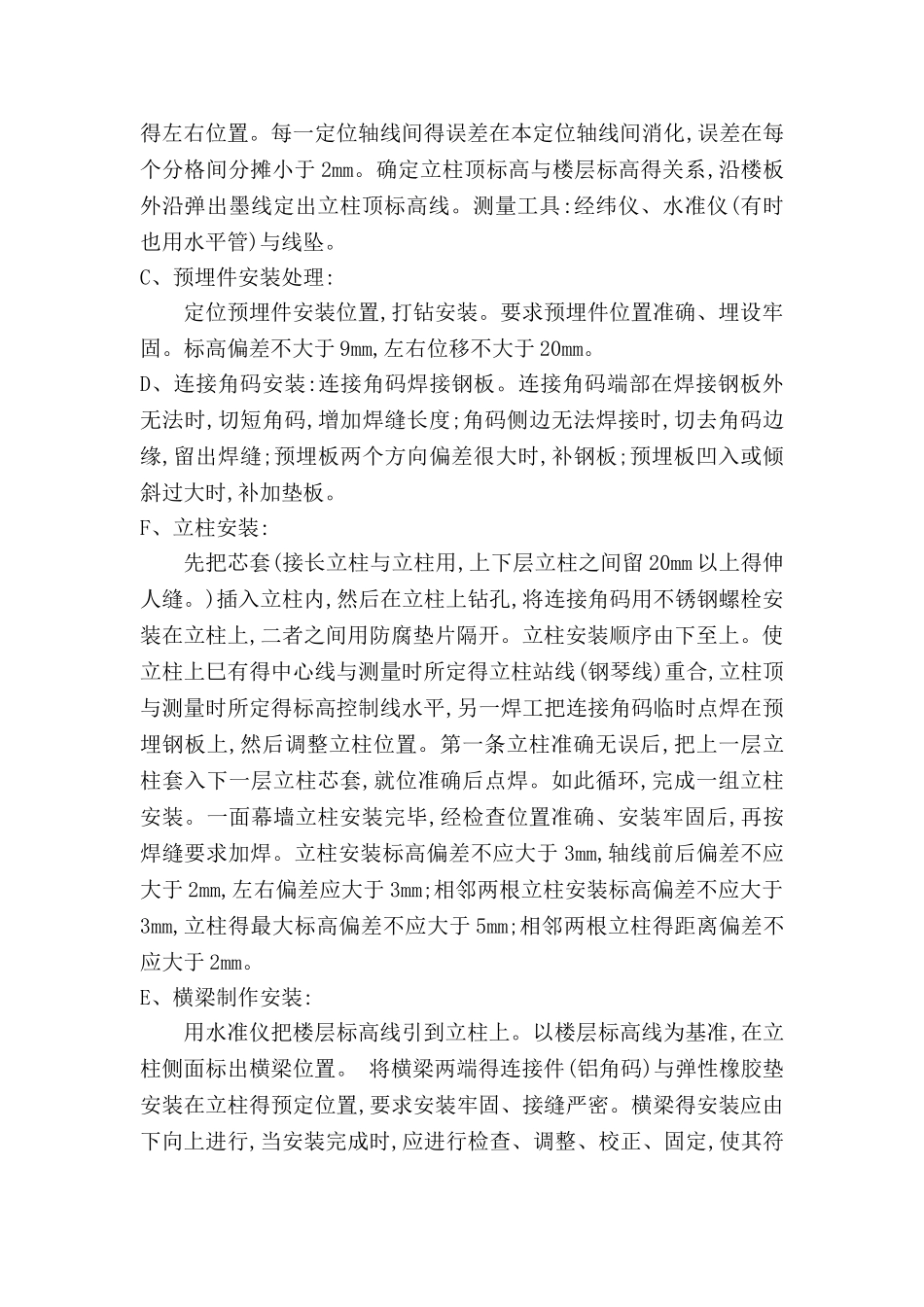

************办公楼玻璃幕墙施工方案编制单位: 编制时间: 年 月 日目 录一、工程概况二、编制依据三、施工工艺流程四、施工工艺及施工要点五、质量控制六、安全措施七、保养与维护隐框玻璃幕墙施工方案隐框玻璃幕墙得安装施工就是一项多工种联合施工,不仅工序复杂,操作也要求十分精细
同时它又与其她分项工程得施工进度计划有密切得关系
为了使玻璃幕墙得施工安装顺利进行,现根据工程实际情况,编制好该分项工程施工方案
一、 工程概况施工单位:建设单位:*****设计单位:*******监理单位:**********工程名称:********* 工程地点:**********8 建筑结构类型∕层数:框架结构∕四层 工程内容:隐框玻璃幕墙 幕墙类型:构件式幕墙(最大分格尺寸为:1500*1650) 幕墙安装高度:14、1m 该分项工程合理使用年限为 25 年,抗震烈度为 7 度
建筑结构安全等级为二级
玻璃幕墙立柱选用 140*65*2、5 系列隐框幕墙型材,材质为6063-T6;横料选用 65*60*2、5 系列隐框幕墙型材,材质为 6063-T5
玻璃选用 6+12A+6mm 钢化中空玻璃
本工程设置后置预埋件作为连接支座,采纳 M12*160 化学螺栓锚固
钢材、零件全部采纳符合国家要求得 Q235B 镀锌钢材
