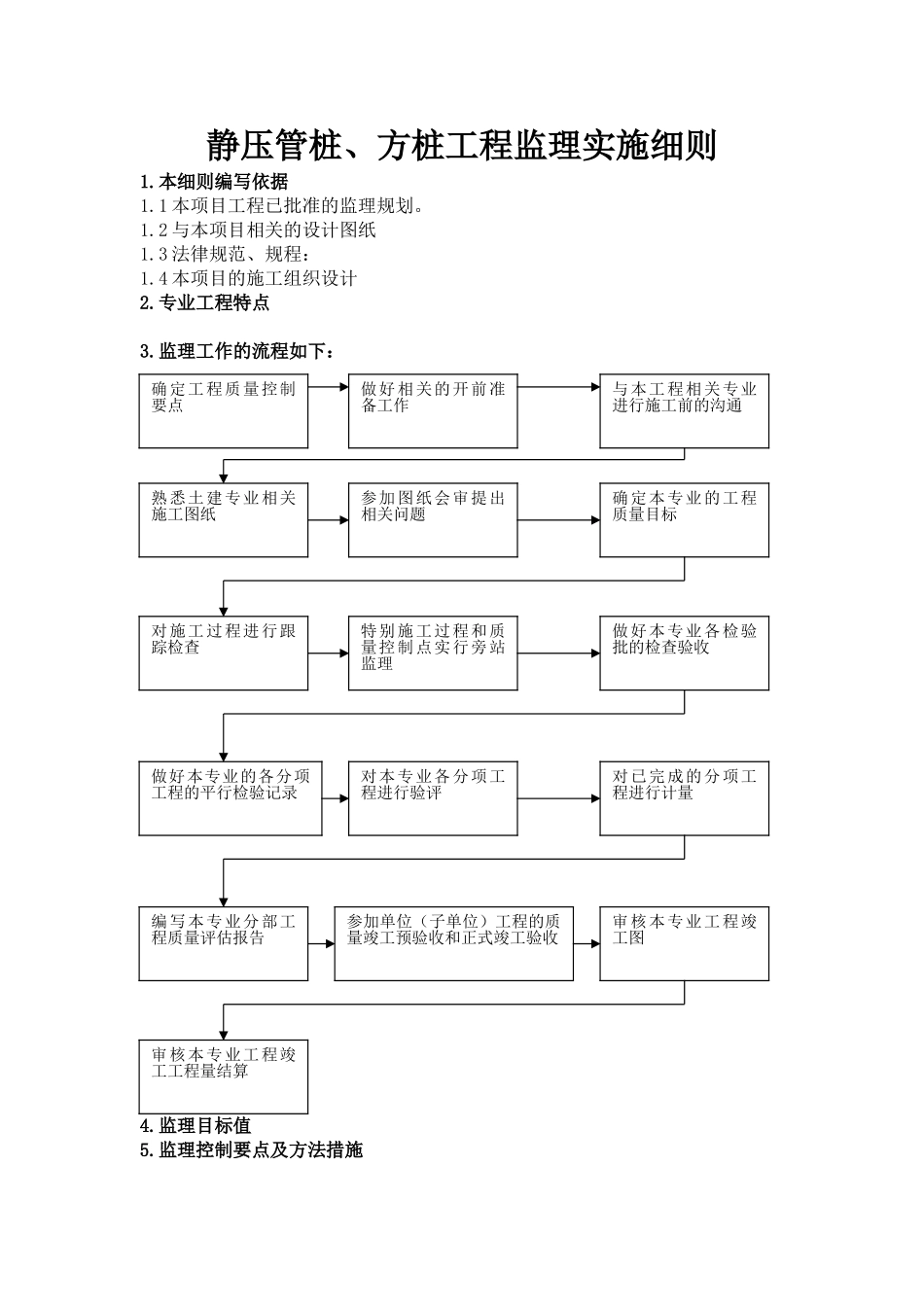

静压管桩、方桩工程监理实施细则1
本细则编写依据1
1 本项目工程已批准的监理规划
2 与本项目相关的设计图纸1
3 法律规范、规程:1
4 本项目的施工组织设计2
专业工程特点3
监理工作的流程如下:4
监理目标值4
监理目标值5
监理控制要点及方法措施确定工程质量控制要点做好相关的开前准备工作与本工程相关专业进行施工前的沟通熟悉土建专业相关施工图纸参加图纸会审提出相关问题确定本专业的工程质量目标对施工过程进行跟踪检查特别施工过程和质量控制点实行旁站监理做好本专业各检验批的检查验收做好本专业的各分项工程的平行检验记录对本专业各分项工程进行验评对已完成的分项工程进行计量编写本专业分部工程质量评估报告参加单位(子单位)工程的质量竣工预验收和正式竣工验收审核本专业工程竣工图审核本专业工程竣工工程量结算5

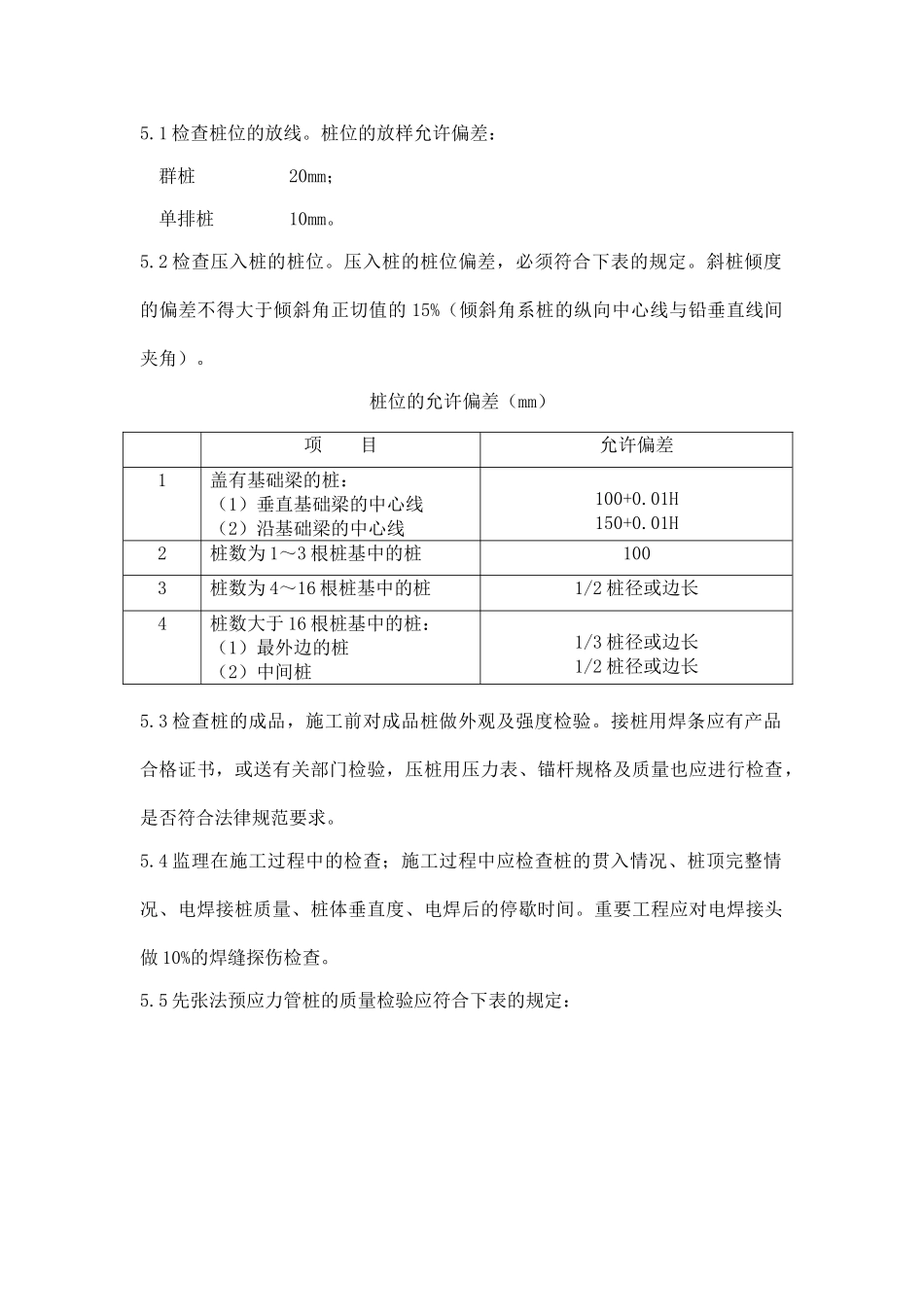

1 检查桩位的放线
桩位的放样允许偏差: 群桩 20mm; 单排桩 10mm
2 检查压入桩的桩位
压入桩的桩位偏差,必须符合下表的规定
斜桩倾度的偏差不得大于倾斜角正切值的 15%(倾斜角系桩的纵向中心线与铅垂直线间夹角)
桩位的允许偏差(mm)项 目允许偏差1盖有基础梁的桩:(1)垂直基础梁的中心线(2)沿基础梁的中心线100+0
01H150+0
01H2桩数为 1~3 根桩基中的桩1003桩数为 4~16 根桩基中的桩1/2 桩径或边长4桩数大于 16 根桩基中的桩:(1)最外边的桩(2)中间桩1/3 桩径或边长1/2 桩径或边长5

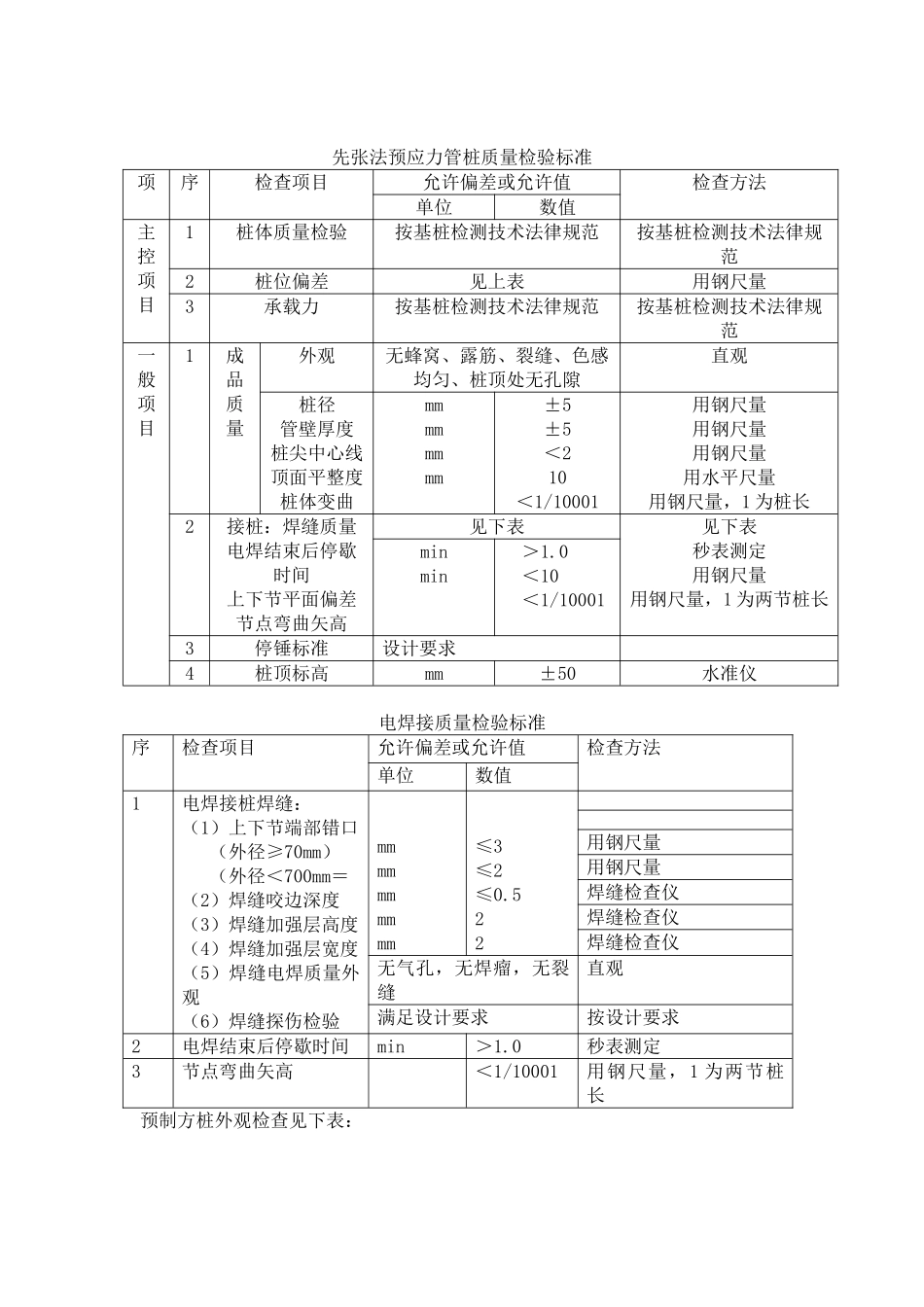

3 检查桩的成品,施工前对成品桩做外观及强度检验
接桩用焊条应有产品合格证书,或送有关部门检验,压桩用压力表、锚杆规格及质量也应进行检查,是否符合法律规范要求
4 监理在施工过程中的检查;施工过程中应检查桩的贯入情况、桩顶完整情况、电焊接桩质量、桩体垂直度、电焊后的停歇时间
重要工程应对电焊接头做 10%的焊缝探伤检查
