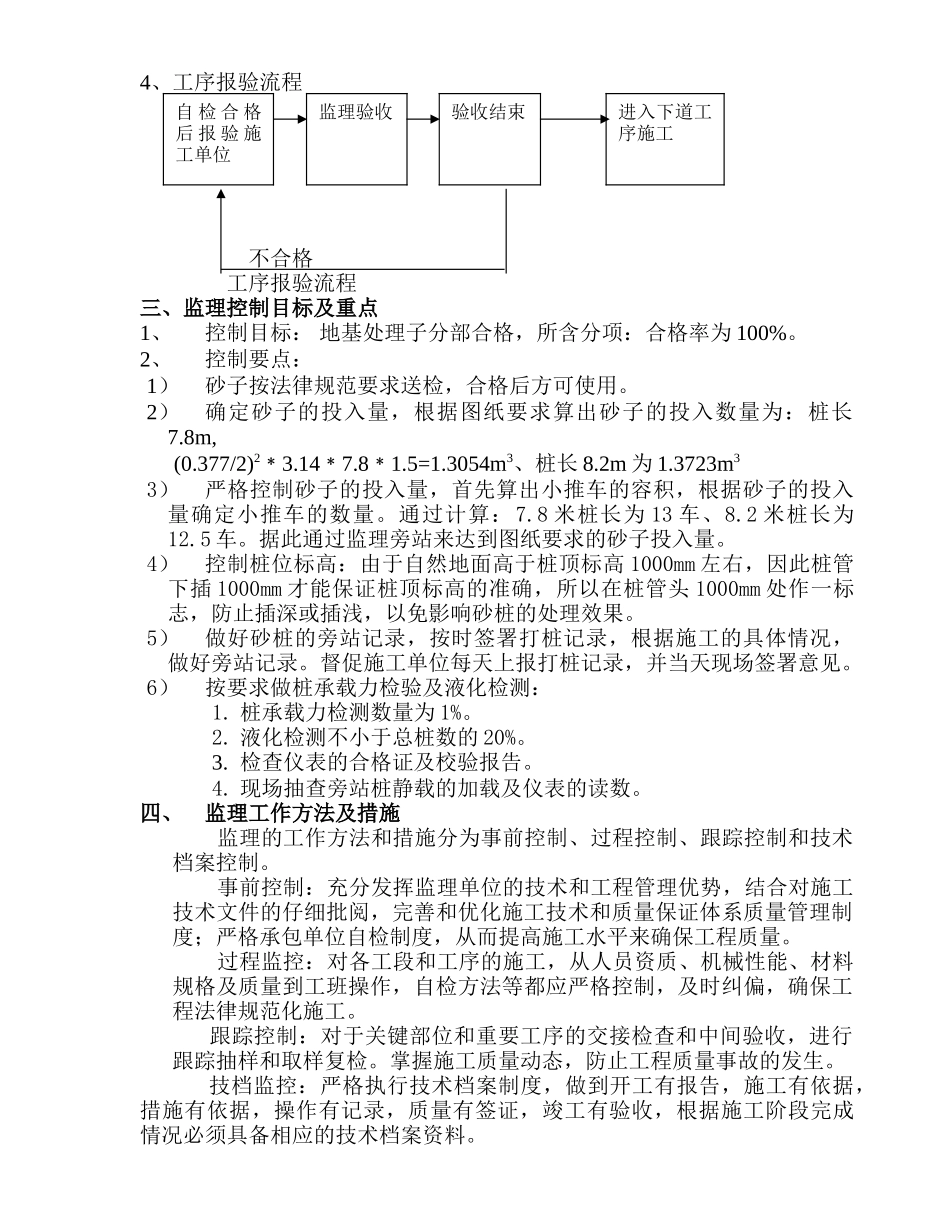

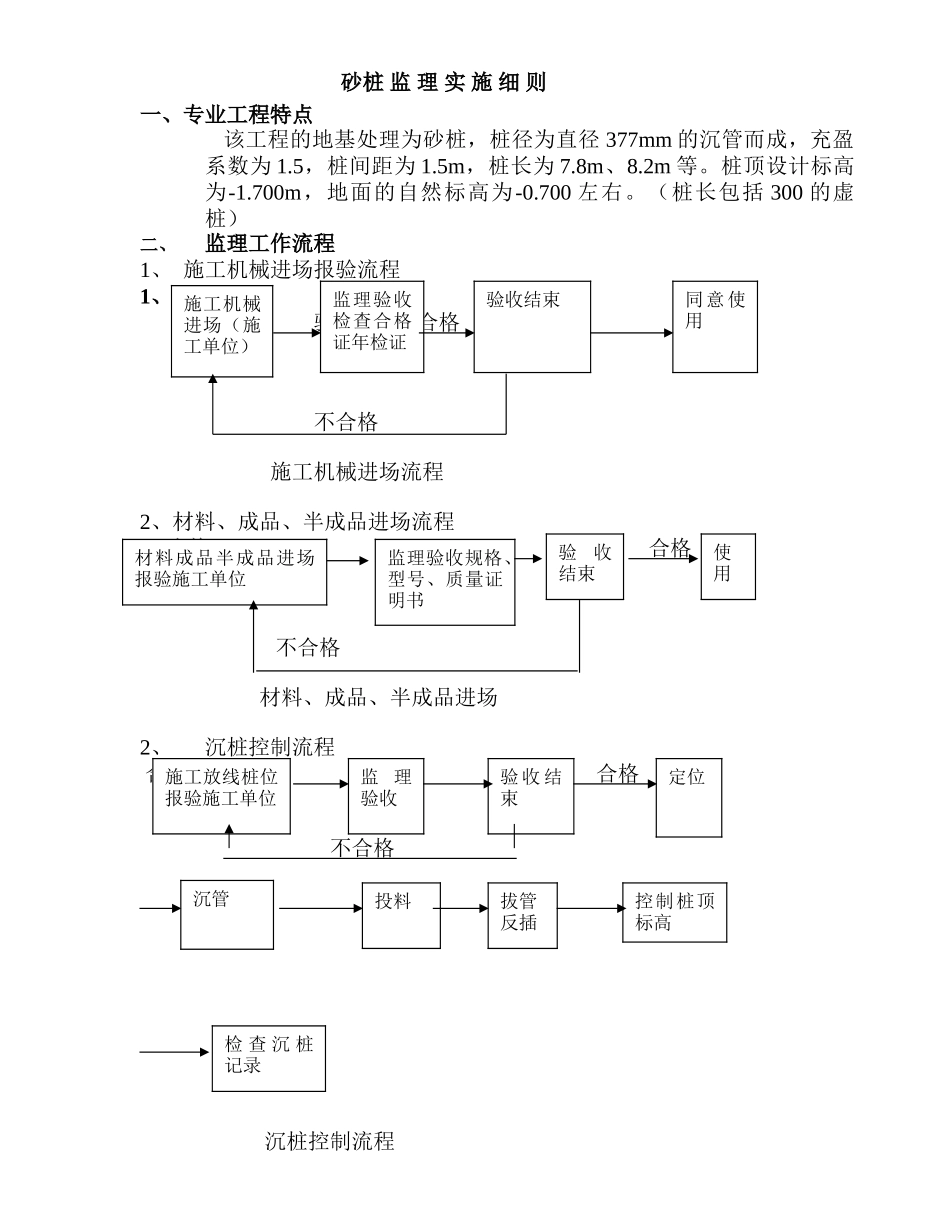

B13项王小区金枫园 56#—65#楼 工程监 理 实 施 细 则(地基处理子分部工程)专业工程特点监理工作流程 监理工作控制目标及控制要点监理工作方法及措施 项目监理机构(章): 专业监理工程师: 总监理工程师: 日 期: 2025 年 12 月 15 日 江苏省建设厅监制 宿迁市建设局承印 砂桩 监 理 实 施 细 则一、专业工程特点 该工程的地基处理为砂桩,桩径为直径 377mm 的沉管而成,充盈系数为 1.5,桩间距为 1.5m,桩长为 7.8m、8.2m 等。桩顶设计标高为-1.700m,地面的自然标高为-0.700 左右。(桩长包括 300 的虚桩)二、监理工作流程 1、 施工机械进场报验流程1、 验收结束 合格 不合格 施工机械进场流程2、材料、成品、半成品进场流程 合格 合格 施工单 不合格 材料、成品、半成品进场2、沉桩控制流程 合格 合格 施工 不合格 沉桩控制流程监理验收检查合格证年检证验收结束同意使用材料成品半成品进场报验施工单位监理验收规格、型号、质量证明书验收结束使用施工放线桩位报验施工单位监 理验收验 收 结束定位沉管投料拔管反插控制桩顶标高检 查 沉 桩记录施工机械进场(施工单位)4、工序报验流程 不合格 工序报验流程三、监理控制目标及重点1、控制目标: 地基处理子分部合格,所含分项:合格率为 100%。2、控制要点:1)砂子按法律规范要求送检,合格后方可使用。2)确定砂子的投入量,根据图纸要求算出砂子的投入数量为:桩长7.8m, (0.377/2)2﹡3.14﹡7.8﹡1.5=1.3054m3、桩长 8.2m 为 1.3723m33)严格控制砂子的投入量,首先算出小推车的容积,根据砂子的投入量确定小推车的数量。通过计算:7.8 米桩长为 13 车、8.2 米桩长为12.5 车。据此通过监理旁站来达到图纸要求的砂子投入量。4)控制桩位标高:由于自然地面高于桩顶标高 1000mm 左右,因此桩管下插 1000mm 才能保证桩顶标高的准确,所以在桩管头 1000mm 处作一标志,防止插深或插浅,以免影响砂桩的处理效果。5)做好砂桩的旁站记录,按时签署打桩记录,根据施工的具体情况,做好旁站记录。督促施工单位每天上报打桩记录,并当天现场签署意见。6)按要求做桩承载力检验及液化检测:1. 桩承载力检测数量为 1%。2. 液化检测不小于总桩数的 20%。3. 检查仪表的合格证及校验报告。4. 现场抽查旁站桩静载的加载及仪表的读数。四、监理工作方法及措施 监理的工作方法和措施分为事前控制、过程控制、跟...
