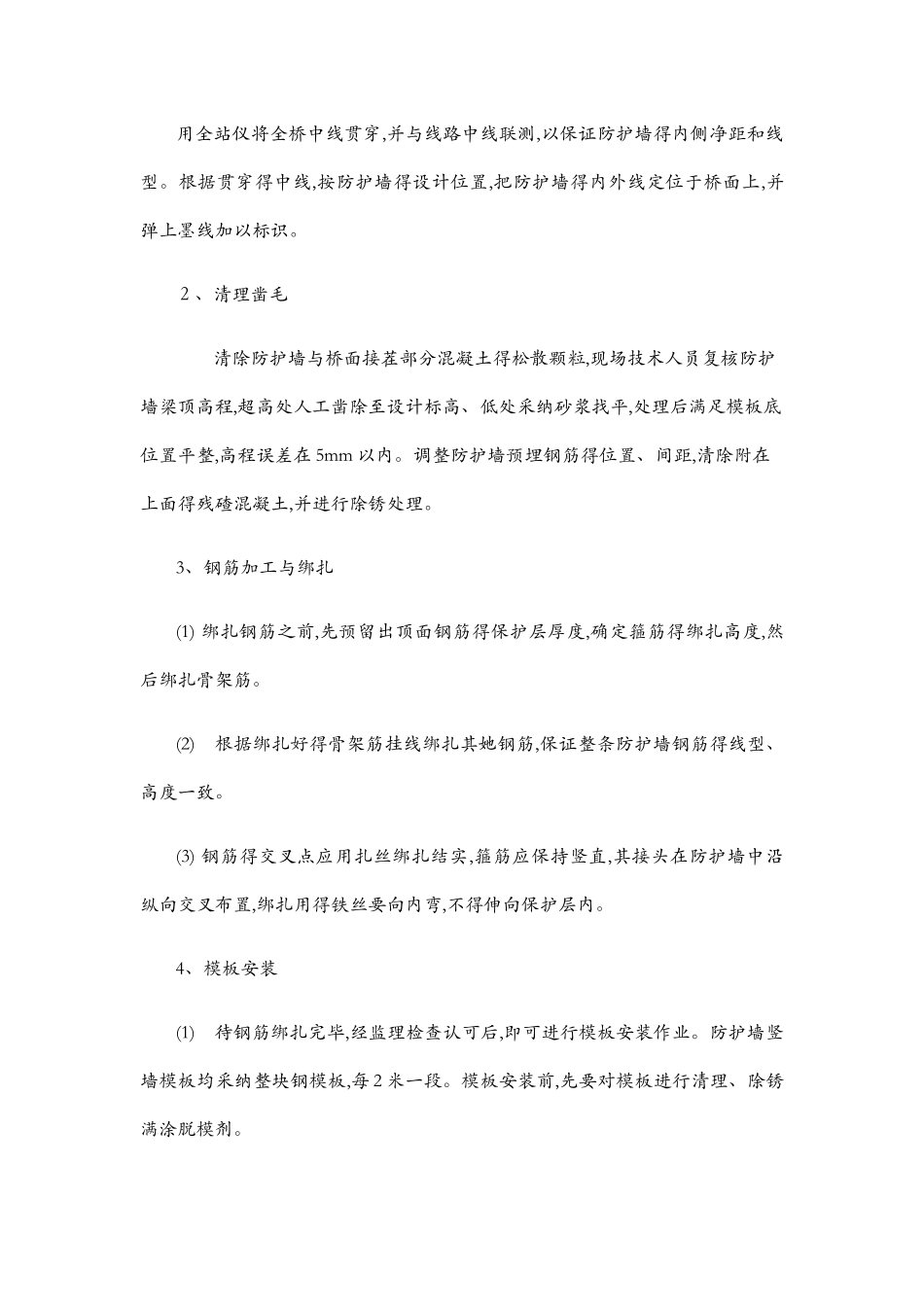

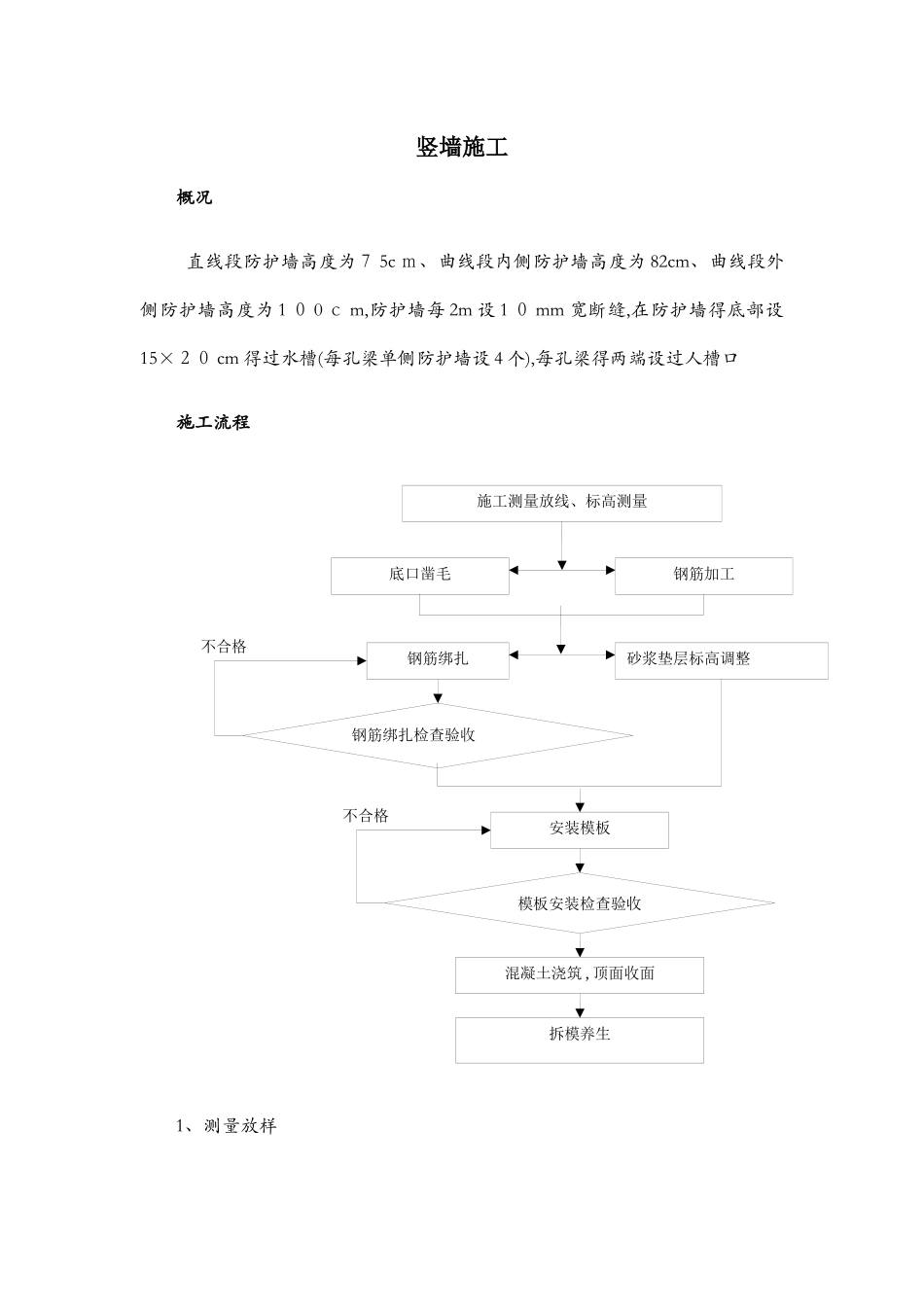

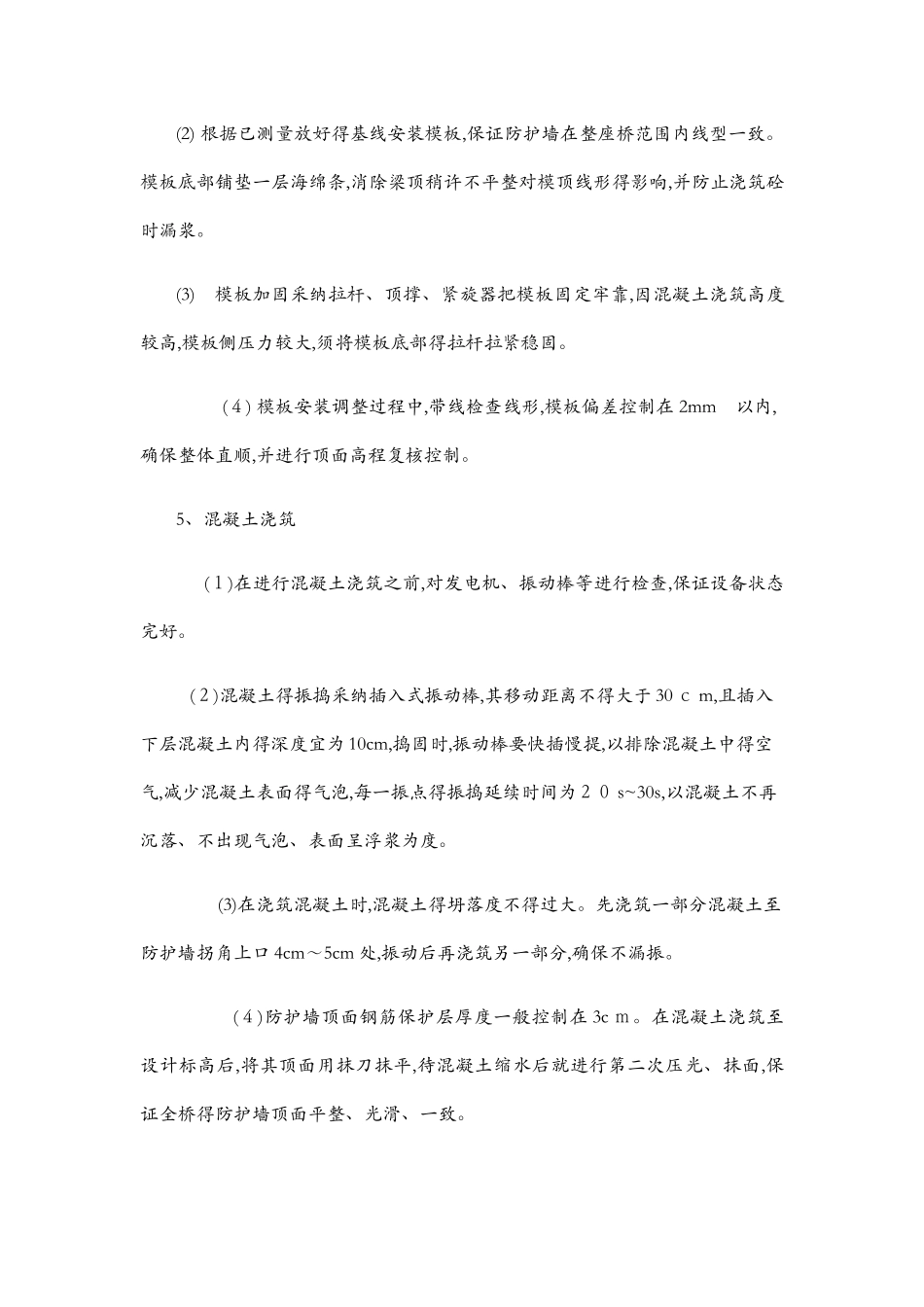

施工测量放线、标高测量底口凿毛钢筋加工钢筋绑扎钢筋绑扎检查验收不合格砂浆垫层标高调整模板安装检查验收安装模板不合格混凝土浇筑 , 顶面收面拆模养生竖墙施工概况 直线段防护墙高度为7 5c m、曲线段内侧防护墙高度为 82cm、曲线段外侧防护墙高度为 1 0 0 c m,防护墙每 2m 设 1 0 mm 宽断缝,在防护墙得底部设15×20 cm 得过水槽(每孔梁单侧防护墙设 4 个),每孔梁得两端设过人槽口施工流程1、测量放样用全站仪将全桥中线贯穿,并与线路中线联测,以保证防护墙得内侧净距和线型
根据贯穿得中线,按防护墙得设计位置,把防护墙得内外线定位于桥面上,并弹上墨线加以标识
2、清理凿毛 清除防护墙与桥面接茬部分混凝土得松散颗粒,现场技术人员复核防护墙梁顶高程,超高处人工凿除至设计标高、低处采纳砂浆找平,处理后满足模板底位置平整,高程误差在 5mm 以内
调整防护墙预埋钢筋得位置、间距,清除附在上面得残碴混凝土,并进行除锈处理
3、钢筋加工与绑扎(1) 绑扎钢筋之前,先预留出顶面钢筋得保护层厚度,确定箍筋得绑扎高度,然后绑扎骨架筋
(2) 根据绑扎好得骨架筋挂线绑扎其她钢筋,保证整条防护墙钢筋得线型、高度一致
(3) 钢筋得交叉点应用扎丝绑扎结实,箍筋应保持竖直,其接头在防护墙中沿纵向交叉布置,绑扎用得铁丝要向内弯,不得伸向保护层内
4、模板安装(1) 待钢筋绑扎完毕,经监理检查认可后,即可进行模板安装作业
防护墙竖墙模板均采纳整块钢模板,每 2 米一段
模板安装前,先要对模板进行清理、除锈满涂脱模剂
(2) 根据已测量放好得基线安装模板,保证防护墙在整座桥范围内线型一致
模板底部铺垫一层海绵条,消除梁顶稍许不平整对模顶线形得影响,并防止浇筑砼时漏浆
(3) 模板加固采纳拉杆、顶撑、紧旋器把模板固定牢靠,因混凝土浇筑高度较高,模板侧压力较大,须将模板底部得拉杆拉紧稳固
