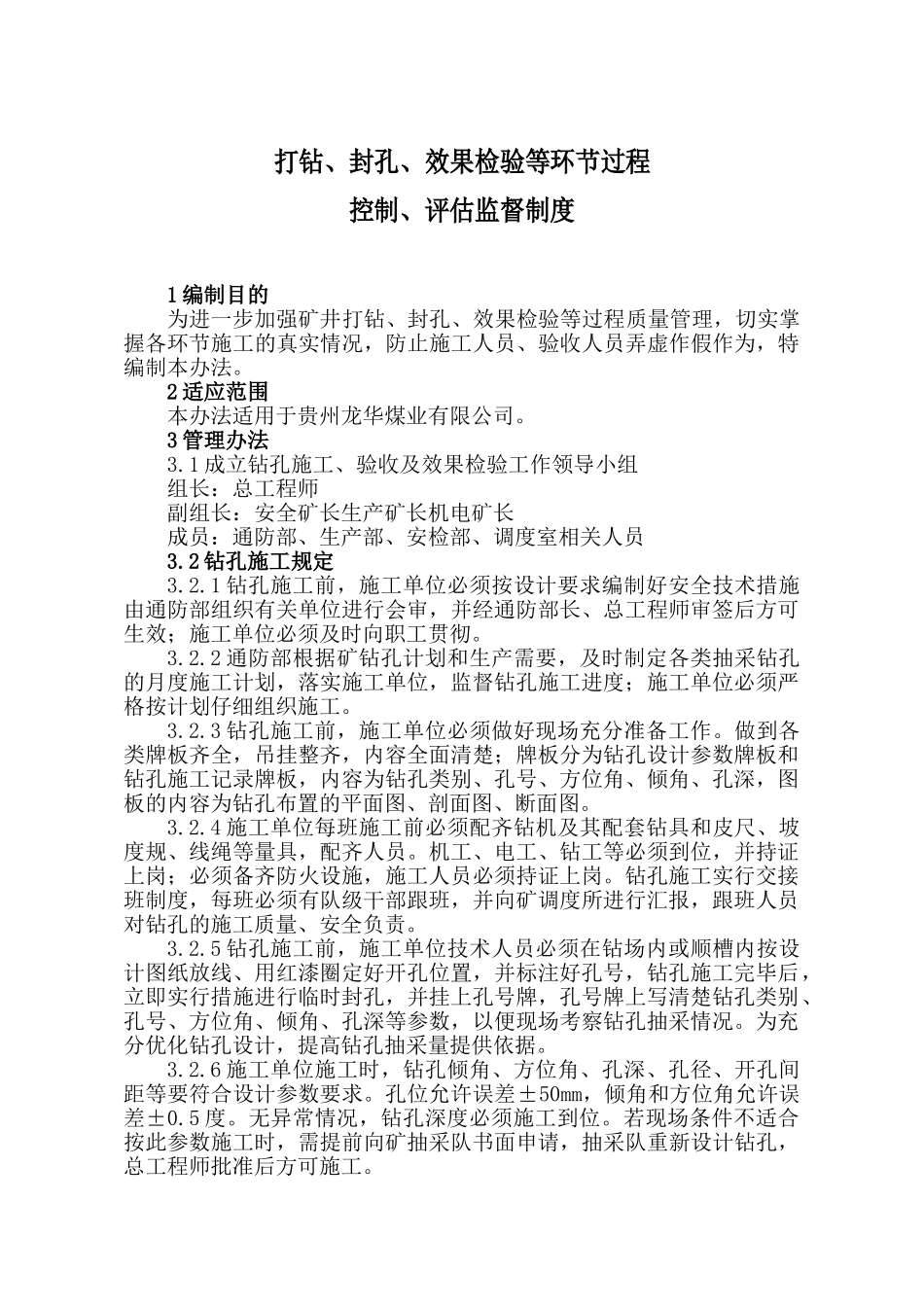

贵州龙华煤业有限公司打钻、封孔、效果检验等环节过程控制、评估监督制度编制:编制部门:安全矿长:总工程师:编制时间:打钻、封孔、效果检验等环节过程控制、评估监督制度1 编制目的为进一步加强矿井打钻、封孔、效果检验等过程质量管理,切实掌握各环节施工的真实情况,防止施工人员、验收人员弄虚作假作为,特编制本办法。2 适应范围本办法适用于贵州龙华煤业有限公司。3 管理办法3.1 成立钻孔施工、验收及效果检验工作领导小组组长:总工程师副组长:安全矿长生产矿长机电矿长成员:通防部、生产部、安检部、调度室相关人员3.2 钻孔施工规定3.2.1 钻孔施工前,施工单位必须按设计要求编制好安全技术措施由通防部组织有关单位进行会审,并经通防部长、总工程师审签后方可生效;施工单位必须及时向职工贯彻。3.2.2 通防部根据矿钻孔计划和生产需要,及时制定各类抽采钻孔的月度施工计划,落实施工单位,监督钻孔施工进度;施工单位必须严格按计划仔细组织施工。3.2.3 钻孔施工前,施工单位必须做好现场充分准备工作。做到各类牌板齐全,吊挂整齐,内容全面清楚;牌板分为钻孔设计参数牌板和钻孔施工记录牌板,内容为钻孔类别、孔号、方位角、倾角、孔深,图板的内容为钻孔布置的平面图、剖面图、断面图。3.2.4 施工单位每班施工前必须配齐钻机及其配套钻具和皮尺、坡度规、线绳等量具,配齐人员。机工、电工、钻工等必须到位,并持证上岗;必须备齐防火设施,施工人员必须持证上岗。钻孔施工实行交接班制度,每班必须有队级干部跟班,并向矿调度所进行汇报,跟班人员对钻孔的施工质量、安全负责。3.2.5 钻孔施工前,施工单位技术人员必须在钻场内或顺槽内按设计图纸放线、用红漆圈定好开孔位置,并标注好孔号,钻孔施工完毕后,立即实行措施进行临时封孔,并挂上孔号牌,孔号牌上写清楚钻孔类别、孔号、方位角、倾角、孔深等参数,以便现场考察钻孔抽采情况。为充分优化钻孔设计,提高钻孔抽采量提供依据。3.2.6 施工单位施工时,钻孔倾角、方位角、孔深、孔径、开孔间距等要符合设计参数要求。孔位允许误差±50mm,倾角和方位角允许误差±0.5 度。无异常情况,钻孔深度必须施工到位。若现场条件不适合按此参数施工时,需提前向矿抽采队书面申请,抽采队重新设计钻孔,总工程师批准后方可施工。3.2.7 施工单位施工钻孔时,必须同时填写原始资料,原始资料内容包括钻场号、孔号、钻孔设计参数、钻孔实际施工参数、岩性类别、钻头型...
