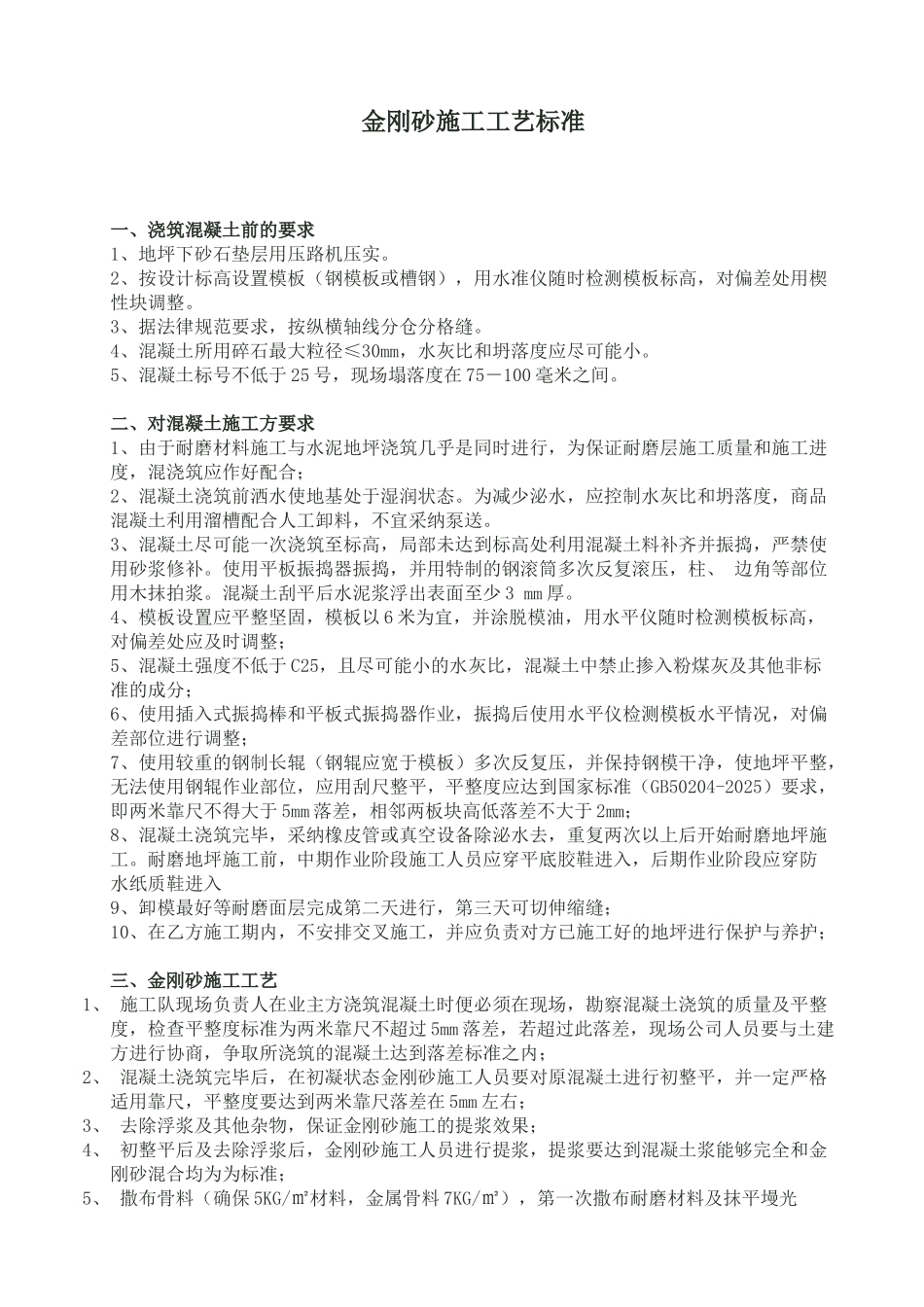

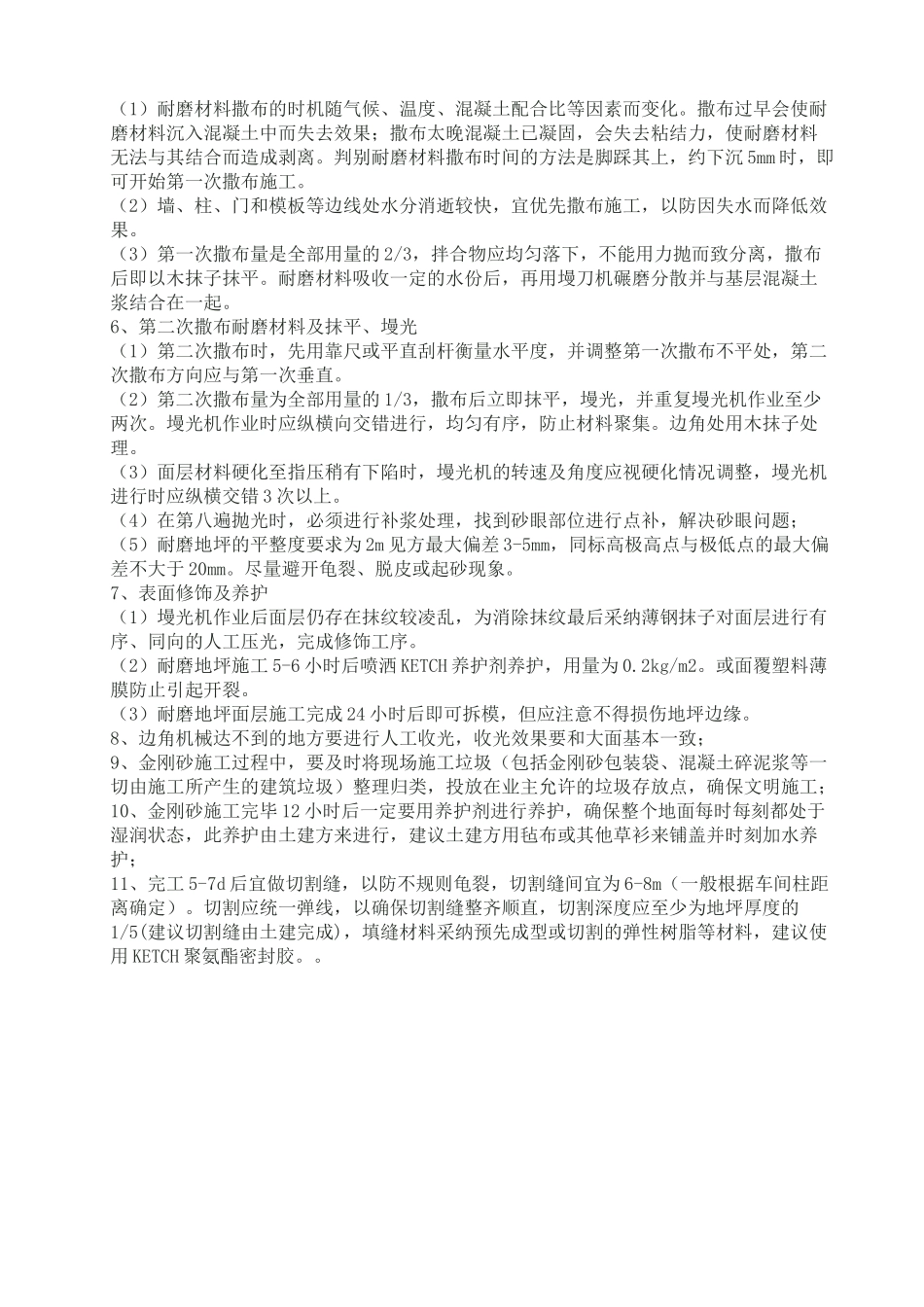

金刚砂施工工艺标准一、浇筑混凝土前的要求1、地坪下砂石垫层用压路机压实。2、按设计标高设置模板(钢模板或槽钢),用水准仪随时检测模板标高,对偏差处用楔性块调整。3、据法律规范要求,按纵横轴线分仓分格缝。4、混凝土所用碎石最大粒径≤30mm,水灰比和坍落度应尽可能小。5、混凝土标号不低于 25 号,现场塌落度在 75-100 毫米之间。二、对混凝土施工方要求1、由于耐磨材料施工与水泥地坪浇筑几乎是同时进行,为保证耐磨层施工质量和施工进度,混浇筑应作好配合;2、混凝土浇筑前洒水使地基处于湿润状态。为减少泌水,应控制水灰比和坍落度,商品混凝土利用溜槽配合人工卸料,不宜采纳泵送。3、混凝土尽可能一次浇筑至标高,局部未达到标高处利用混凝土料补齐并振捣,严禁使用砂浆修补。使用平板振捣器振捣,并用特制的钢滚筒多次反复滚压,柱、 边角等部位用木抹拍浆。混凝土刮平后水泥浆浮出表面至少 3 mm 厚。4、模板设置应平整坚固,模板以 6 米为宜,并涂脱模油,用水平仪随时检测模板标高,对偏差处应及时调整;5、混凝土强度不低于 C25,且尽可能小的水灰比,混凝土中禁止掺入粉煤灰及其他非标准的成分;6、使用插入式振捣棒和平板式振捣器作业,振捣后使用水平仪检测模板水平情况,对偏差部位进行调整;7、使用较重的钢制长辊(钢辊应宽于模板)多次反复压,并保持钢模干净,使地坪平整,无法使用钢辊作业部位,应用刮尺整平,平整度应达到国家标准(GB50204-2025)要求,即两米靠尺不得大于 5mm 落差,相邻两板块高低落差不大于 2mm;8、混凝土浇筑完毕,采纳橡皮管或真空设备除泌水去,重复两次以上后开始耐磨地坪施工。耐磨地坪施工前,中期作业阶段施工人员应穿平底胶鞋进入,后期作业阶段应穿防水纸质鞋进入9、卸模最好等耐磨面层完成第二天进行,第三天可切伸缩缝;10、在乙方施工期内,不安排交叉施工,并应负责对方已施工好的地坪进行保护与养护;三、金刚砂施工工艺1、 施工队现场负责人在业主方浇筑混凝土时便必须在现场,勘察混凝土浇筑的质量及平整度,检查平整度标准为两米靠尺不超过 5mm 落差,若超过此落差,现场公司人员要与土建方进行协商,争取所浇筑的混凝土达到落差标准之内;2、 混凝土浇筑完毕后,在初凝状态金刚砂施工人员要对原混凝土进行初整平,并一定严格适用靠尺,平整度要达到两米靠尺落差在 5mm 左右;3、 去除浮浆及其他杂物,保证金刚砂施工的提浆效果;4、 初整平后及去除...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

001--金刚砂施工工艺标准

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
