008 设计变更、签证管理办法1、 目的:确认合理的设计变更签证程序,从而操纵设计变更、签证的费用
2、 范畴:适用于所有在建工程的设计变更及签证项目
3、 职责:3
工程部是签证实施的见证部门
项目主管确认签证及设计变更实施的情形及工程量
部门经理负责签证的审批
设计部是设计变更的见证部门
项目主管对设计变更单进行确认及讲明变更缘故
部门经理负责设计变更的审批
预算部对设计变更及签证进行费用核算
4、 程序:4
工程在施工过程 ,若发觉施工图纸属于较大结构性咨询题,必须及时上报公司主管老总,并与设计单位联系讨论决定,由设计单位出修改施工图或变更设计通知
设计部审核设计变更,经主管人及部门经理签字盖章确认后,转发给工程部
工程部主管人员每月 5 日前,整理汇总上月 1 日至 30 日(31 日)发生的设计变更单,并在每张变更单上注明实施情形
汇总单经主办人及经理确认后送预算部
预算部确定核实设计变更费用后,作为工程结算价的一部分
签证项目发生后,工程部主管人及时确认签证单
仔细核实签证工程量及详细讲明施工工艺及实施情形
签证单需监理、工程主办人及部门经理三人共同签认,并加盖各自公章确认
点工签认:4
在工程签证中原则上不认点工形式显现

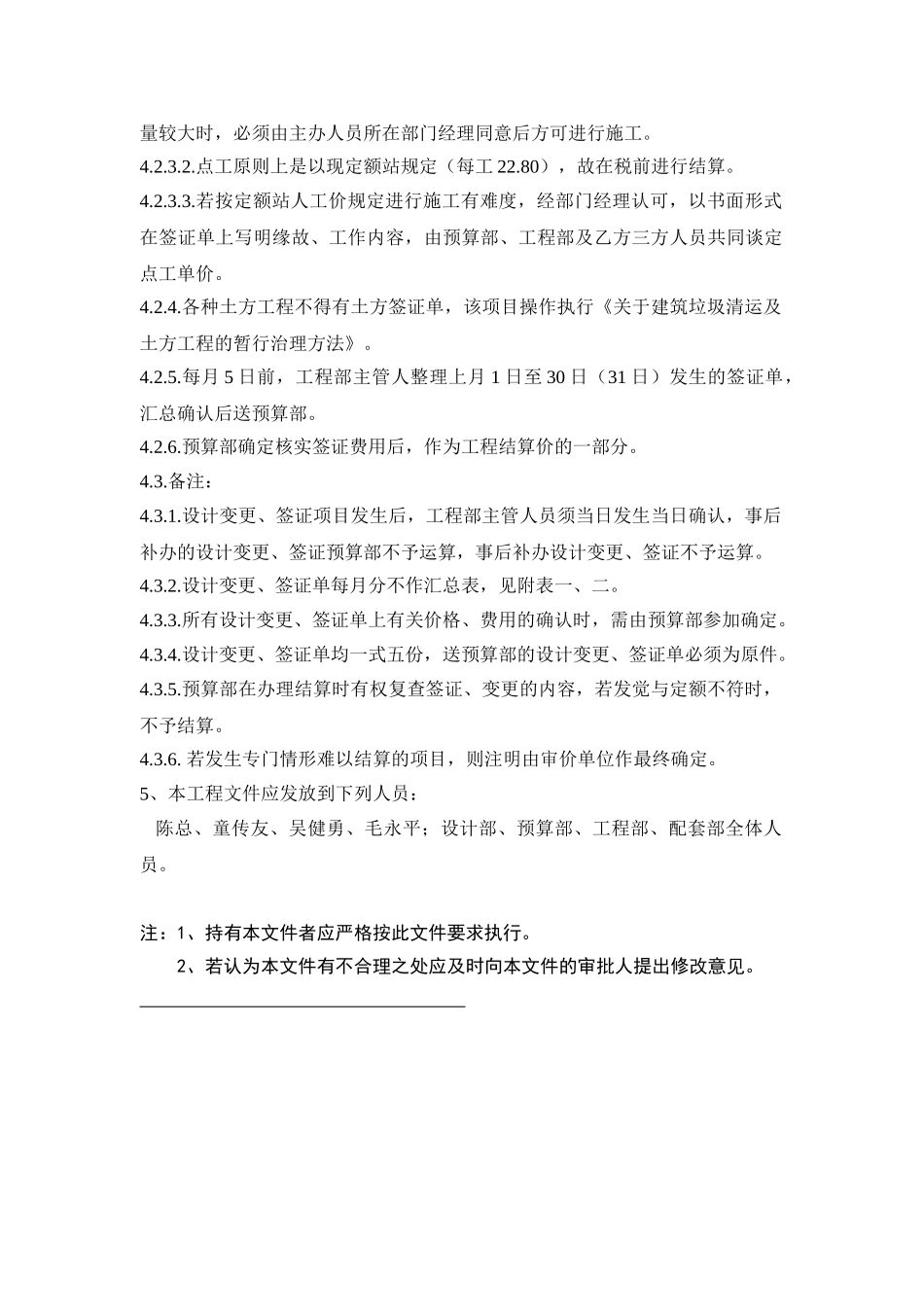

如有专门缘故需发生点工且数量较大时,必须由主办人员所在部门经理同意后方可进行施工
点工原则上是以现定额站规定(每工 22
80),故在税前进行结算
若按定额站人工价规定进行施工有难度,经部门经理认可,以书面形式在签证单上写明缘故、工作内容,由预算部、工程部及乙方三方人员共同谈定点工单价
各种土方工程不得有土方签
