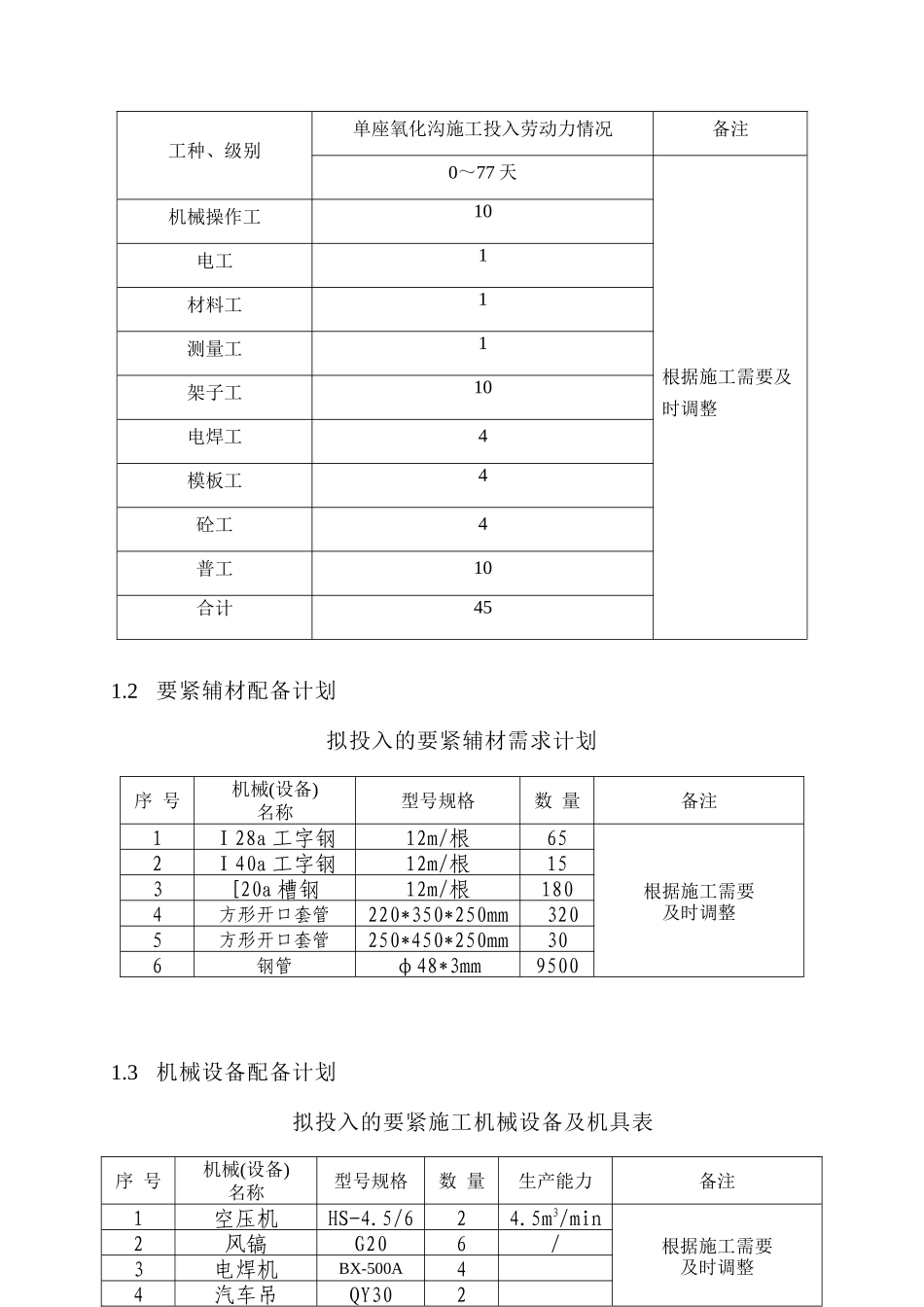

( 氧 化 沟 池 壁 加 高 ( 钢 横 梁 ) 专 项 施 工方 案六 安 市 城 北 污 水 处 理 厂 升 级 改 造 土建 工 程氧 化 沟 走 道 平 台施 工 方 案项目总工:项目经理:中 铁 四 局 集 团 市 政 分 公 司六 安 市 城 北 污 水 处 理 厂 升 级 改 造 土建 工 程 项 目 经 理 部二 〇 一 三 年 八 月 十 二 日一. 编制根据(1)现场踏勘猎取的资料及业主有关要求;(2)氧化沟改造项目施工设计图纸;(3)我公司根据国际标准管理体系制定的质量、环境、职业健康安全管理文件;(4)我公司类似工程施工经验;(5)适用于本工程的现行国家、部颁、六安市与行业的有关法律规范、规程、标准。二. 工程概况本工程位于六安市城北污水处理厂内,要紧工作内容为凿除既有氧化沟局部池壁(0.25m 宽)顶部0.35m 高度范围,使用搭接焊方式将既有池壁钢筋与后续池壁加高段(高1.0m)及走道板钢筋连成整体,并完成模板安装及砼浇筑。氧化沟为正在运营的污水处理构筑物,共两座,合计施工走道板长度657m( 单座氧化沟改造平面布置图,见附图) 。三. 施工准备1. 组织准备施工所需各类机具及人员按时到位,并根据现场施工需要及时调整。1.1劳动力配备计划拟投入的劳动力计划表1.2要紧辅材配备计划拟投入的要紧辅材需求计划1.3机械设备配备计划拟投入的要紧施工机械设备及机具表 工种、级别单座氧化沟施工投入劳动力情况备注0~77 天根据施工需要及时调整机械操作工10电工1材料工1测量工1架子工10电焊工4模板工4砼工4普工10合计45序 号机械(设备)名称型号规格数 量备注1Ⅰ28a 工字钢12m/根65根据施工需要 及时调整2Ⅰ40a 工字钢12m/根153[20a 槽钢12m/根1804方形开口套管220*350*250mm 3205方形开口套管250*450*250mm306钢管φ48*3mm9500序 号机械(设备)名称型号规格数 量生产能力备注1空压机HS-4.5/624.5m3/min根据施工需要 及时调整2风镐G206/3电焊机BX-500A44汽车吊QY3022. 技术准备 2.1 熟悉设计图纸,领悟设计意图,编制相应施工安全、质量技术交底。2.2对建设单位提供的高程操纵桩进行引测与复查,及时测量放线确定砼凿除边界线,并上报监理单位进行验收。2.3 开工前对施工班组进行技术交底及安全培训工作。3. 现场准备本工程为既有构筑物改造施工,施工现场场地平整,有关施工水、电、道路、通讯畅通;施工场地内已有临时便道以满足施工需要。由于作...
