****市联合办公楼外装修工程施工总进度表施工工期:125 日历天 日 期内 容2025 年 5 月2025 年 6 月2025 年 7 月2025 年 8 月2025 年9 月1 日-7日8 日-15 日16 日-22 日23 日-31 日1 日-7日8 日-15 日16 日-23 日24 日-30 日1 日-7日8 日-15 日16 日-23 日24 日-31 日1 日-7日8 日-15 日16 日-23 日24 日-30 日1 日 - 2 日资料送审1
1 开 工 报 审1
2 材 料 进 场报验1
3 工 程 报 验1
4 竣 工 评 审1
5 维 修 保 养计划图纸2
1 预 埋 件 图2
2 施 工 图2
3 试 件 图2
4 加 工 图2

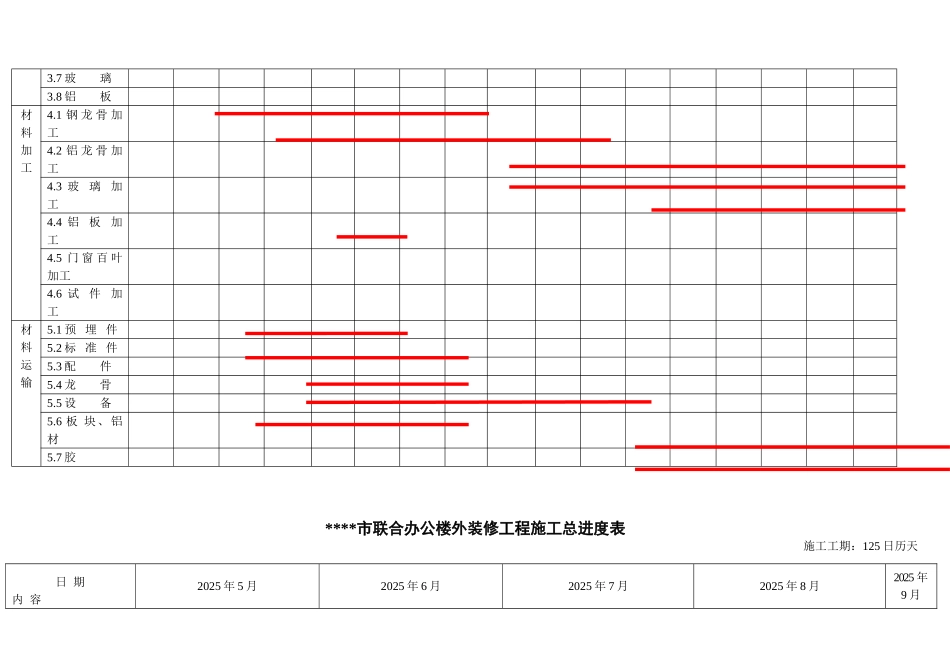

5 部 份 变 更图材料采购3
1 预 埋 件3
3 标 准 件3
4 非 金 属 配件3
5 钢 龙 骨3
6 铝 型 材3
7 玻 璃3
8 铝 板材料加工4
1 钢 龙 骨 加工4
2 铝 龙 骨 加工4
3 玻 璃 加 工4
4 铝 板 加 工4
5 门 窗 百 叶加工4
6 试 件 加 工材料运输5
1 预 埋 件5
2 标 准 件5
3 配 件5
4 龙 骨5
5 设 备5
6 板 块、铝 材5

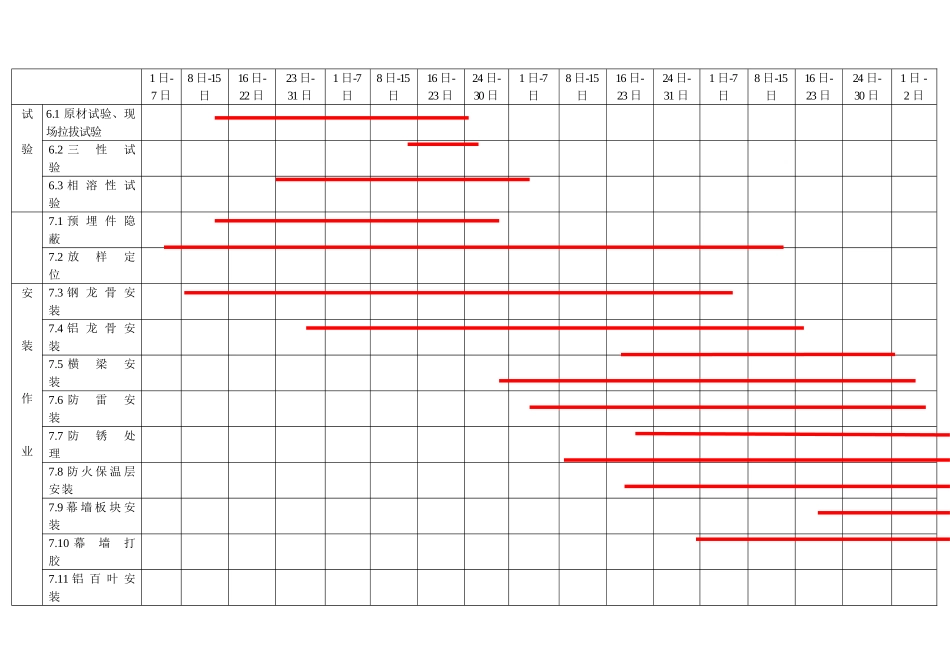

7 胶****市联合办公楼外装修工程施工总进度表施工工期:125 日历天 日 期内 容2025 年 5 月2025 年 6 月2025 年 7 月2025 年 8 月2025 年9 月1 日-7 日8 日-15日16 日-22 日23 日-31 日1 日-7日8 日-15日16 日-23 日24 日-30 日1 日-7日8 日-15日16 日-23 日24 日-31 日1 日-7日8 日-15日16 日-23 日24 日-30 日1 日 - 2 日试验6
1 原材试验、现场拉拔试验6
2 三 性 试 验6
