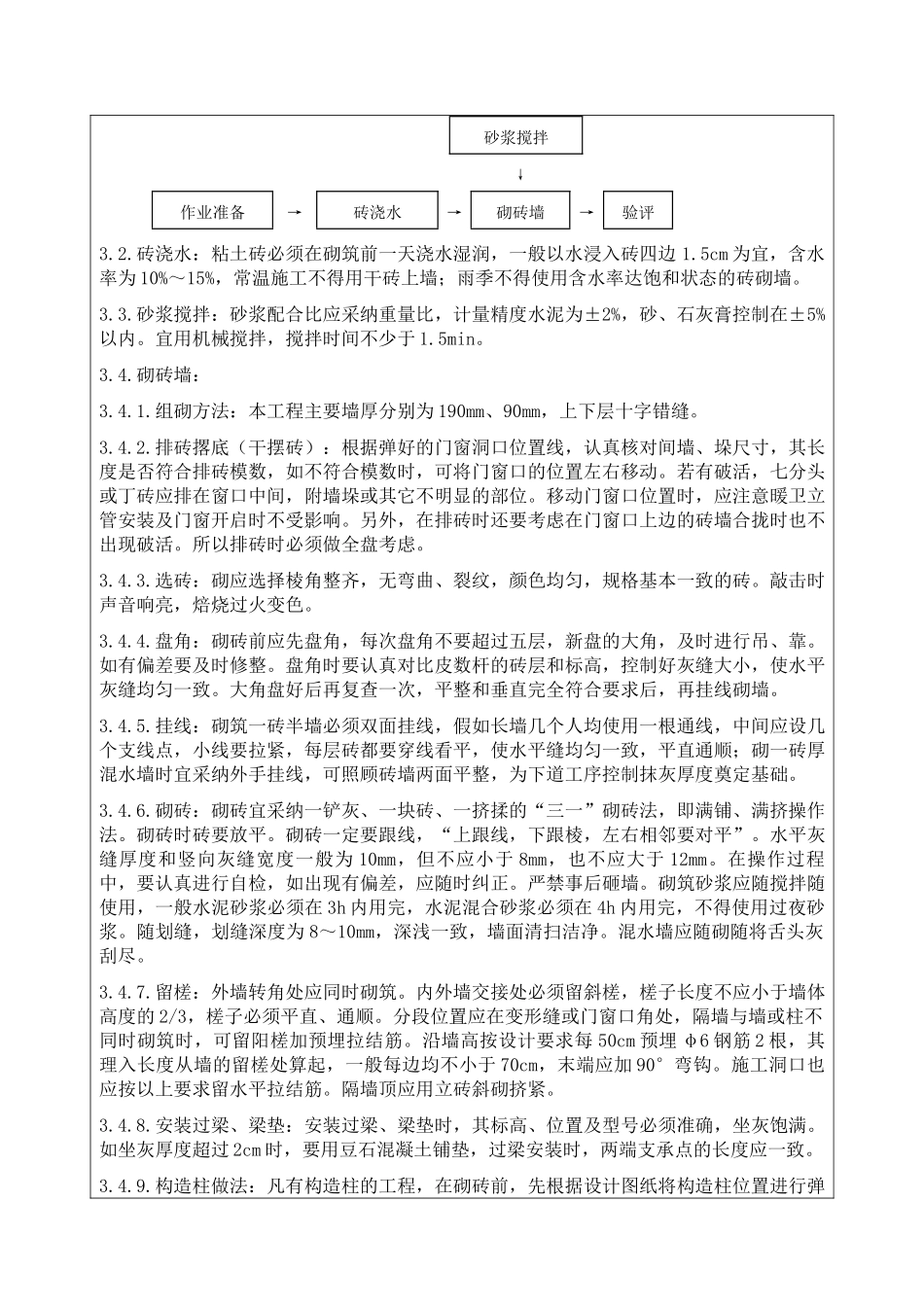

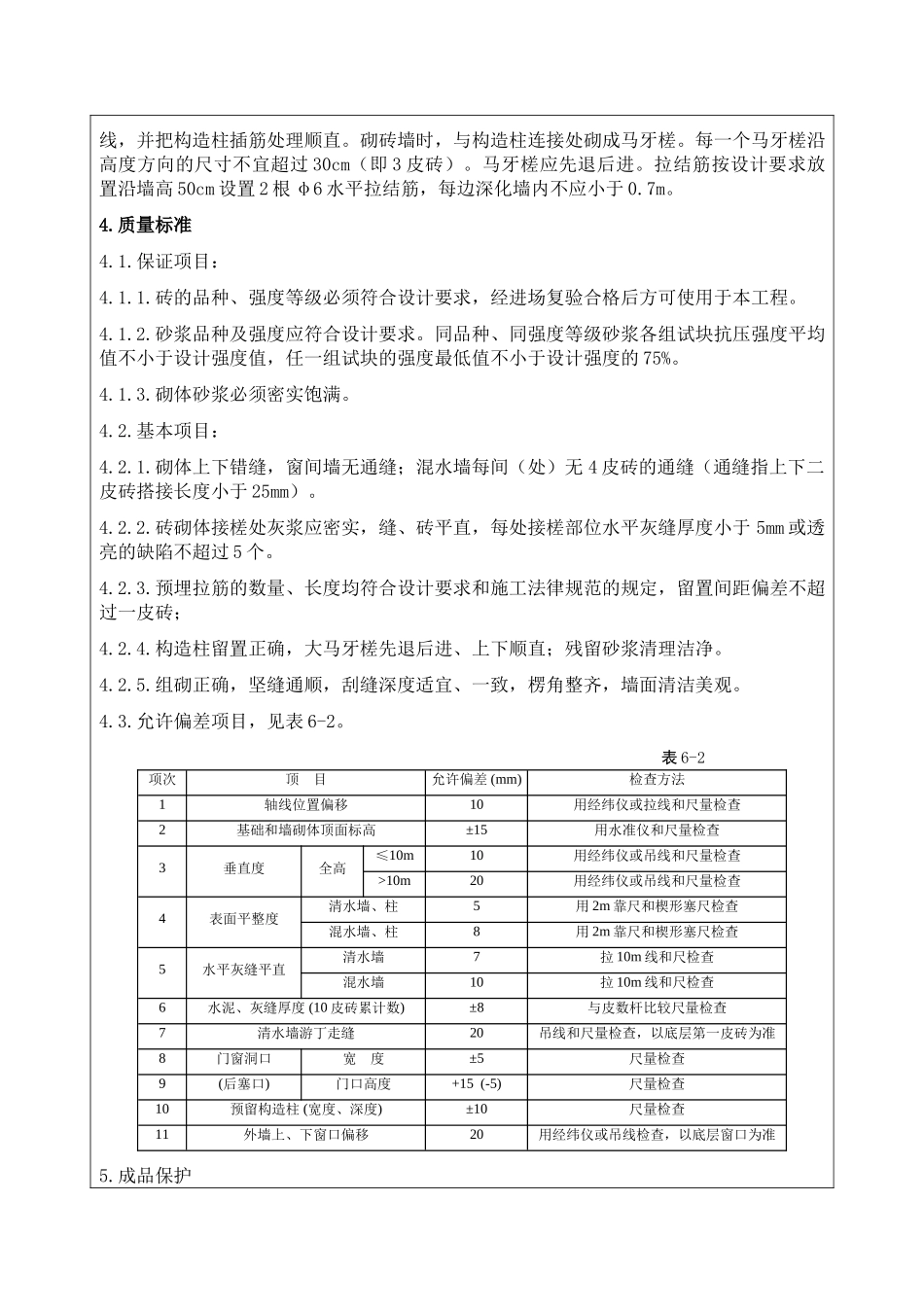

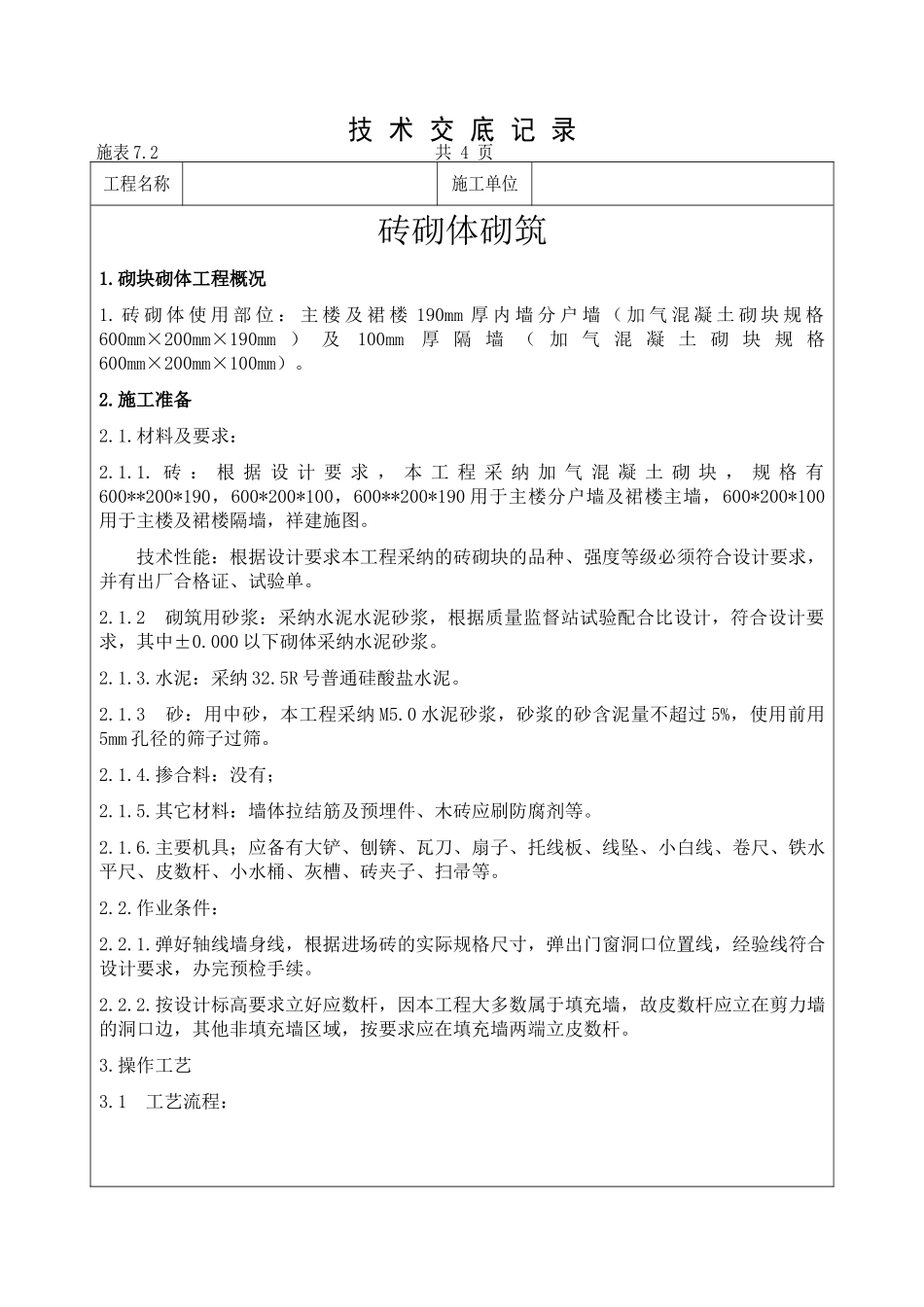

技 术 交 底 记 录施表 7.2 共 4 页 工程名称施工单位砖砌体砌筑1.砌块砌体工程概况1. 砖 砌 体 使 用 部 位 : 主 楼 及 裙 楼 190mm 厚 内 墙 分 户 墙 ( 加 气 混 凝 土 砌 块 规 格600mm×200mm×190mm ) 及100mm厚 隔 墙 ( 加 气 混 凝 土 砌 块 规 格600mm×200mm×100mm)。2.施工准备2.1.材料及要求:2.1.1. 砖 : 根 据 设 计 要 求 , 本 工 程 采 纳 加 气 混 凝 土 砌 块 , 规 格 有600**200*190,600*200*100,600**200*190 用于主楼分户墙及裙楼主墙,600*200*100用于主楼及裙楼隔墙,祥建施图。 技术性能:根据设计要求本工程采纳的砖砌块的品种、强度等级必须符合设计要求,并有出厂合格证、试验单。2.1.2 砌筑用砂浆:采纳水泥水泥砂浆,根据质量监督站试验配合比设计,符合设计要求,其中±0.000 以下砌体采纳水泥砂浆。2.1.3.水泥:采纳 32.5R 号普通硅酸盐水泥。2.1.3 砂:用中砂,本工程采纳 M5.0 水泥砂浆,砂浆的砂含泥量不超过 5%,使用前用5mm 孔径的筛子过筛。2.1.4.掺合料:没有;2.1.5.其它材料:墙体拉结筋及预埋件、木砖应刷防腐剂等。2.1.6.主要机具;应备有大铲、刨锛、瓦刀、扇子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、灰槽、砖夹子、扫帚等。2.2.作业条件:2.2.1.弹好轴线墙身线,根据进场砖的实际规格尺寸,弹出门窗洞口位置线,经验线符合设计要求,办完预检手续。2.2.2.按设计标高要求立好应数杆,因本工程大多数属于填充墙,故皮数杆应立在剪力墙的洞口边,其他非填充墙区域,按要求应在填充墙两端立皮数杆。 3.操作工艺3.1 工艺流程:砂浆搅拌↓作业准备→砖浇水→砌砖墙→验评3.2.砖浇水:粘土砖必须在砌筑前一天浇水湿润,一般以水浸入砖四边 1.5cm 为宜,含水率为 10%~15%,常温施工不得用干砖上墙;雨季不得使用含水率达饱和状态的砖砌墙。3.3.砂浆搅拌:砂浆配合比应采纳重量比,计量精度水泥为±2%,砂、石灰膏控制在±5%以内。宜用机械搅拌,搅拌时间不少于 1.5min。3.4.砌砖墙:3.4.1.组砌方法:本工程主要墙厚分别为 190mm、90mm,上下层十字错缝。 3.4.2.排砖撂底(干摆砖):根据弹好的门窗洞口位置线,认真核对间墙、垛尺寸,其长度是否符合排砖模数,如不符合模数时,可将门窗口的位置左右移动。若有破活,七分头或丁砖应排在窗口中间,附墙垛或其它不明显的部...
