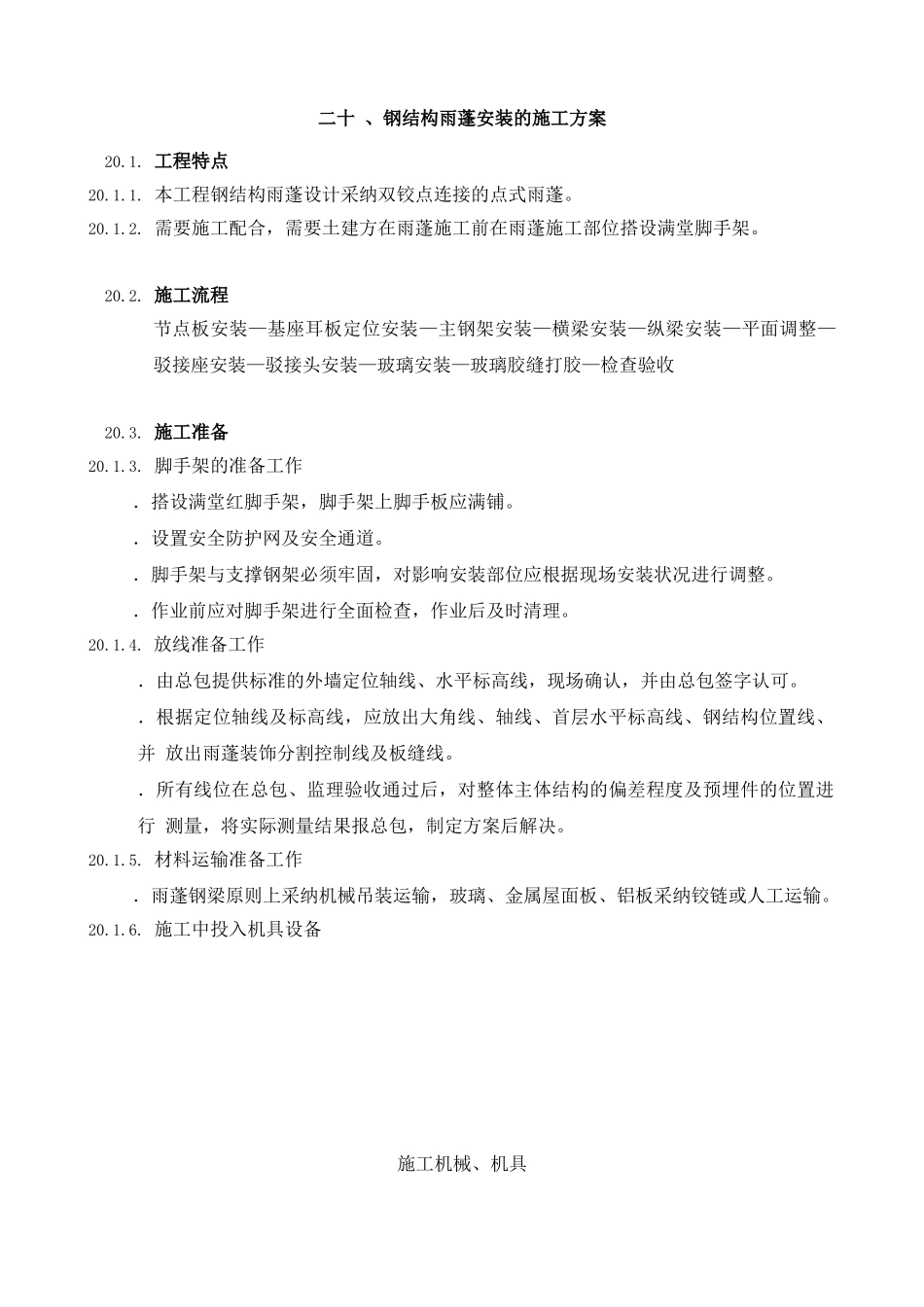

二十 、钢结构雨蓬安装的施工方案20
工程特点20
本工程钢结构雨蓬设计采纳双铰点连接的点式雨蓬
需要施工配合,需要土建方在雨蓬施工前在雨蓬施工部位搭设满堂脚手架
施工流程节点板安装—基座耳板定位安装—主钢架安装—横梁安装—纵梁安装—平面调整—驳接座安装—驳接头安装—玻璃安装—玻璃胶缝打胶—检查验收20
施工准备20
脚手架的准备工作.搭设满堂红脚手架,脚手架上脚手板应满铺
.设置安全防护网及安全通道
.脚手架与支撑钢架必须牢固,对影响安装部位应根据现场安装状况进行调整
.作业前应对脚手架进行全面检查,作业后及时清理
放线准备工作.由总包提供标准的外墙定位轴线、水平标高线,现场确认,并由总包签字认可
.根据定位轴线及标高线,应放出大角线、轴线、首层水平标高线、钢结构位置线、并 放出雨蓬装饰分割控制线及板缝线
.所有线位在总包、监理验收通过后,对整体主体结构的偏差程度及预埋件的位置进行 测量,将实际测量结果报总包,制定方案后解决
材料运输准备工作.雨蓬钢梁原则上采纳机械吊装运输,玻璃、金属屋面板、铝板采纳铰链或人工运输

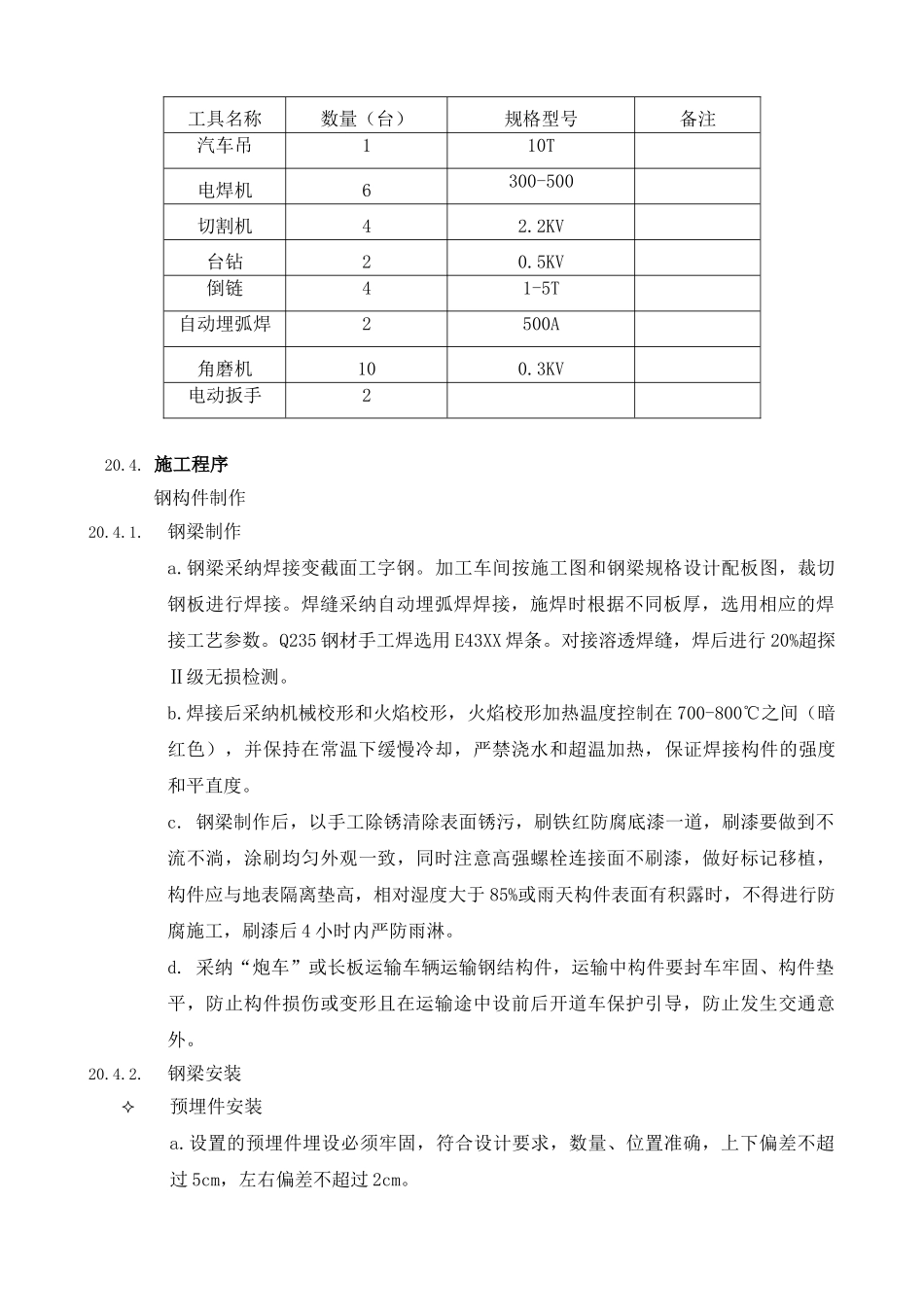

施工中投入机具设备施工机械、机具工具名称数量(台)规格型号备注汽车吊110T电焊机6300-500切割机42
2KV台钻20
5KV倒链41-5T自动埋弧焊机2500A角磨机100
3KV电动扳手220
施工程序钢构件制作20
钢梁采纳焊接变截面工字钢
加工车间按施工图和钢梁规格设计配板图,裁切钢板进行焊接
焊缝采纳自动埋弧焊焊接,施焊时根据不同板厚,选用相应的焊接工艺参数
Q235 钢材手工焊选用 E43XX 焊条
对接溶透焊缝,焊后进行 20%超探Ⅱ级无损检测

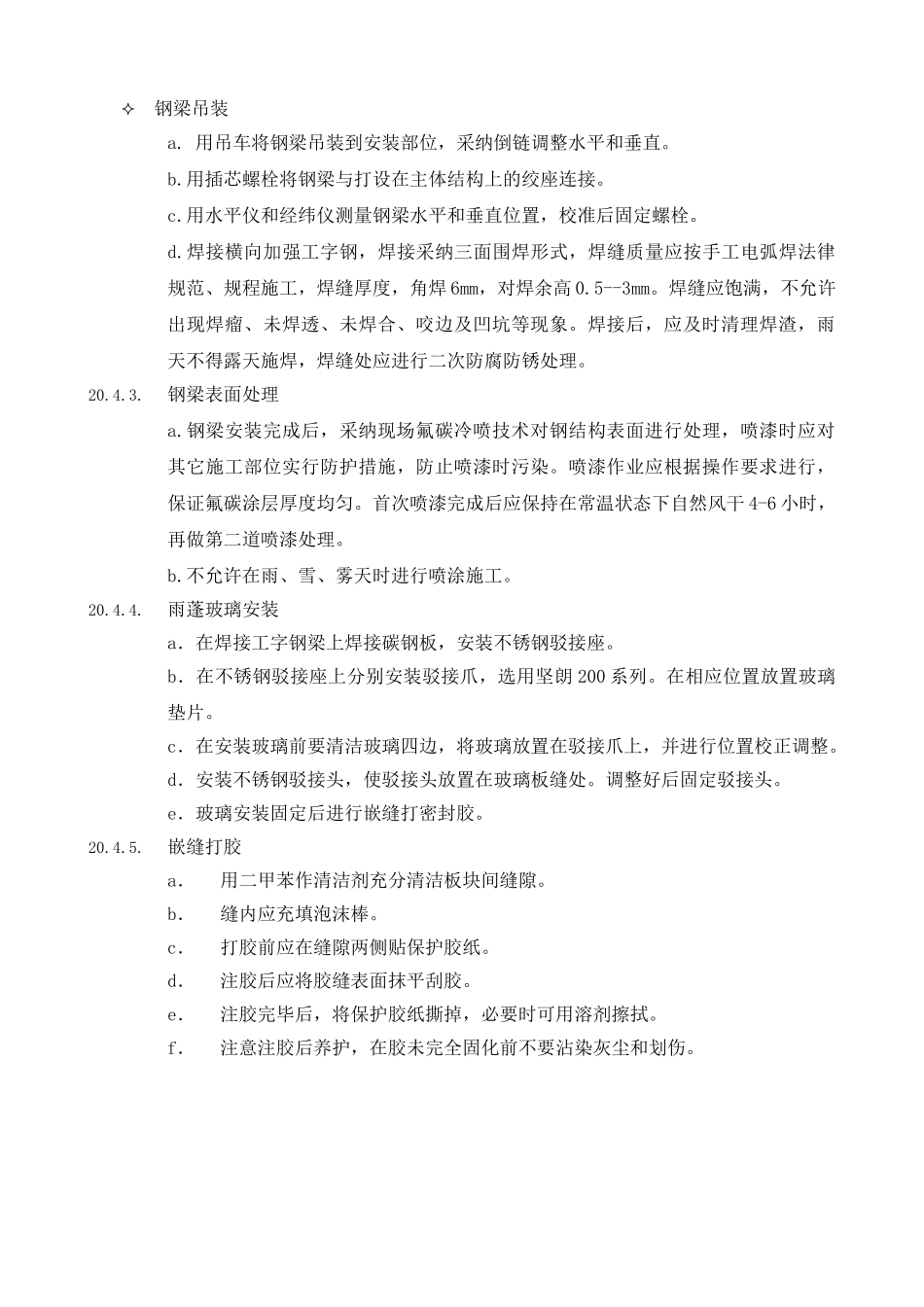

焊接后采纳机械校形和火焰校形,火焰校形加热温度控制在 700
