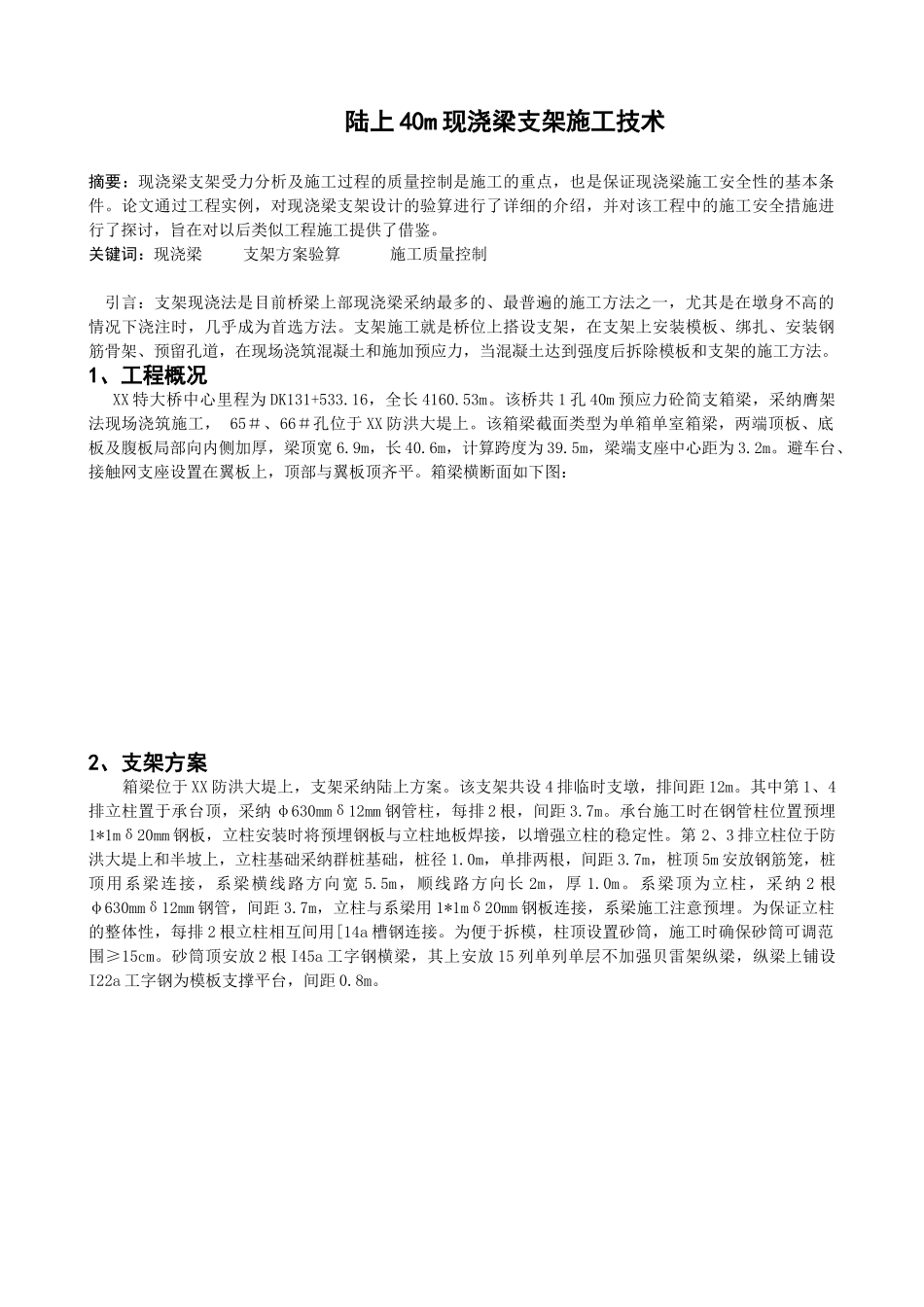

陆上 40m 现浇梁支架施工技术 摘要:现浇梁支架受力分析及施工过程的质量控制是施工的重点,也是保证现浇梁施工安全性的基本条件
论文通过工程实例,对现浇梁支架设计的验算进行了详细的介绍,并对该工程中的施工安全措施进行了探讨,旨在对以后类似工程施工提供了借鉴
关键词:现浇梁 支架方案验算 施工质量控制引言:支架现浇法是目前桥梁上部现浇梁采纳最多的、最普遍的施工方法之一,尤其是在墩身不高的情况下浇注时,几乎成为首选方法
支架施工就是桥位上搭设支架,在支架上安装模板、绑扎、安装钢筋骨架、预留孔道,在现场浇筑混凝土和施加预应力,当混凝土达到强度后拆除模板和支架的施工方法
1、工程概况XX 特大桥中心里程为 DK131+533
16,全长 4160
该桥共 1 孔 40m 预应力砼简支箱梁,采纳膺架法现场浇筑施工, 65#、66#孔位于 XX 防洪大堤上
该箱梁截面类型为单箱单室箱梁,两端顶板、底板及腹板局部向内侧加厚,梁顶宽 6
9m,长 40
6m,计算跨度为 39
5m,梁端支座中心距为 3
避车台、接触网支座设置在翼板上,顶部与翼板顶齐平

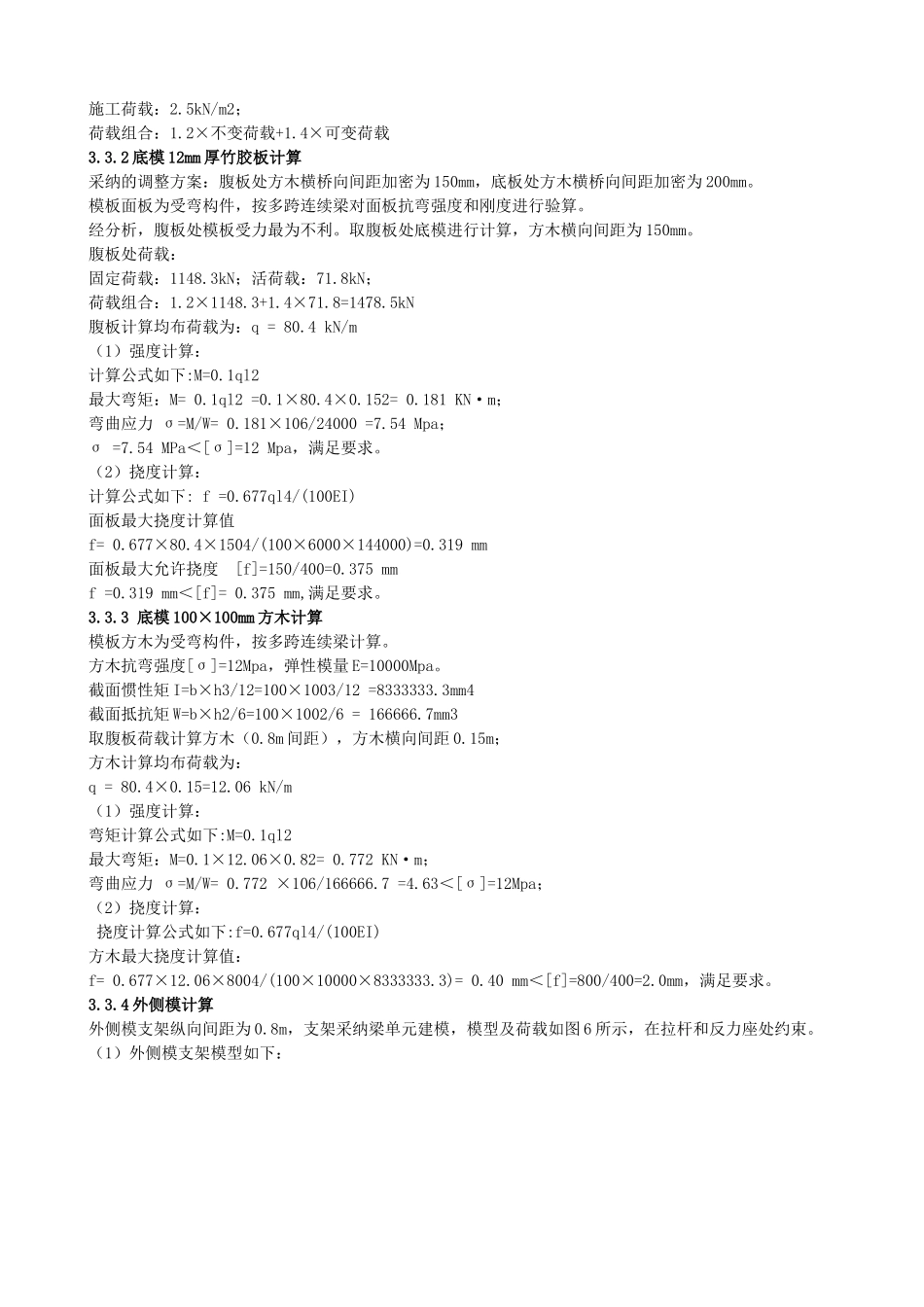

箱梁横断面如下图:2、支架方案箱梁位于 XX 防洪大堤上,支架采纳陆上方案
该支架共设 4 排临时支墩,排间距 12m
其中第 1、4排立柱置于承台顶,采纳 φ630mmδ12mm 钢管柱,每排 2 根,间距 3
承台施工时在钢管柱位置预埋1*1mδ20mm 钢板,立柱安装时将预埋钢板与立柱地板焊接,以增强立柱的稳定性
第 2、3 排立柱位于防洪大堤上和半坡上,立柱基础采纳群桩基础,桩径 1
0m,单排两根,间距 3
7m,桩顶 5m 安放钢筋笼,桩顶用系梁连接,系梁横线路方向宽 5
5m,顺线路方向长 2m,厚 1
系梁顶为立柱,采纳 2 根φ630mmδ12mm 钢管,间距 3
7m,立柱与系梁用 1*1mδ2
