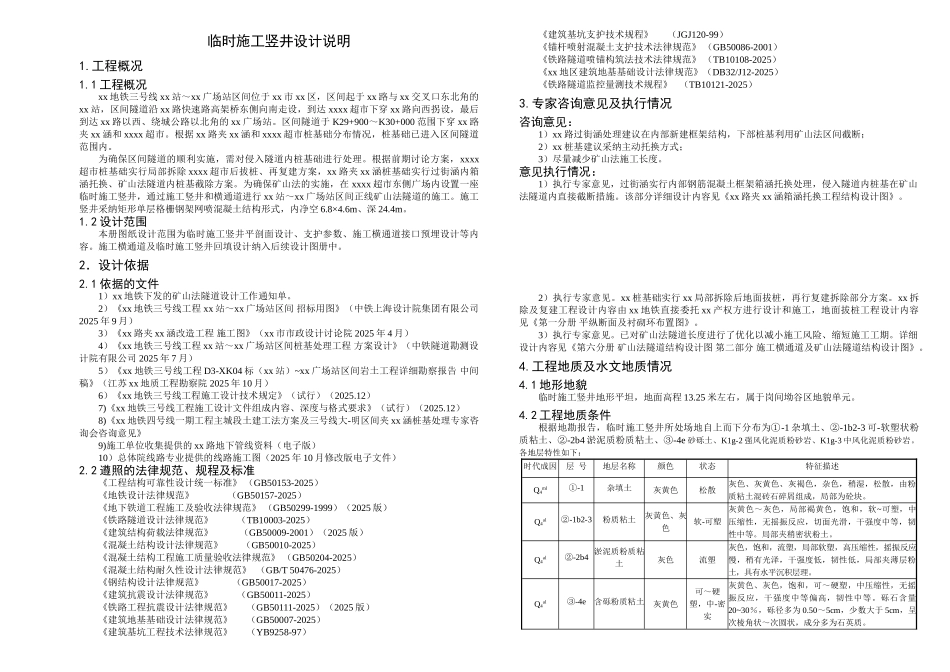

临时施工竖井设计说明1.工程概况1.1 工程概况xx 地铁三号线 xx 站~xx 广场站区间位于 xx 市 xx 区,区间起于 xx 路与 xx 交叉口东北角的xx 站,区间隧道沿 xx 路快速路高架桥东侧向南走设,到达 xxxx 超市下穿 xx 路向西拐设,最后到达 xx 路以西、绕城公路以北角的 xx 广场站。区间隧道于 K29+900~K30+000 范围下穿 xx 路夹 xx 涵和 xxxx 超市。根据 xx 路夹 xx 涵和 xxxx 超市桩基础分布情况,桩基础已进入区间隧道范围内。为确保区间隧道的顺利实施,需对侵入隧道内桩基础进行处理。根据前期讨论方案,xxxx超市桩基础实行局部拆除 xxxx 超市后拔桩、再复建方案,xx 路夹 xx 涵桩基础实行过街涵内箱涵托换、矿山法隧道内桩基截除方案。为确保矿山法的实施,在 xxxx 超市东侧广场内设置一座临时施工竖井,通过施工竖井和横通道进行 xx 站~xx 广场站区间正线矿山法隧道的施工。施工竖井采纳矩形单层格栅钢架网喷混凝土结构形式,内净空 6.8×4.6m、深 24.4m。1.2 设计范围本册图纸设计范围为临时施工竖井平剖面设计、支护参数、施工横通道接口预埋设计等内容。施工横通道及临时施工竖井回填设计纳入后续设计图册中。2.设计依据2.1 依据的文件1)xx 地铁下发的矿山法隧道设计工作通知单。2)《xx 地铁三号线工程 xx 站~xx 广场站区间 招标用图》(中铁上海设计院集团有限公司 2025 年 9 月)3)《xx 路夹 xx 涵改造工程 施工图》(xx 市市政设计讨论院 2025 年 4 月)4)《xx 地铁三号线工程 xx 站~xx 广场站区间桩基处理工程 方案设计》(中铁隧道勘测设计院有限公司 2025 年 7 月)5)《xx 地铁三号线工程 D3-XK04 标(xx 站)~xx 广场站区间岩土工程详细勘察报告 中间稿》(江苏 xx 地质工程勘察院 2025 年 10 月)6)《xx 地铁三号线工程施工设计技术规定》(试行)(2025.12)7)《xx 地铁三号线工程施工设计文件组成内容、深度与格式要求》(试行)(2025.12)8)《xx 地铁四号线一期工程主城段土建工法方案及三号线大-明区间夹 xx 涵桩基处理专家咨询会咨询意见》9)施工单位收集提供的 xx 路地下管线资料(电子版)10)总体院线路专业提供的线路施工图(2025 年 10 月修改版电子文件)2.2 遵照的法律规范、规程及标准《工程结构可靠性设计统一标准》 (GB50153-2025)《地铁设计法律规范》 (GB50157-2025)《地下铁道工程施...
