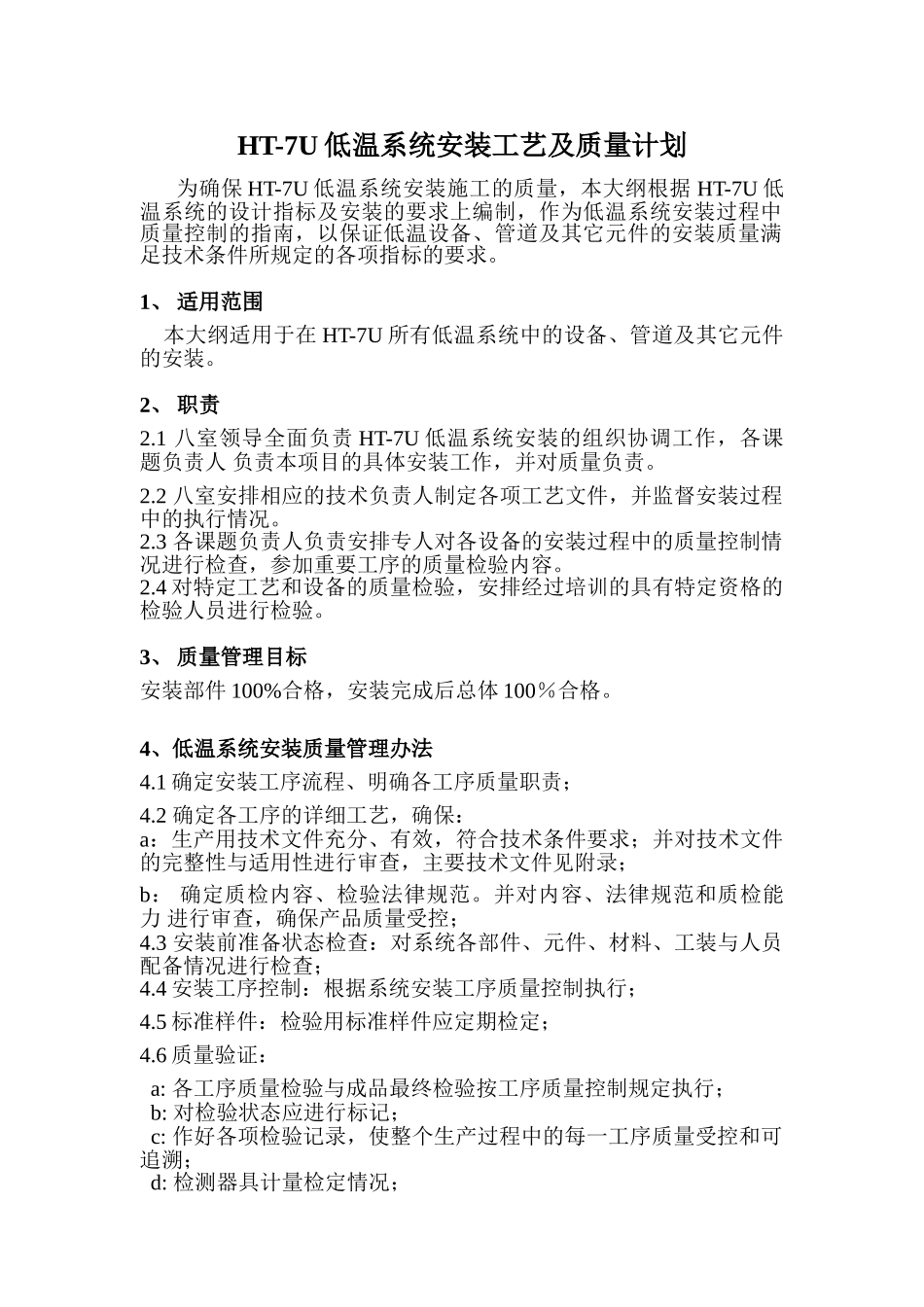

HT-7U 低温系统安装工艺及质量计划 编制: 审核: 批准: 中国 XX 体物理讨论所编制二零零三年五月二十日HT-7U 低温系统安装工艺及质量计划 为确保 HT-7U 低温系统安装施工的质量,本大纲根据 HT-7U 低温系统的设计指标及安装的要求上编制,作为低温系统安装过程中质量控制的指南,以保证低温设备、管道及其它元件的安装质量满足技术条件所规定的各项指标的要求。1、 适用范围 本大纲适用于在 HT-7U 所有低温系统中的设备、管道及其它元件的安装。2、 职责2.1 八室领导全面负责 HT-7U 低温系统安装的组织协调工作,各课题负责人 负责本项目的具体安装工作,并对质量负责。2.2 八室安排相应的技术负责人制定各项工艺文件,并监督安装过程中的执行情况。2.3 各课题负责人负责安排专人对各设备的安装过程中的质量控制情况进行检查,参加重要工序的质量检验内容。2.4 对特定工艺和设备的质量检验,安排经过培训的具有特定资格的检验人员进行检验。3、 质量管理目标安装部件 100%合格,安装完成后总体 100%合格。4、低温系统安装质量管理办法4.1 确定安装工序流程、明确各工序质量职责;4.2 确定各工序的详细工艺,确保:a:生产用技术文件充分、有效,符合技术条件要求;并对技术文件的完整性与适用性进行审查,主要技术文件见附录;b: 确定质检内容、检验法律规范。并对内容、法律规范和质检能力 进行审查,确保产品质量受控;4.3 安装前准备状态检查:对系统各部件、元件、材料、工装与人员配备情况进行检查;4.4 安装工序控制:根据系统安装工序质量控制执行;4.5 标准样件:检验用标准样件应定期检定;4.6 质量验证: a: 各工序质量检验与成品最终检验按工序质量控制规定执行; b: 对检验状态应进行标记; c: 作好各项检验记录,使整个生产过程中的每一工序质量受控和可追溯; d: 检测器具计量检定情况;5、低温系统安装工序工艺及质量控制低温系统安装工序流程图如下5.1 外协设备验收外协加工设备包括:螺杆压缩机、油过滤器、干燥器、4 台透平膨胀机、换热器、冷箱、阀箱、10000L 杜瓦、冷缓冲罐、低温阀门、常温阀门、安全阀门、油环泵、分配阀箱、氦循环泵、抽空机组、控制系统等。外协设备要求根据技术要求来验收,验收记录见验收表格一。5.2 自加工设备的验收自加工设备包括:过滤器、液氦槽、过冷槽、过滤器等。自加工设备要求根据技术要求来验收,验收记录见验收表格一,有关乙方的项目...
