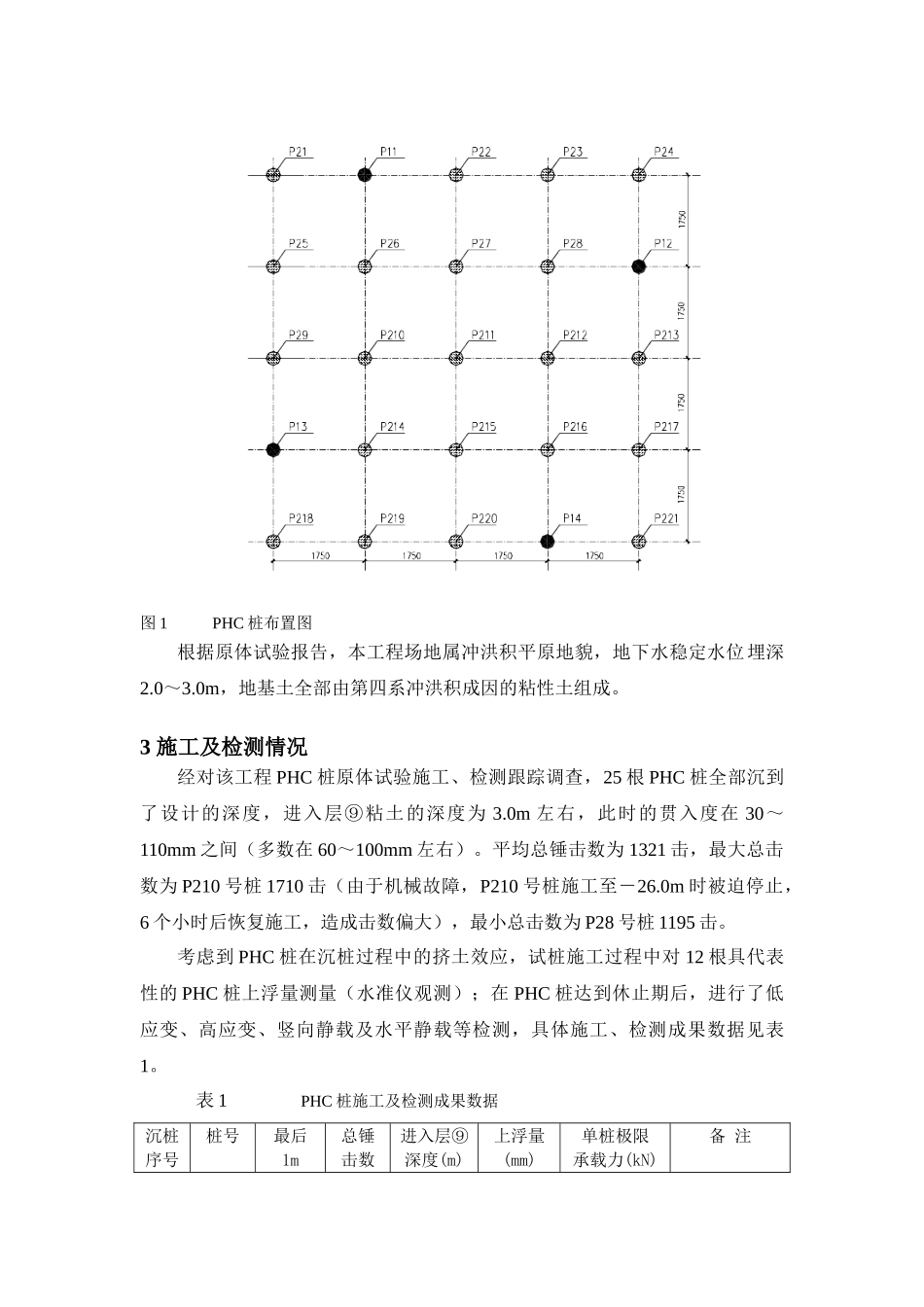

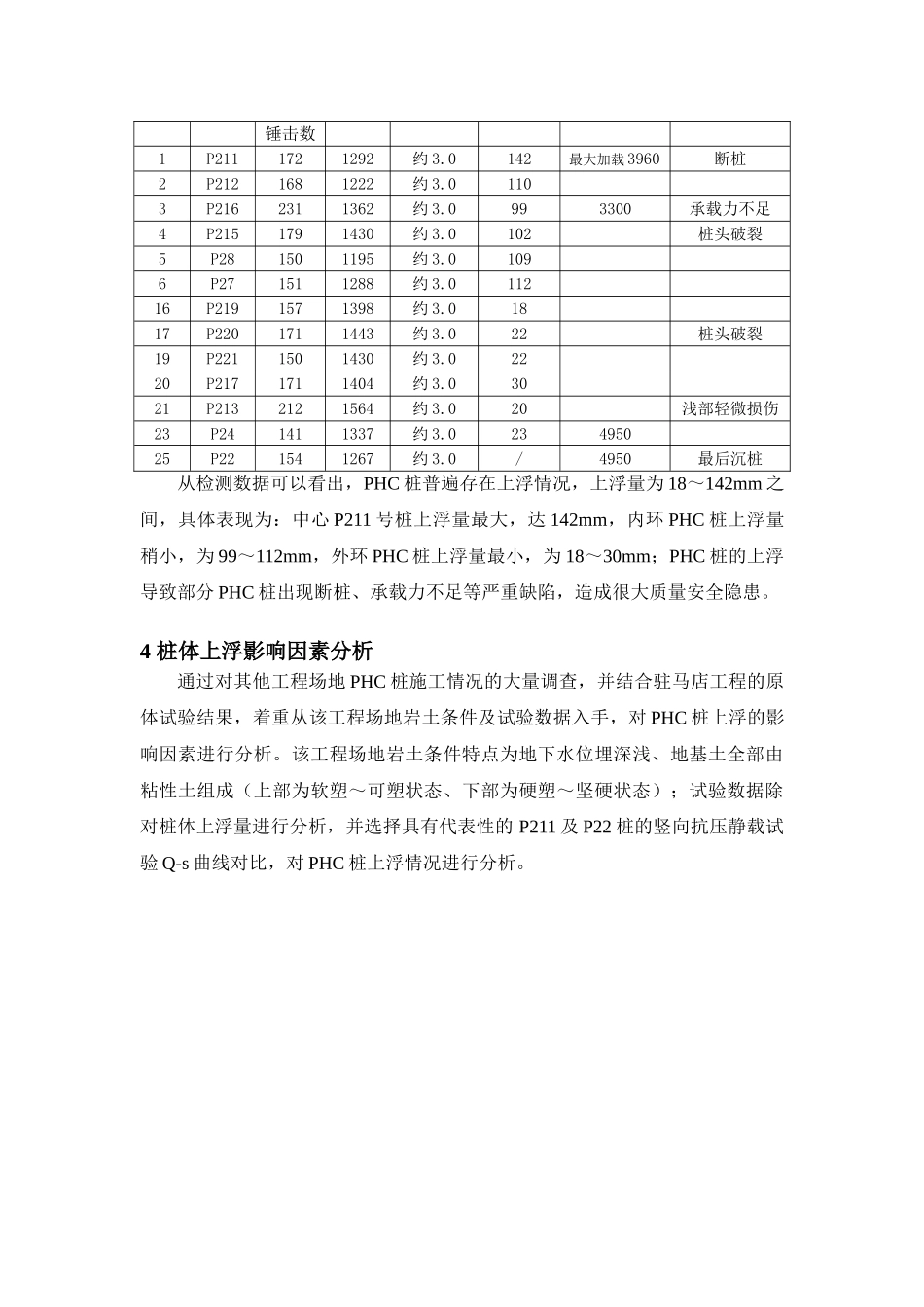

PHC 桩在粘性土中沉桩上浮问题探讨摘要:驻马店某工程场地地基土均为粘性土,在桩基原体试验中,PHC 桩出现上浮,并导致部分 PHC 桩出现断桩、承载力不足等严重缺陷,造成很大安全隐患,处理起来不但需投入大量资金、人力、物力,而且又会延误工期。通过工程实例,分析出导致 PHC 桩上浮的原因,并提出有效的预防措施。关键词:PHC 桩;粘性土;挤土效应;上浮;断桩1 前言根据工程实例,本文对 PHC 桩上浮的原因进行了较深化的分析,并提出了有效的预防措施,可为今后工程桩基础的施工提供参考。2 工程概况驻马店某工程考虑到经济、工期等原因,工程桩拟采纳 PHC 桩,并进行桩基原体试验。为了模拟工程桩群桩施工状况,同时掌握沉桩过程中 PHC 桩是否存在上浮情况,设计专业提出试桩由 5×5=25 根 PHC 桩组成,各试桩成正交布置,桩间距 1.75m。PHC 桩桩身混凝土强度等级采纳 C80,桩径500mm,壁厚 100mm,桩长 30.0m,预估单桩竖向抗压极限承载力为4000kN。施工根据由里向外的施工顺序进行,采纳锤击沉桩工艺,桩锤选择D62 型,停锤标准采纳以桩端设计标高为主、贯入度为辅的控制原则。PHC桩布置图见图 1。 图 1 PHC 桩布置图根据原体试验报告,本工程场地属冲洪积平原地貌,地下水稳定水位埋深2.0~3.0m,地基土全部由第四系冲洪积成因的粘性土组成。3 施工及检测情况经对该工程 PHC 桩原体试验施工、检测跟踪调查,25 根 PHC 桩全部沉到了设计的深度,进入层⑨粘土的深度为 3.0m 左右,此时的贯入度在 30~110mm 之间(多数在 60~100mm 左右)。平均总锤击数为 1321 击,最大总击数为 P210 号桩 1710 击(由于机械故障,P210 号桩施工至-26.0m 时被迫停止,6 个小时后恢复施工,造成击数偏大),最小总击数为 P28 号桩 1195 击。考虑到 PHC 桩在沉桩过程中的挤土效应,试桩施工过程中对 12 根具代表性的 PHC 桩上浮量测量(水准仪观测);在 PHC 桩达到休止期后,进行了低应变、高应变、竖向静载及水平静载等检测,具体施工、检测成果数据见表1。表 1 PHC 桩施工及检测成果数据沉桩序号桩号最后1m总锤击数进入层⑨深度(m)上浮量(mm)单桩极限承载力(kN)备 注锤击数1P2111721292约 3.0142最大加载 3960断桩2P2121681222约 3.0110 3P2162311362约 3.0993300承载力不足 4P2151791430约 3.0102 桩头破裂 5P281501195约 3.0109 6P271511288约 3.0112 16P21915713...
