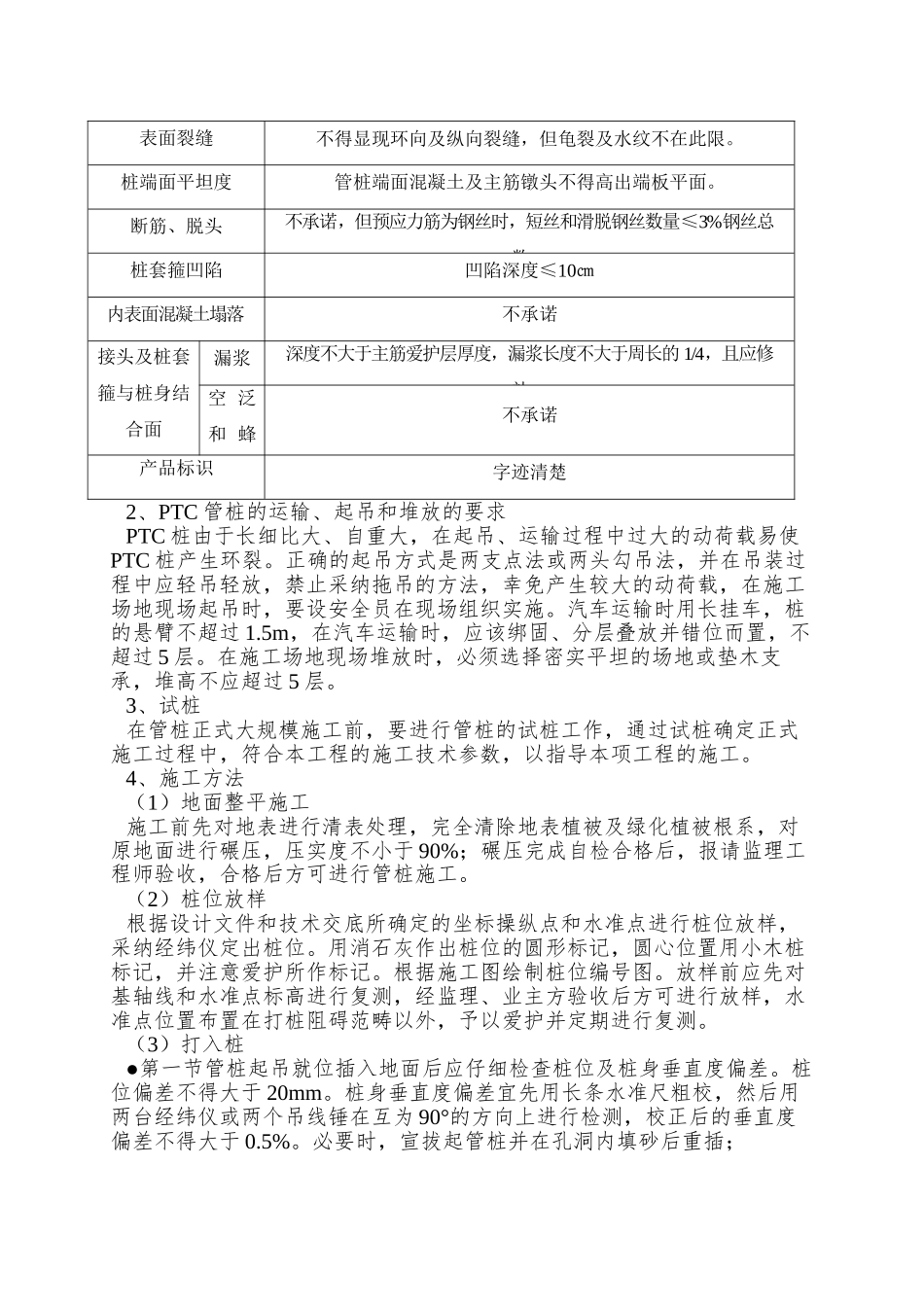

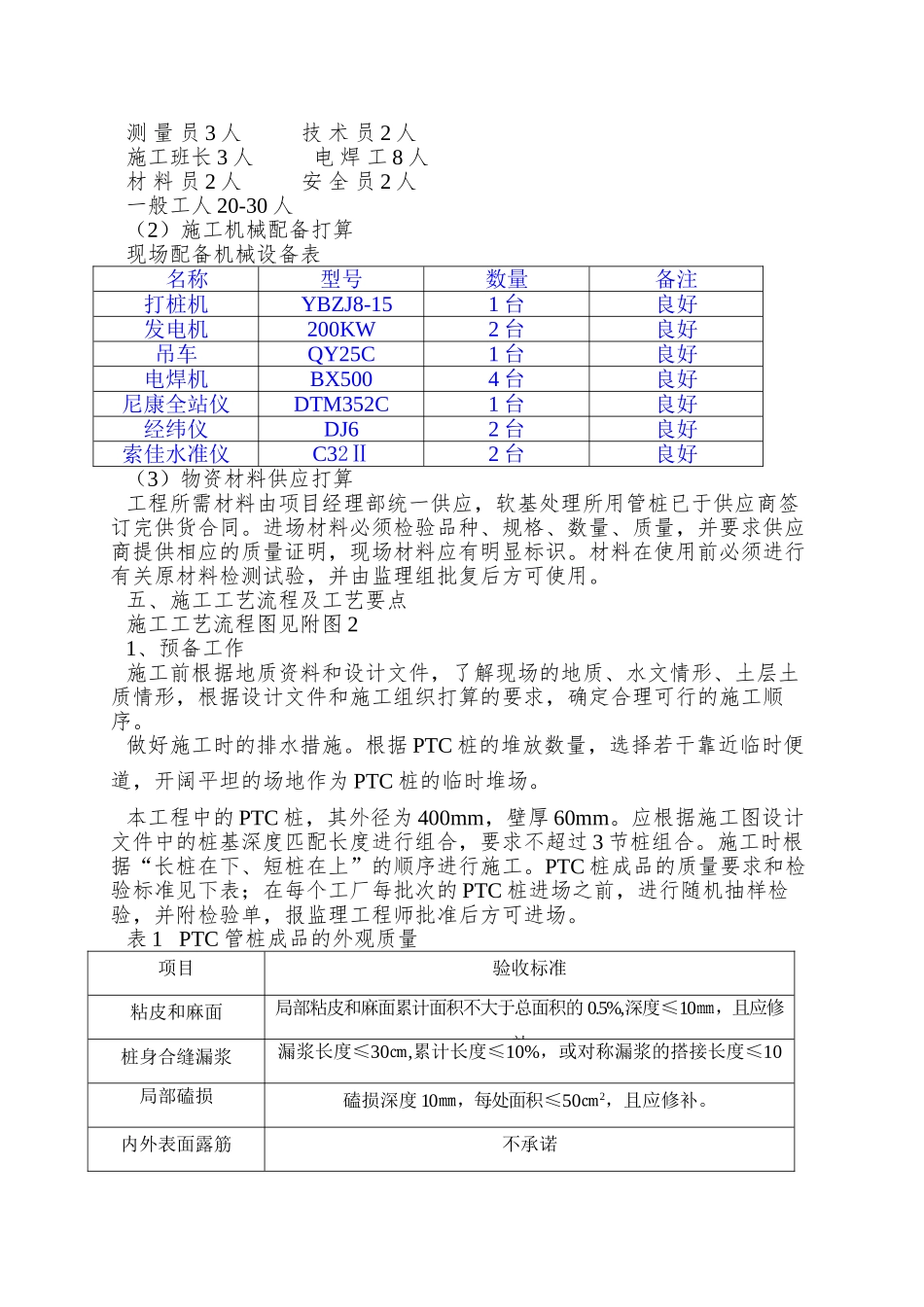

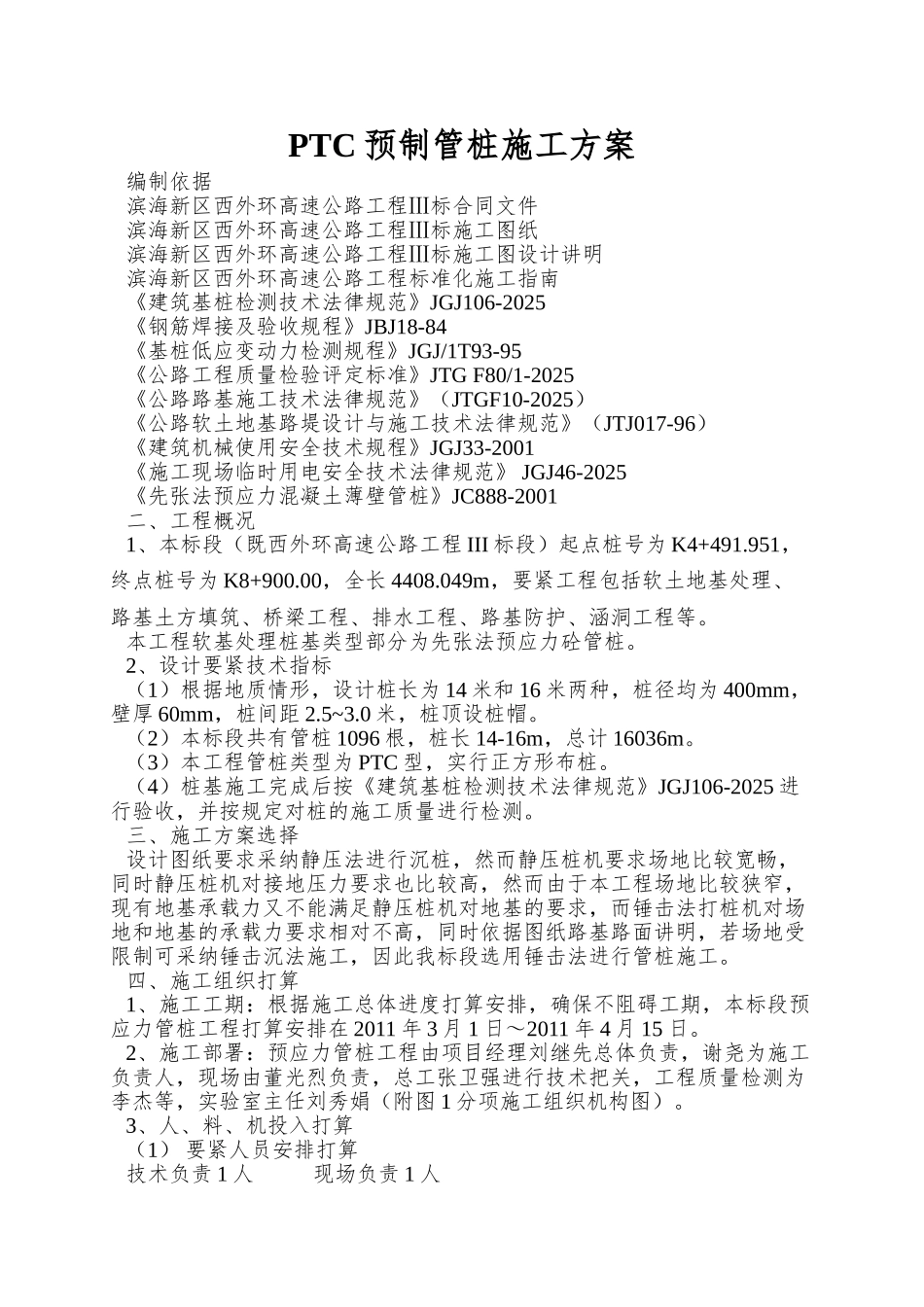

PTC 预制管桩施工方案编制依据滨海新区西外环高速公路工程Ⅲ标合同文件滨海新区西外环高速公路工程Ⅲ标施工图纸滨海新区西外环高速公路工程Ⅲ标施工图设计讲明滨海新区西外环高速公路工程标准化施工指南《建筑基桩检测技术法律规范》JGJ106-2025《钢筋焊接及验收规程》JBJ18-84《基桩低应变动力检测规程》JGJ/1T93-95《公路工程质量检验评定标准》JTG F80/1-2025《公路路基施工技术法律规范》(JTGF10-2025)《公路软土地基路堤设计与施工技术法律规范》(JTJ017-96)《建筑机械使用安全技术规程》JGJ33-2001《施工现场临时用电安全技术法律规范》 JGJ46-2025《先张法预应力混凝土薄壁管桩》JC888-2001二、工程概况1、本标段(既西外环高速公路工程 III 标段)起点桩号为 K4+491.951,终点桩号为 K8+900.00,全长 4408.049m,要紧工程包括软土地基处理、 路基土方填筑、桥梁工程、排水工程、路基防护、涵洞工程等。本工程软基处理桩基类型部分为先张法预应力砼管桩。2、设计要紧技术指标(1)根据地质情形,设计桩长为 14 米和 16 米两种,桩径均为 400mm,壁厚 60mm,桩间距 2.5~3.0 米,桩顶设桩帽。(2)本标段共有管桩 1096 根,桩长 14-16m,总计 16036m。(3)本工程管桩类型为 PTC 型,实行正方形布桩。(4)桩基施工完成后按《建筑基桩检测技术法律规范》JGJ106-2025 进行验收,并按规定对桩的施工质量进行检测。三、施工方案选择设计图纸要求采纳静压法进行沉桩,然而静压桩机要求场地比较宽畅,同时静压桩机对接地压力要求也比较高,然而由于本工程场地比较狭窄,现有地基承载力又不能满足静压桩机对地基的要求,而锤击法打桩机对场地和地基的承载力要求相对不高,同时依据图纸路基路面讲明,若场地受限制可采纳锤击沉法施工,因此我标段选用锤击法进行管桩施工。四、施工组织打算1、施工工期:根据施工总体进度打算安排,确保不阻碍工期,本标段预应力管桩工程打算安排在 2011 年 3 月 1 日~2011 年 4 月 15 日。2、施工部署:预应力管桩工程由项目经理刘继先总体负责,谢尧为施工负责人,现场由董光烈负责,总工张卫强进行技术把关,工程质量检测为李杰等,实验室主任刘秀娟(附图 1 分项施工组织机构图)。3、人、料、机投入打算(1) 要紧人员安排打算技术负责 1 人 现场负责 1 人测 量 员 3 人 技 术 员 2 人施工班长 3 人 电 焊 工 8 人材 料 员 2 人 安 全 ...
