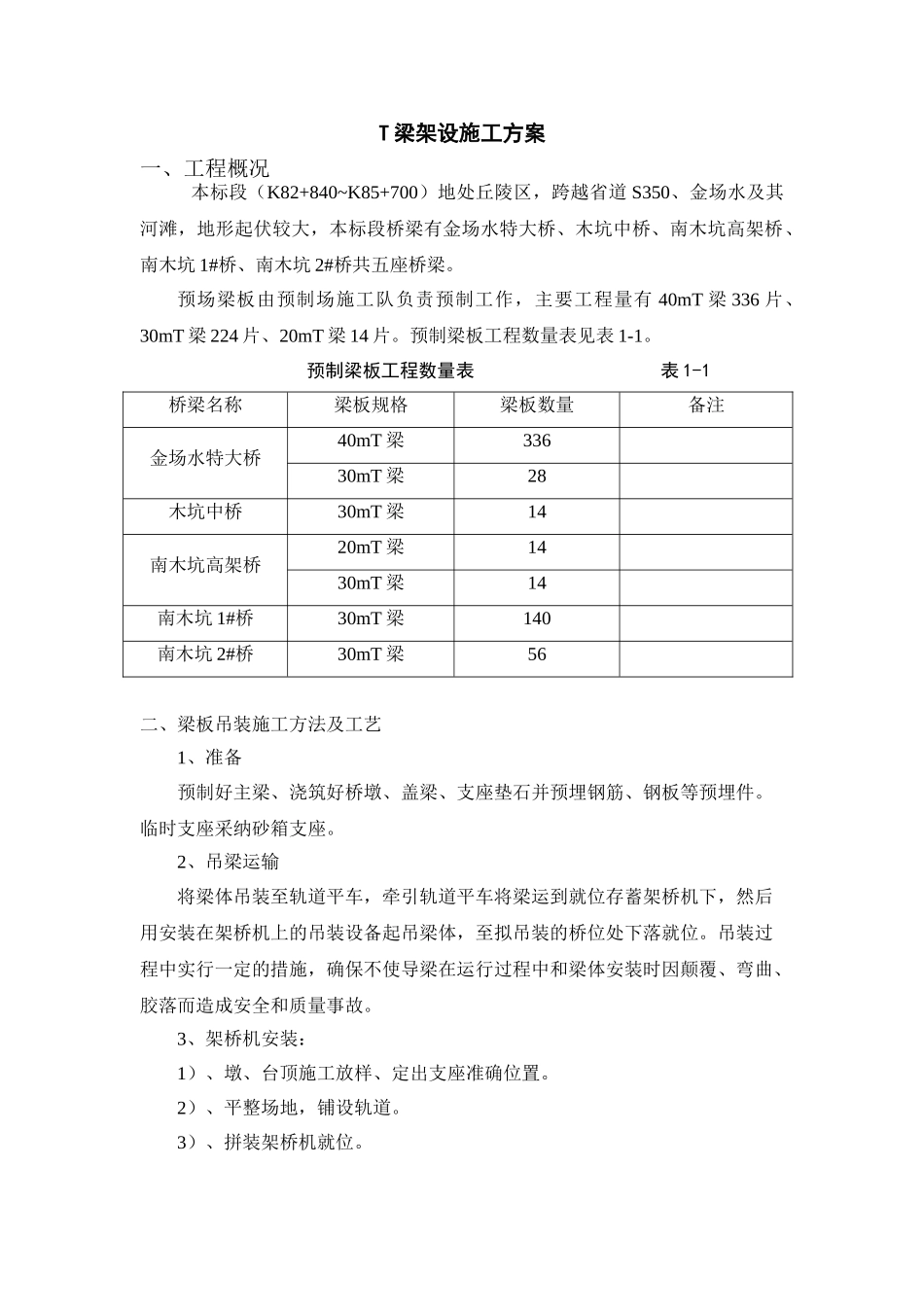

T 梁架设施工方案一、工程概况 本标段(K82+840~K85+700)地处丘陵区,跨越省道 S350、金场水及其河滩,地形起伏较大,本标段桥梁有金场水特大桥、木坑中桥、南木坑高架桥、南木坑 1#桥、南木坑 2#桥共五座桥梁
预场梁板由预制场施工队负责预制工作,主要工程量有 40mT 梁 336 片、30mT 梁 224 片、20mT 梁 14 片
预制梁板工程数量表见表 1-1
预制梁板工程数量表 表 1-1桥梁名称梁板规格梁板数量备注金场水特大桥40mT 梁33630mT 梁28木坑中桥30mT 梁14南木坑高架桥20mT 梁1430mT 梁14南木坑 1#桥30mT 梁140南木坑 2#桥30mT 梁56二、梁板吊装施工方法及工艺1、准备预制好主梁、浇筑好桥墩、盖梁、支座垫石并预埋钢筋、钢板等预埋件
临时支座采纳砂箱支座
2、吊梁运输将梁体吊装至轨道平车,牵引轨道平车将梁运到就位存蓄架桥机下,然后用安装在架桥机上的吊装设备起吊梁体,至拟吊装的桥位处下落就位
吊装过程中实行一定的措施,确保不使导梁在运行过程中和梁体安装时因颠覆、弯曲、胶落而造成安全和质量事故
3、架桥机安装:1)、墩、台顶施工放样、定出支座准确位置
2)、平整场地,铺设轨道
3)、拼装架桥机就位
4)、进行试吊

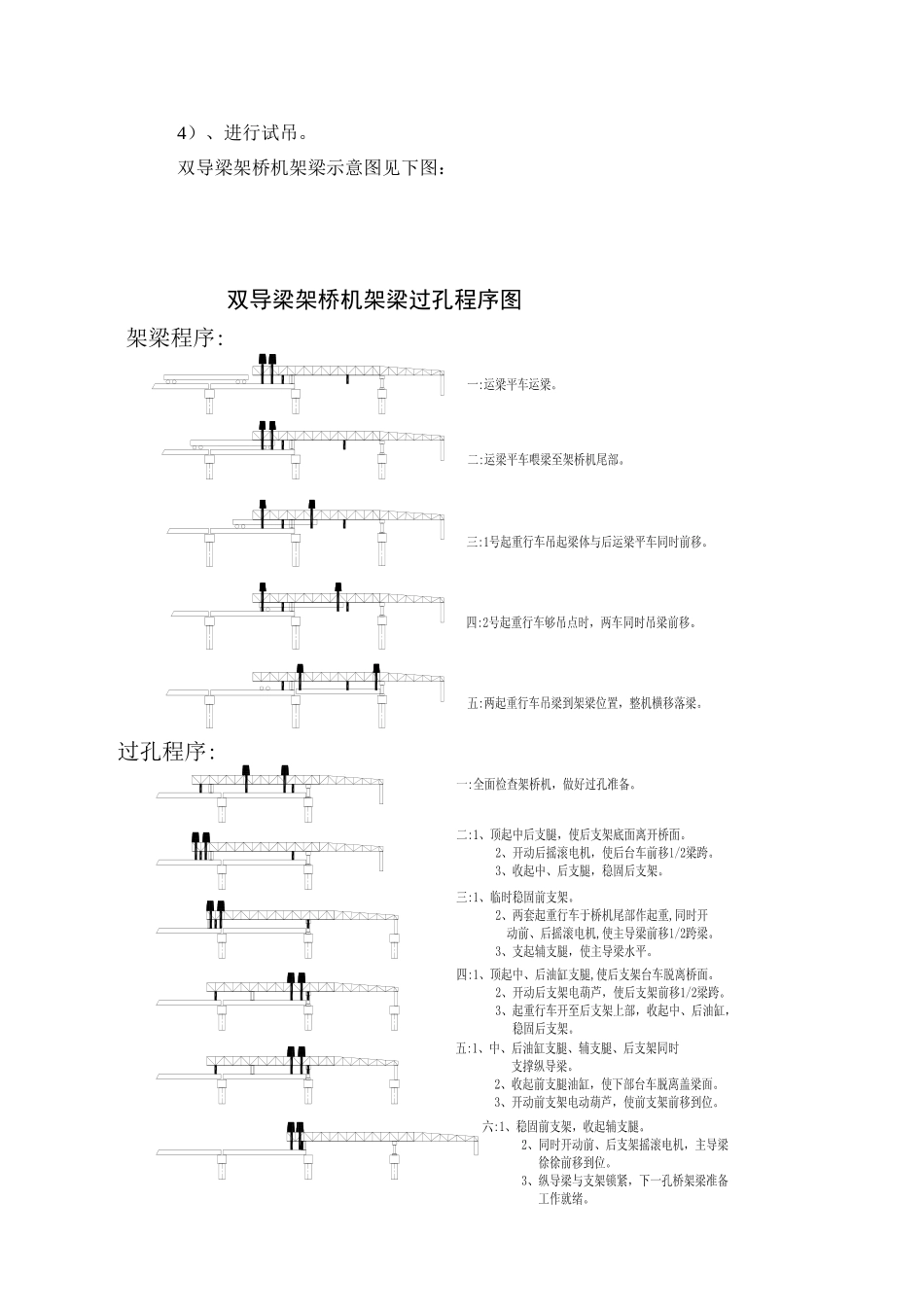

双导梁架桥机架梁示意图见下图:双导梁架桥机架梁过孔程序图过孔程序:架梁程序:4、T 梁安装在吊梁架设前,根据架桥机的型号对主梁、盖梁、墩柱及基础进行施工荷载验算,并制定严密的吊梁、运输、架梁安全操作规程,施工时严格按施工规程施工,确保 T 梁架设安全

1)、T 梁运输T 梁的运输,坡度
