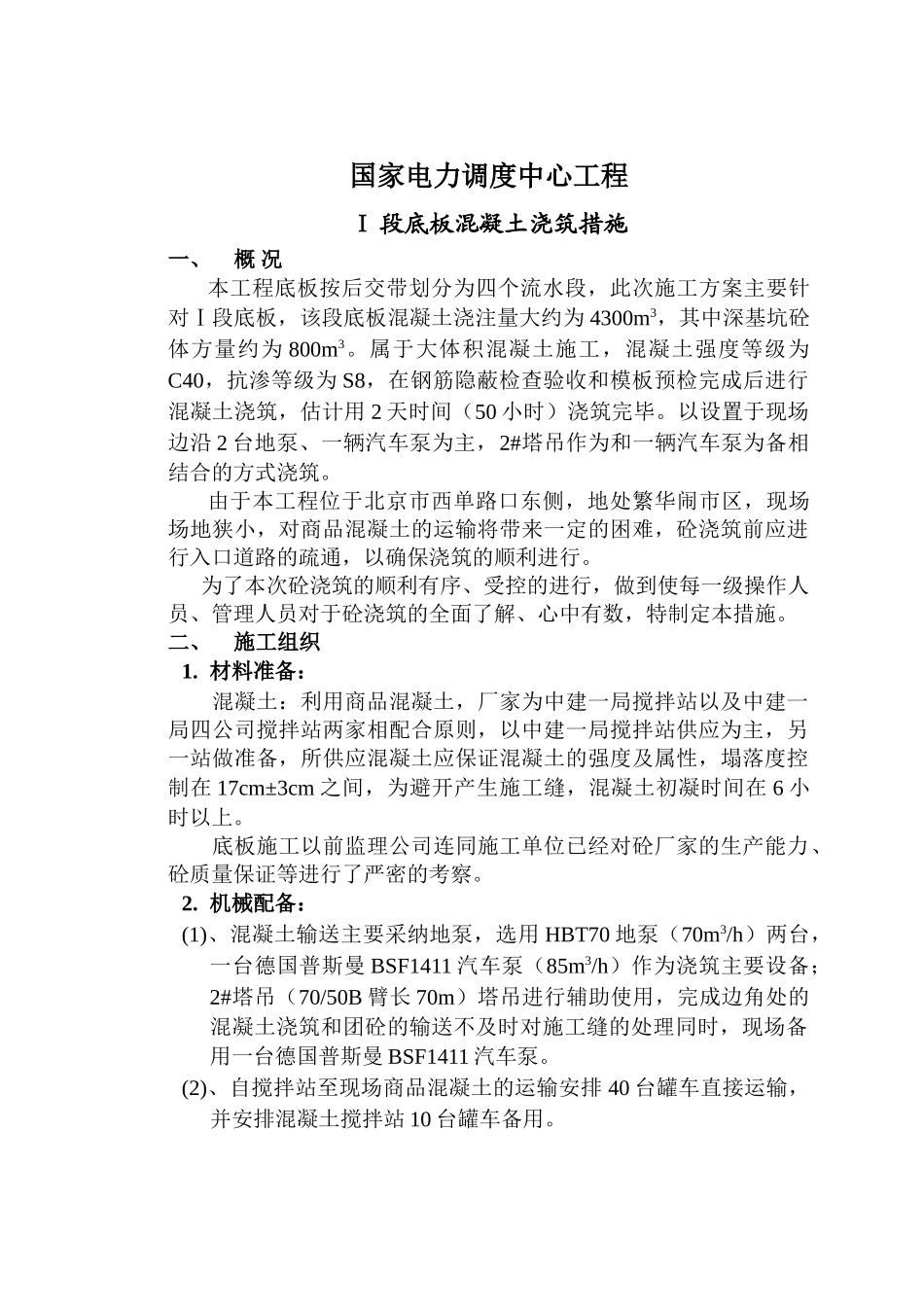

国家电力调度中心工程Ⅰ 段底板混凝土浇筑措施一、概 况 本工程底板按后交带划分为四个流水段,此次施工方案主要针对Ⅰ段底板,该段底板混凝土浇注量大约为 4300m3,其中深基坑砼体方量约为 800m3
属于大体积混凝土施工,混凝土强度等级为C40,抗渗等级为 S8,在钢筋隐蔽检查验收和模板预检完成后进行混凝土浇筑,估计用 2 天时间(50 小时)浇筑完毕
以设置于现场边沿 2 台地泵、一辆汽车泵为主,2#塔吊作为和一辆汽车泵为备相结合的方式浇筑
由于本工程位于北京市西单路口东侧,地处繁华闹市区,现场场地狭小,对商品混凝土的运输将带来一定的困难,砼浇筑前应进行入口道路的疏通,以确保浇筑的顺利进行
为了本次砼浇筑的顺利有序、受控的进行,做到使每一级操作人员、管理人员对于砼浇筑的全面了解、心中有数,特制定本措施
二、施工组织1
材料准备:混凝土:利用商品混凝土,厂家为中建一局搅拌站以及中建一局四公司搅拌站两家相配合原则,以中建一局搅拌站供应为主,另一站做准备,所供应混凝土应保证混凝土的强度及属性,塌落度控制在 17cm±3cm 之间,为避开产生施工缝,混凝土初凝时间在 6 小时以上
底板施工以前监理公司连同施工单位已经对砼厂家的生产能力、砼质量保证等进行了严密的考察
机械配备:(1)、混凝土输送主要采纳地泵,选用 HBT70 地泵(70m3/h)两台,一台德国普斯曼 BSF1411 汽车泵(85m3/h)作为浇筑主要设备;2#塔吊(70/50B 臂长 70m)塔吊进行辅助使用,完成边角处的混凝土浇筑和团砼的输送不及时对施工缝的处理同时,现场备用一台德国普斯曼 BSF1411 汽车泵
(2)、自搅拌站至现场商品混凝土的运输安排 40 台罐车直接运输,并安排混凝土搅拌站 10 台罐车备用
(3)、φ50 混凝土振捣棒 12 台(插入式振动棒)

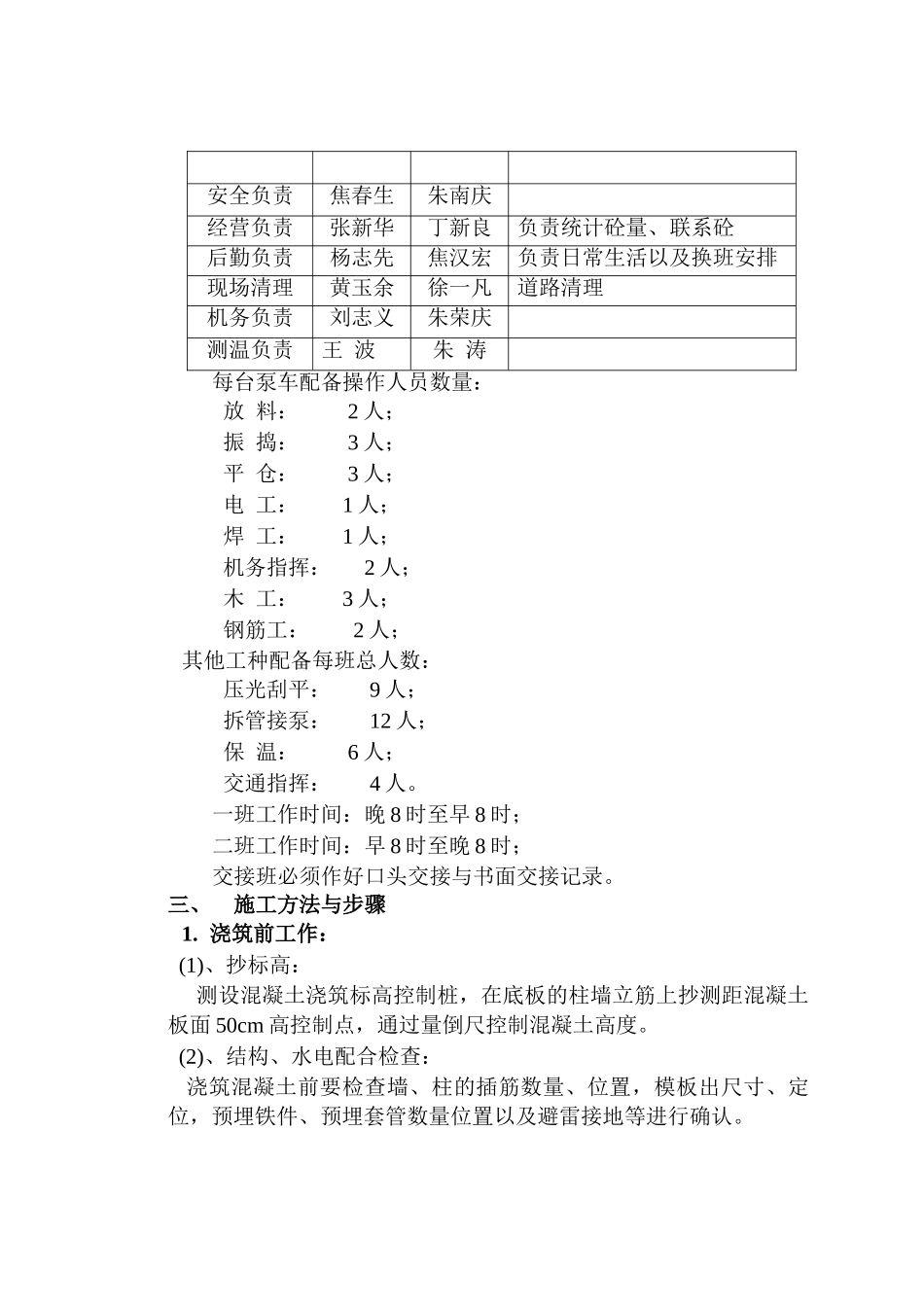

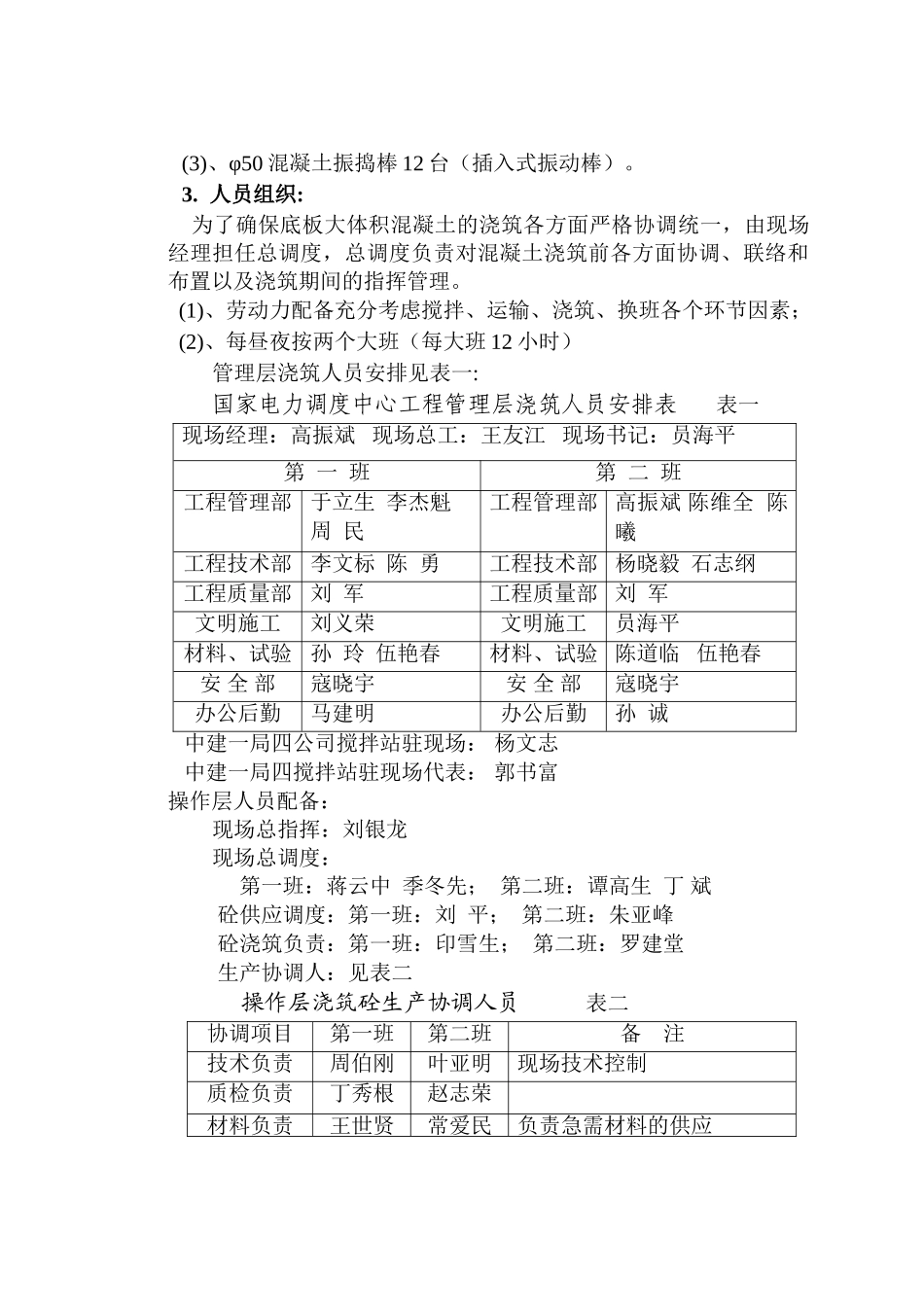

人员组织: 为了确保底板大
