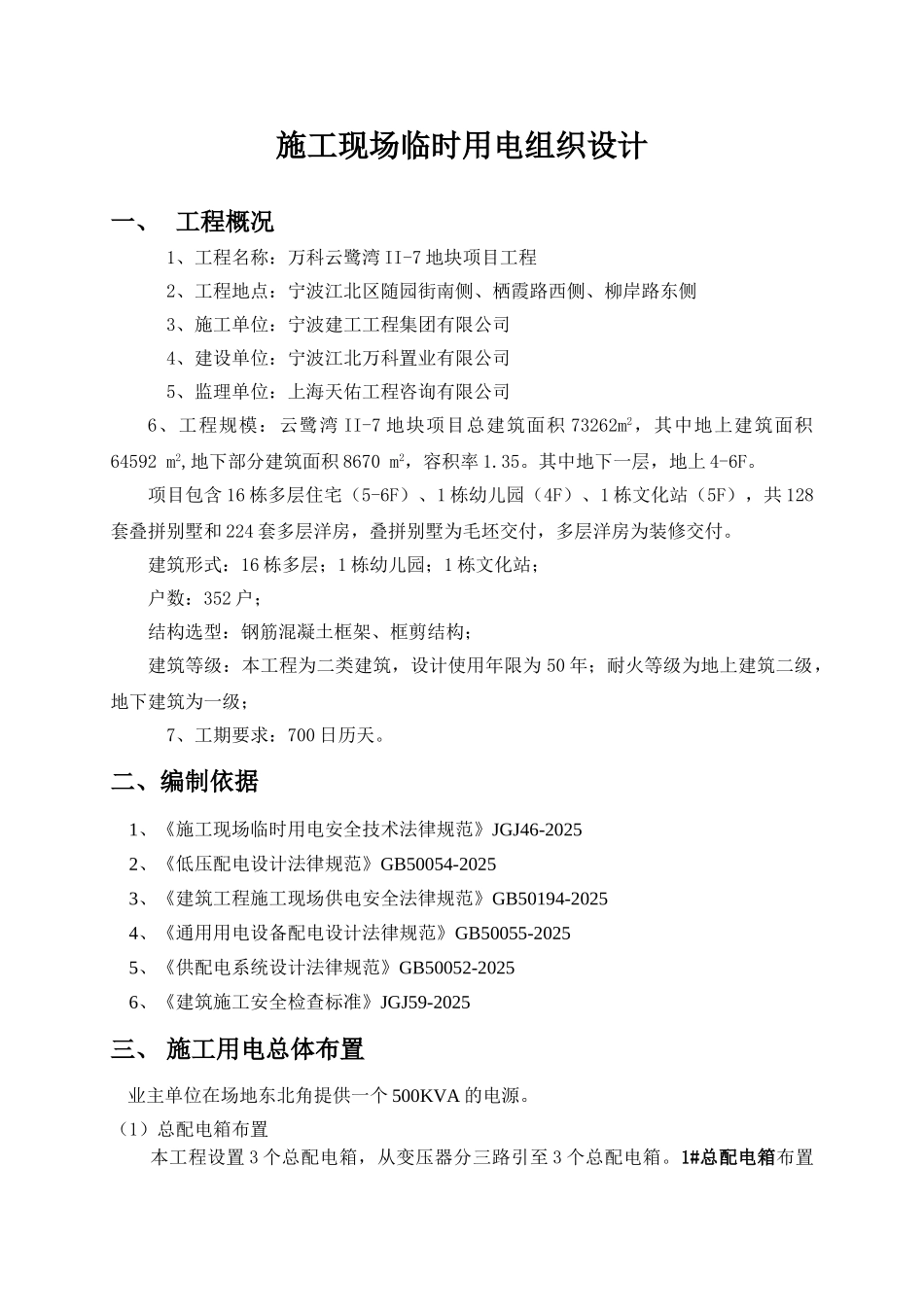

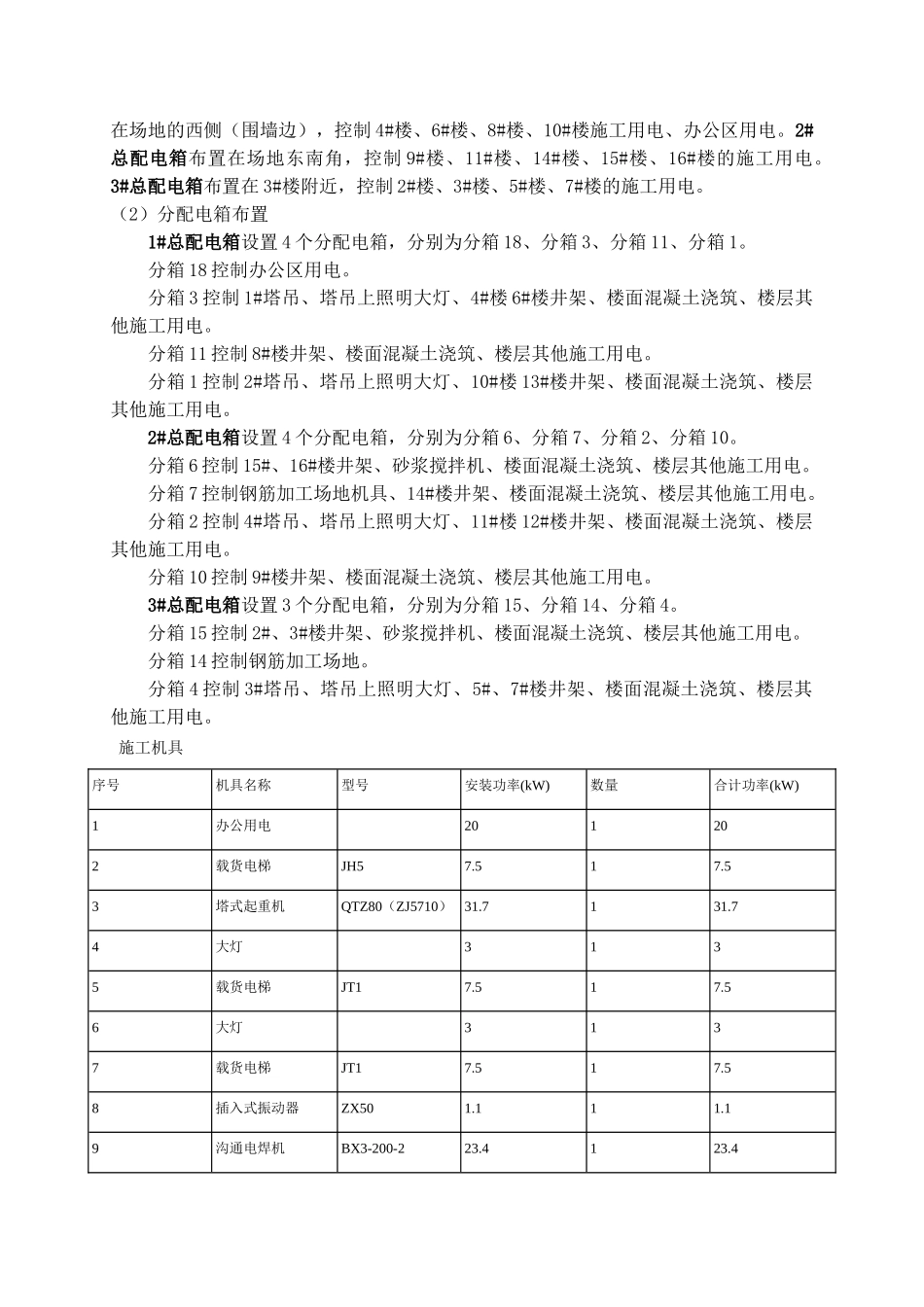

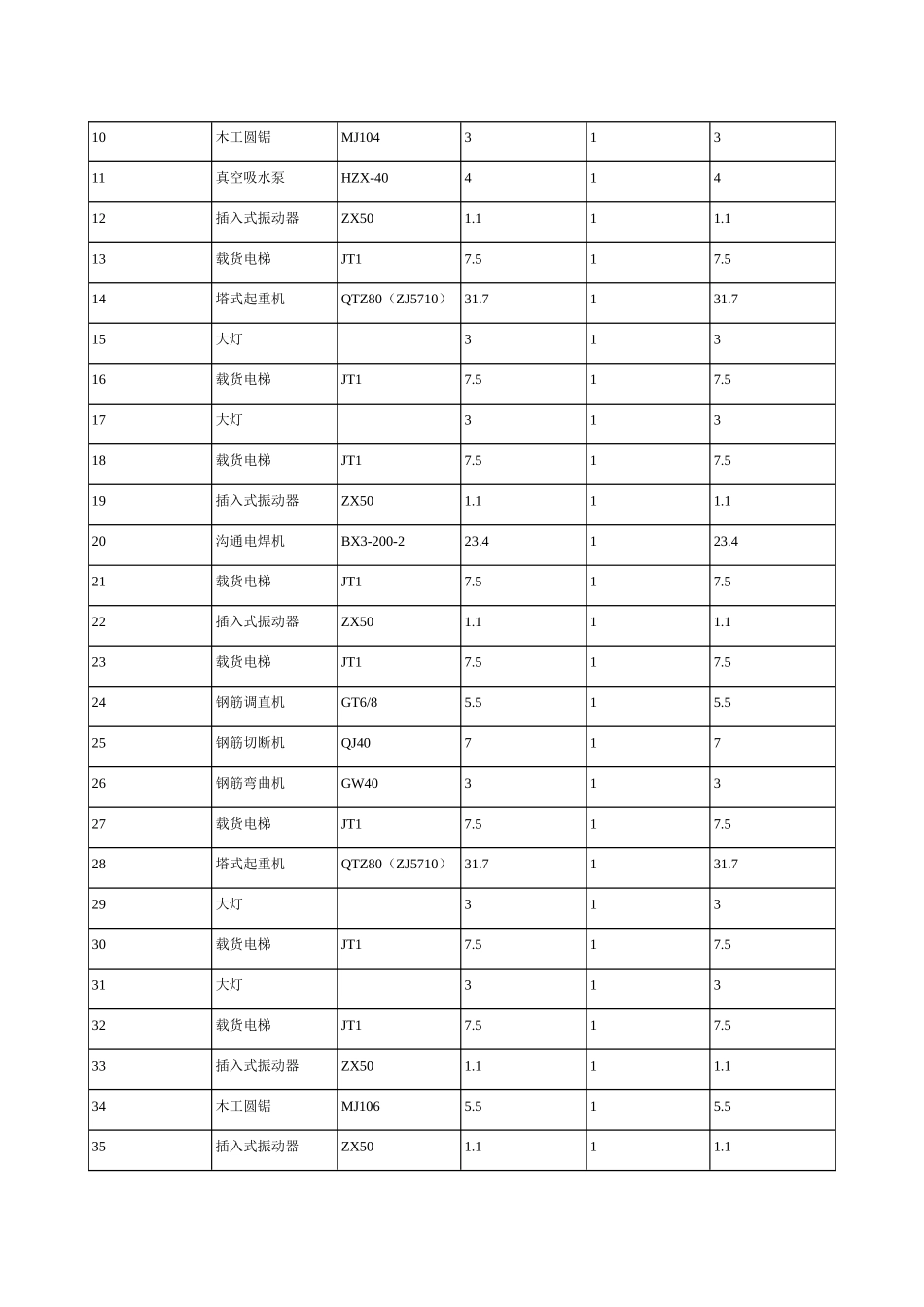

施工现场临时用电组织设计一、 工程概况1、工程名称:万科云鹭湾 II-7 地块项目工程2、工程地点:宁波江北区随园街南侧、栖霞路西侧、柳岸路东侧3、施工单位:宁波建工工程集团有限公司4、建设单位:宁波江北万科置业有限公司5、监理单位:上海天佑工程咨询有限公司6、工程规模:云鹭湾 II-7 地块项目总建筑面积 73262m2,其中地上建筑面积64592 m2,地下部分建筑面积 8670 m2,容积率 1.35。其中地下一层,地上 4-6F。项目包含 16 栋多层住宅(5-6F)、1 栋幼儿园(4F)、1 栋文化站(5F),共 128套叠拼别墅和 224 套多层洋房,叠拼别墅为毛坯交付,多层洋房为装修交付。建筑形式:16 栋多层;1 栋幼儿园;1 栋文化站;户数:352 户;结构选型:钢筋混凝土框架、框剪结构;建筑等级:本工程为二类建筑,设计使用年限为 50 年;耐火等级为地上建筑二级,地下建筑为一级;7、工期要求:700 日历天。二、编制依据 1、《施工现场临时用电安全技术法律规范》JGJ46-2025 2、《低压配电设计法律规范》GB50054-2025 3、《建筑工程施工现场供电安全法律规范》GB50194-2025 4、《通用用电设备配电设计法律规范》GB50055-2025 5、《供配电系统设计法律规范》GB50052-2025 6、《建筑施工安全检查标准》JGJ59-2025三、 施工用电总体布置 业主单位在场地东北角提供一个 500KVA 的电源。(1)总配电箱布置 本工程设置 3 个总配电箱,从变压器分三路引至 3 个总配电箱。1#总配电箱布置在场地的西侧(围墙边),控制 4#楼、6#楼、8#楼、10#楼施工用电、办公区用电。2#总配电箱布置在场地东南角,控制 9#楼、11#楼、14#楼、15#楼、16#楼的施工用电。3#总配电箱布置在 3#楼附近,控制 2#楼、3#楼、5#楼、7#楼的施工用电。(2)分配电箱布置1#总配电箱设置 4 个分配电箱,分别为分箱 18、分箱 3、分箱 11、分箱 1。分箱 18 控制办公区用电。分箱 3 控制 1#塔吊、塔吊上照明大灯、4#楼 6#楼井架、楼面混凝土浇筑、楼层其他施工用电。分箱 11 控制 8#楼井架、楼面混凝土浇筑、楼层其他施工用电。分箱 1 控制 2#塔吊、塔吊上照明大灯、10#楼 13#楼井架、楼面混凝土浇筑、楼层其他施工用电。2#总配电箱设置 4 个分配电箱,分别为分箱 6、分箱 7、分箱 2、分箱 10。分箱 6 控制 15#、16#楼井架、砂浆搅拌机、楼面混凝土浇筑、楼层其他施工用电。分箱 7 控制钢筋加工场地机具、14#楼井架、楼面混...
