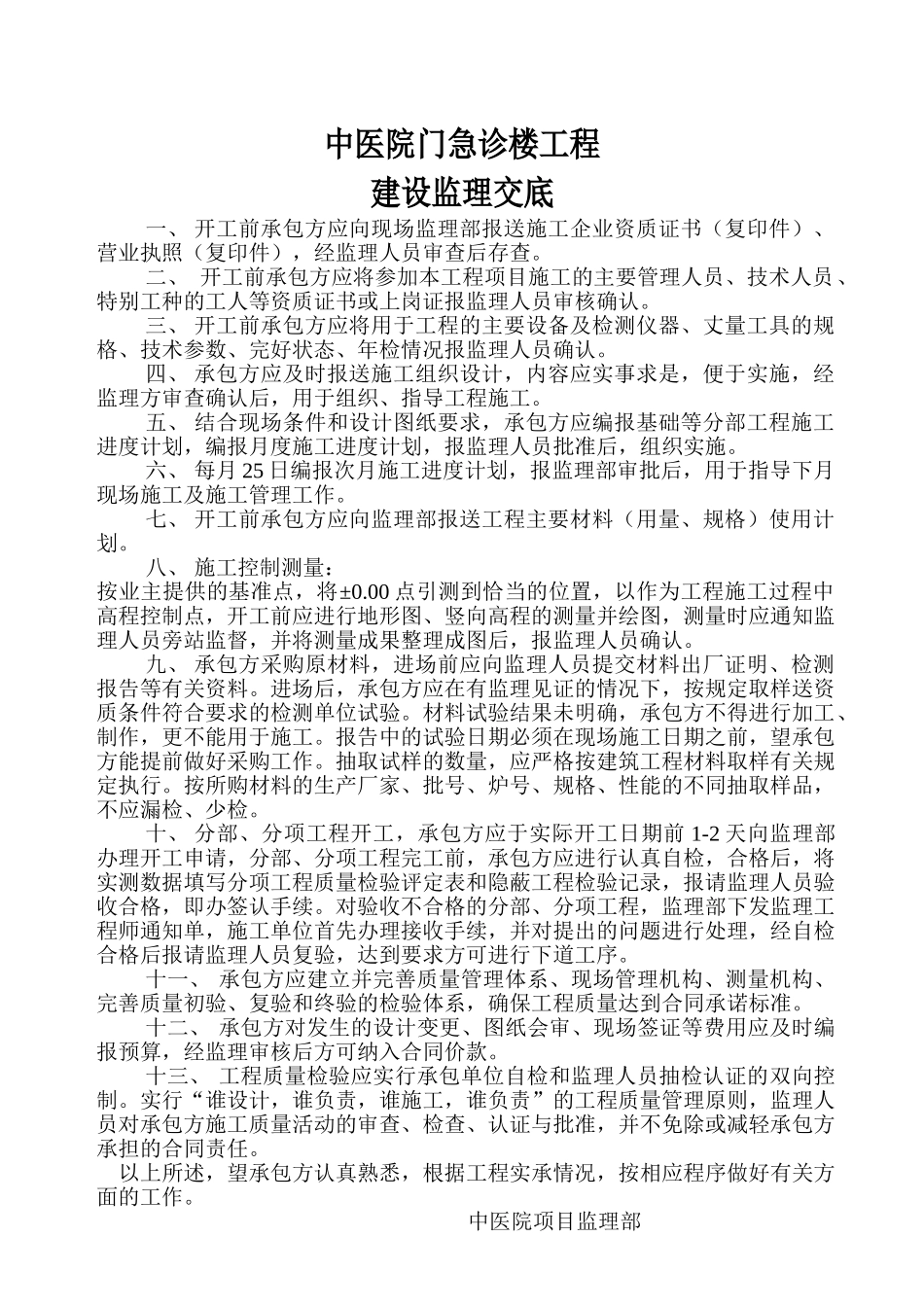

中医院门急诊楼工程建设监理交底一、 开工前承包方应向现场监理部报送施工企业资质证书(复印件)、营业执照(复印件),经监理人员审查后存查
二、 开工前承包方应将参加本工程项目施工的主要管理人员、技术人员、特别工种的工人等资质证书或上岗证报监理人员审核确认
三、 开工前承包方应将用于工程的主要设备及检测仪器、丈量工具的规格、技术参数、完好状态、年检情况报监理人员确认
四、 承包方应及时报送施工组织设计,内容应实事求是,便于实施,经监理方审查确认后,用于组织、指导工程施工
五、 结合现场条件和设计图纸要求,承包方应编报基础等分部工程施工进度计划,编报月度施工进度计划,报监理人员批准后,组织实施
六、 每月 25 日编报次月施工进度计划,报监理部审批后,用于指导下月现场施工及施工管理工作
七、 开工前承包方应向监理部报送工程主要材料(用量、规格)使用计划
八、 施工控制测量:按业主提供的基准点,将±0
00 点引测到恰当的位置,以作为工程施工过程中高程控制点,开工前应进行地形图、竖向高程的测量并绘图,测量时应通知监理人员旁站监督,并将测量成果整理成图后,报监理人员确认
九、 承包方采购原材料,进场前应向监理人员提交材料出厂证明、检测报告等有关资料
进场后,承包方应在有监理见证的情况下,按规定取样送资质条件符合要求的检测单位试验
材料试验结果未明确,承包方不得进行加工、制作,更不能用于施工
报告中的试验日期必须在现场施工日期之前,望承包方能提前做好采购工作
抽取试样的数量,应严格按建筑工程材料取样有关规定执行
按所购材料的生产厂家、批号、炉号、规格、性能的不同抽取样品,不应漏检、少检
十、 分部、分项工程开工,承包方应于实际开工日期前 1-2 天向监理部办理开工申请,分部、分项工程完工前,承包方应进行认真自检,合格后,将实测数据填写分项工程质量检验评定表和隐蔽工程检验记录,报请监理人
