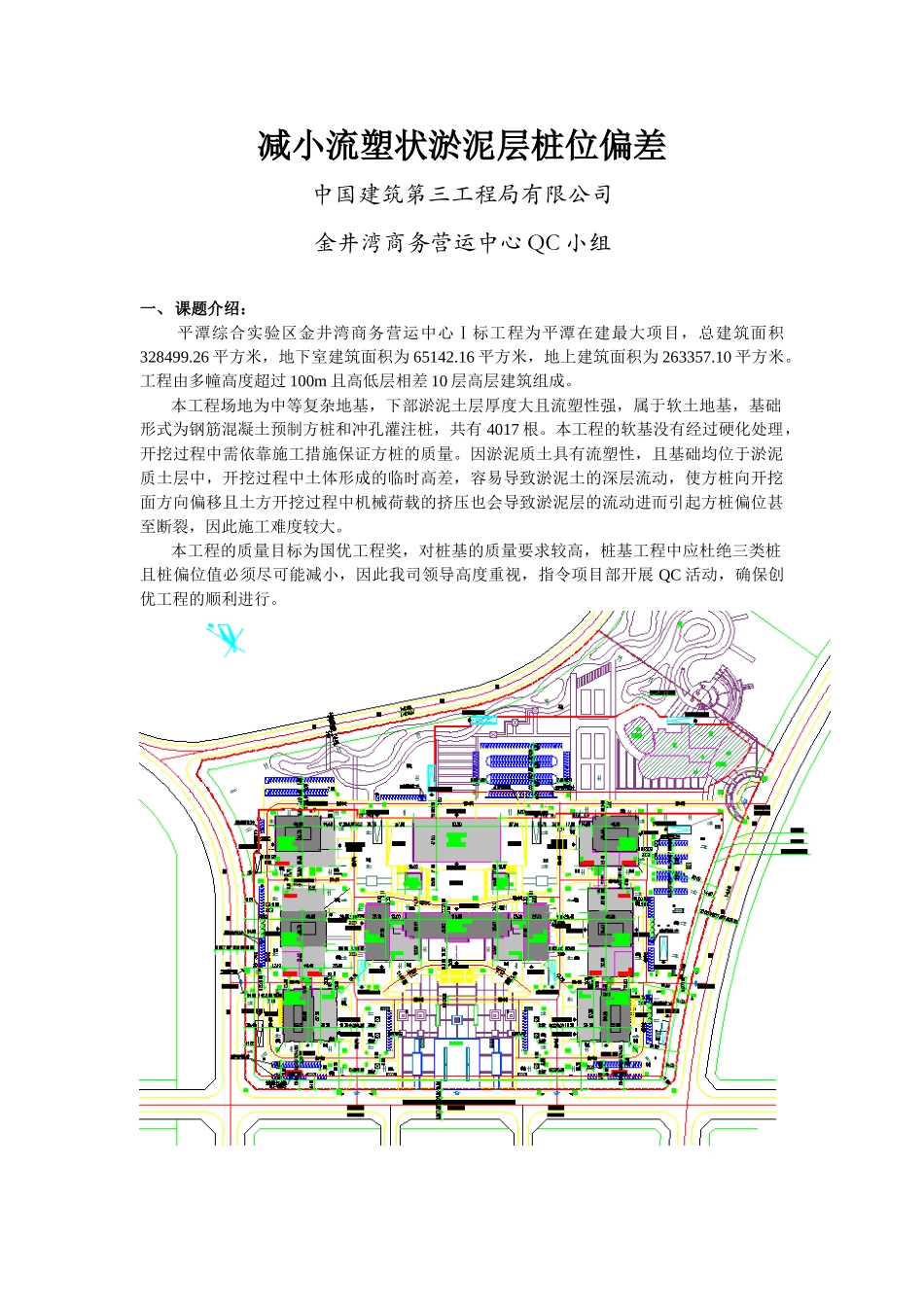

减小流塑状淤泥层桩位偏差中国建筑第三工程局有限公司金井湾商务营运中心 QC 小组一、课题介绍: 平潭综合实验区金井湾商务营运中心Ⅰ标工程为平潭在建最大项目,总建筑面积328499
26 平方米,地下室建筑面积为 65142
16 平方米,地上建筑面积为 263357
10 平方米
工程由多幢高度超过 100m 且高低层相差 10 层高层建筑组成
本工程场地为中等复杂地基,下部淤泥土层厚度大且流塑性强,属于软土地基,基础形式为钢筋混凝土预制方桩和冲孔灌注桩,共有 4017 根
本工程的软基没有经过硬化处理,开挖过程中需依靠施工措施保证方桩的质量
因淤泥质土具有流塑性,且基础均位于淤泥质土层中,开挖过程中土体形成的临时高差,容易导致淤泥土的深层流动,使方桩向开挖面方向偏移且土方开挖过程中机械荷载的挤压也会导致淤泥层的流动进而引起方桩偏位甚至断裂,因此施工难度较大
本工程的质量目标为国优工程奖,对桩基的质量要求较高,桩基工程中应杜绝三类桩且桩偏位值必须尽可能减小,因此我司领导高度重视,指令项目部开展 QC 活动,确保创优工程的顺利进行
图 1: 平潭营运中心 I 标总平面图 二、QC 小组简介 QC 小组概况表 表 1小组名称金井湾商务营运中心 QC 小组课题名称减小流塑状淤泥层桩位偏差成立时间2025 年 8 月 25 日活动时间2025 年 8 月 25 日-2025 年 3 月 10 日小组人数9注册编号ZJSJ:2025-211-302#TQM 教育人均 25 小时活动频数月均 3 次合理化建议采纳实施 2 条课题类型攻关型制表:鄢将滨 日期:2025 年 8 月 25 日 小组成员分工表 表 2序号姓 名性别职 称职 务小组职务组内分工1陈良斌男工程师项目经理组 长组织协调2范学民男工程师生产经理副组长组织策划3陈衍庆男高 工技术顾问顾 问技术指导4王 松男工程师项
