中海响螺湾 C-02 项目土方开挖监 理 交 底交底人:陈义交底时间:2025 年 6 月 7 日上海市建设工程监理有限公司中海响螺湾 C-02 地块工程项目监理部鉴于本基坑施工作业面狭小、基坑深度深、地质情况复杂、施工过程工序复杂施工难度大、加之开挖处于天津的雨季,施工单位必须专心组织、精心施工,确保安全施工同时也要配合好业主下季度的施工计划

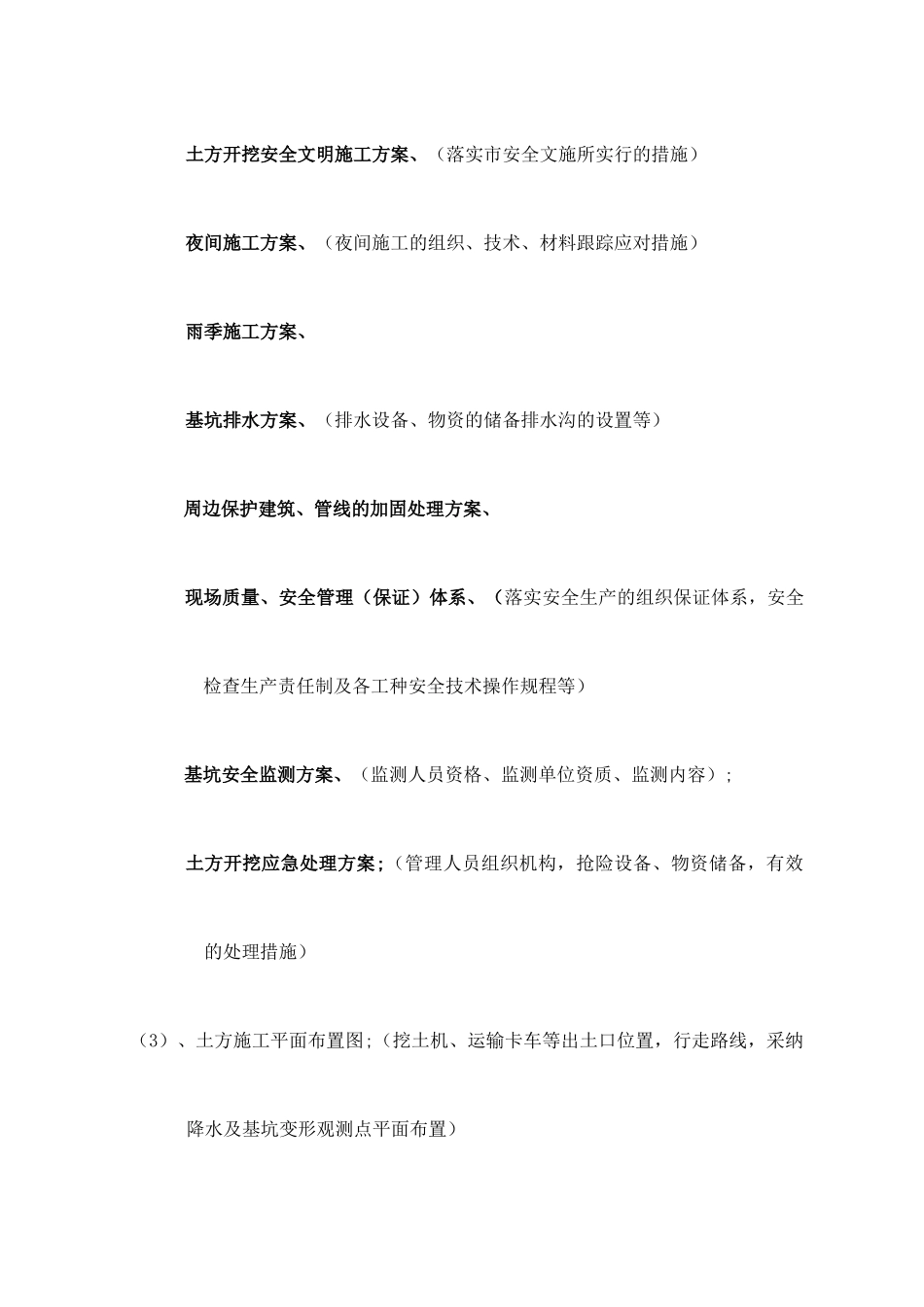

为此我监理部提出以下几点要求:一、资料方面(1)、土方开挖方案、基坑降水方案、电梯坑基坑支撑支护设计方案经过专家论证后报监理;(土方开挖顺序图,平面、剖面图,施工断划分,详细的进度计划,坑内排水平面布置图,附专家意见,及修改后的图纸或方案)(2)、以下专项方案在土方大面积开挖前报我监理部审查,同时应包含以下内容土方开挖安全文明施工方案、(落实市安全文施所实行的措施)夜间施工方案、(夜间施工的组织、技术、材料跟踪应对措施)雨季施工方案、基坑排水方案、(排水设备、物资的储备排水沟的设置等)周边保护建筑、管线的加固处理方案、现场质量、安全管理(保证)体系、(落实安全生产的组织保证体系,安全检查生产责任制及各工种安全技术操作规程等) 基坑安全监测方案、(监测人员资格、监测单位资质、监测内容);土方开挖应急处理方案;(管理人员组织机构,抢险设备、物资储备,有效的处理措施)(3)、土方施工平面布置图;(挖土机、运输卡车等出土口位置,行走路线,采纳降水及基坑变形观测点平面布置)(4)、设备报审;(型号、台数,包括返铲,自卸车,水泵、挖土机以及后期的钢筋的加工机械等)(5)、现场挖土总包协调指挥及挖土方现场指挥报监理及业主;(6)、分包队伍、人员、机械相关证件,在施工前必须报监理部查验;二、监理要求:(1)、做好本工程场地周边安全评估工作,把各种不安全的因素考虑充分,增强预见性,做好应对措施;(2)、做好施工场地围挡,实行封闭式施工;(3)、严格根
