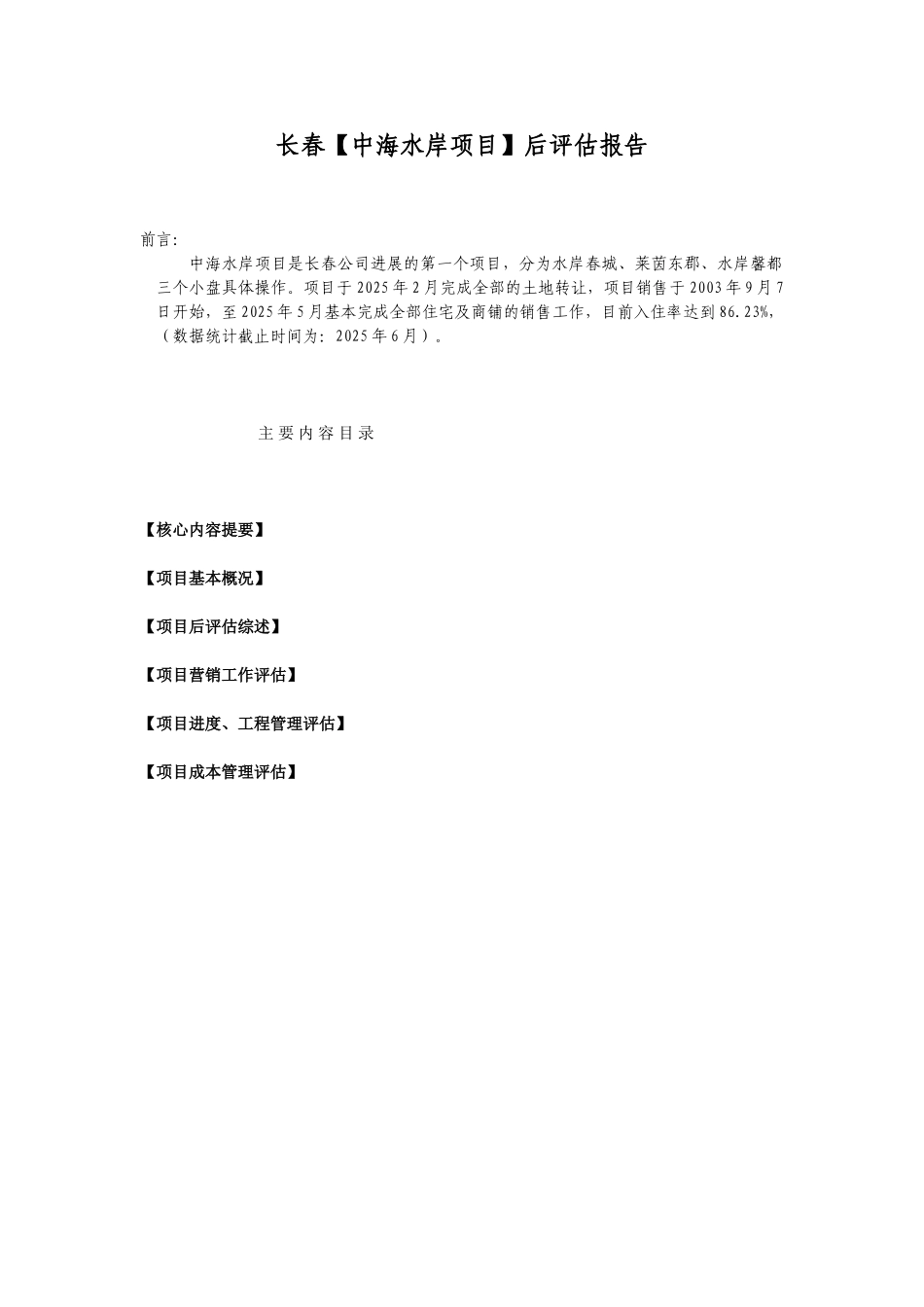

长春【中海水岸项目】后评估报告齐梓贺二○○九年十一月长春【中海水岸项目】后评估报告前言:中海水岸项目是长春公司进展的第一个项目,分为水岸春城、莱茵东郡、水岸馨都三个小盘具体操作
项目于 2025 年 2 月完成全部的土地转让,项目销售于 2003 年 9 月 7日开始,至 2025 年 5 月基本完成全部住宅及商铺的销售工作,目前入住率达到 86
23%,(数据统计截止时间为:2025 年 6 月)

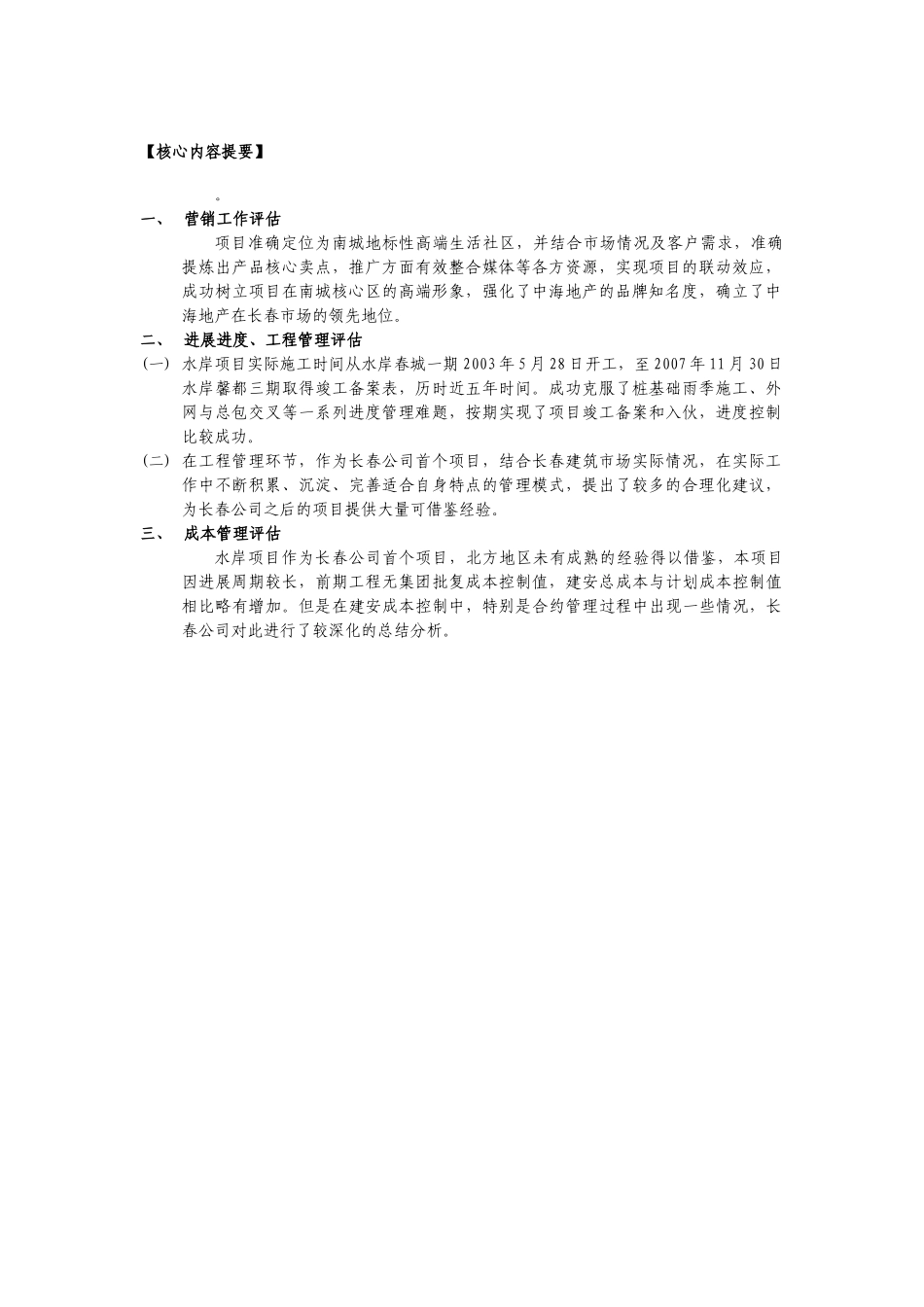

主 要 内 容 目 录【核心内容提要】【项目基本概况】【项目后评估综述】【项目营销工作评估】【项目进度、工程管理评估】【项目成本管理评估】【核心内容提要】
一、 营销工作评估项目准确定位为南城地标性高端生活社区,并结合市场情况及客户需求,准确提炼出产品核心卖点,推广方面有效整合媒体等各方资源,实现项目的联动效应,成功树立项目在南城核心区的高端形象,强化了中海地产的品牌知名度,确立了中海地产在长春市场的领先地位
二、 进展进度、工程管理评估(一) 水岸项目实际施工时间从水岸春城一期 2003 年 5 月 28 日开工,至 2007 年 11 月 30 日水岸馨都三期取得竣工备案表,历时近五年时间
成功克服了桩基础雨季施工、外网与总包交叉等一系列进度管理难题,按期实现了项目竣工备案和入伙,进度控制比较成功
(二) 在工程管理环节,作为长春公司首个项目,结合长春建筑市场实际情况,在实际工作中不断积累、沉淀、完善适合自身特点的管理模式,提出了较多的合理化建议,为长春公司之后的项目提供大量可借鉴经验
三、 成本管理评估水岸项目作为长春公司首个项目,北方地区未有成熟的经验得以借鉴,本项目因进展周期较长,前期工程无集团批复成本控制值,建安总成本与计划成本控制值相比略有增加
但是在建安成本控制中,特别是合约管理过程中出现一些情况,长春公司对此进行了较深化的总结分析
【项目基本概况】一、 项目
