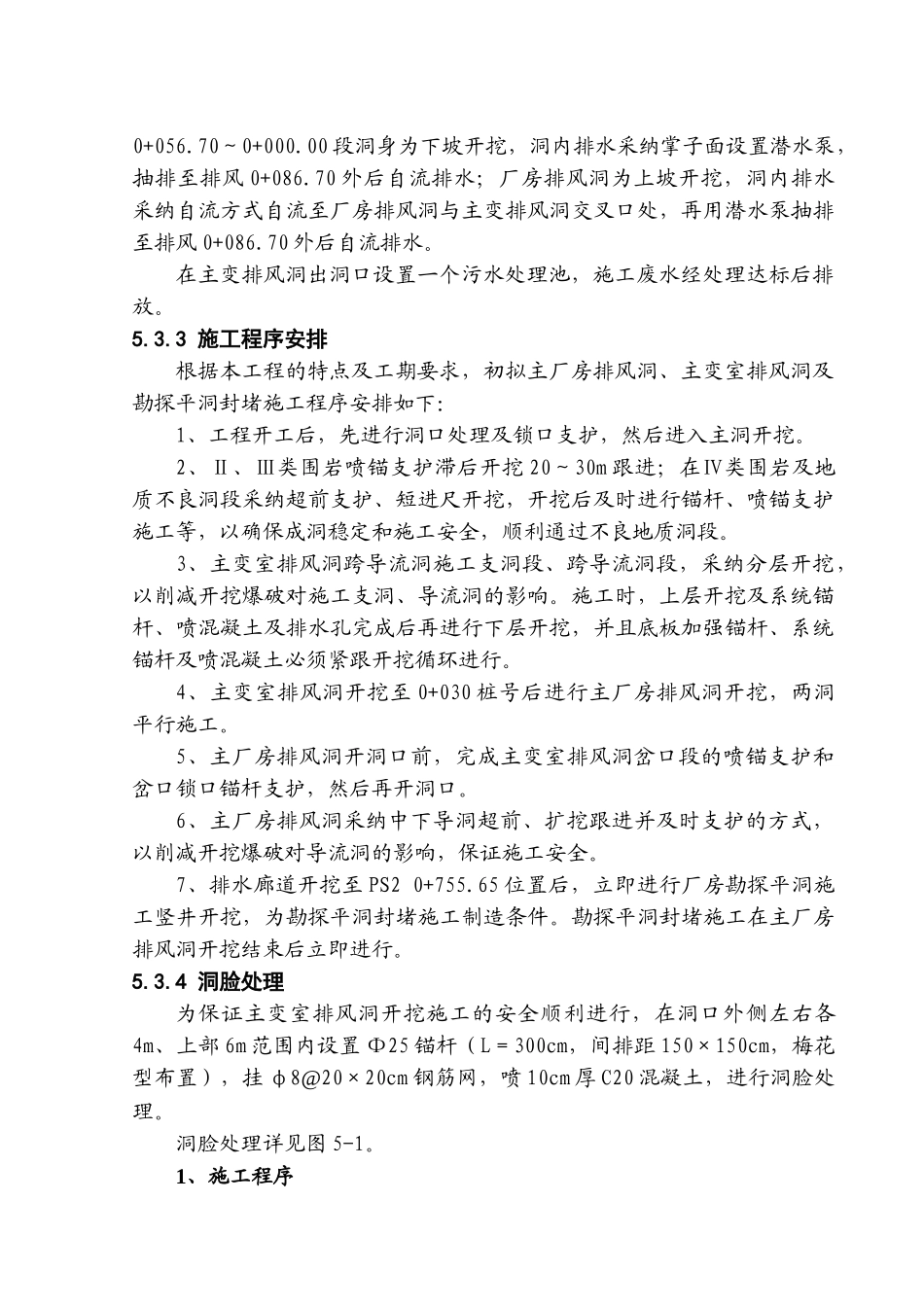

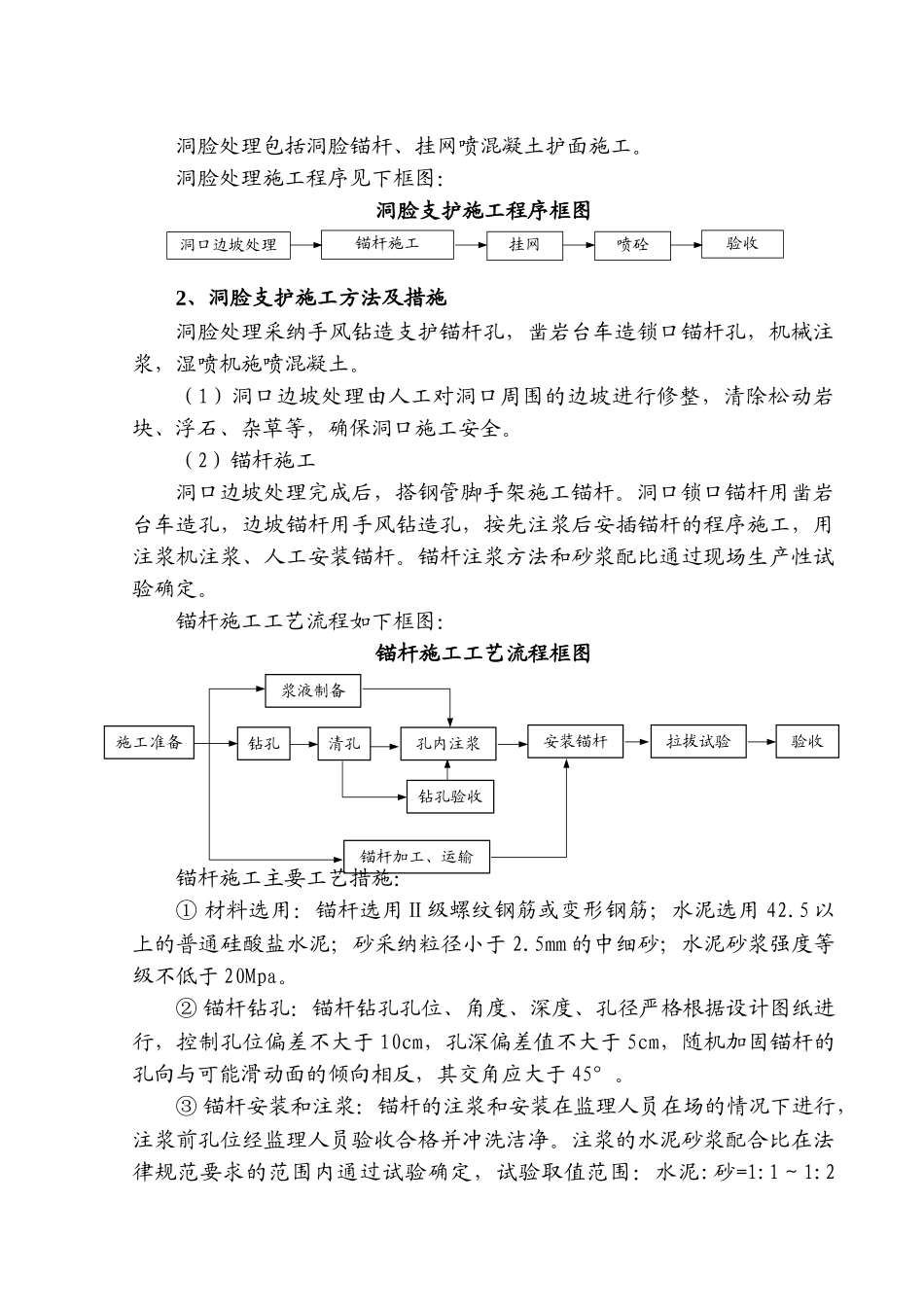

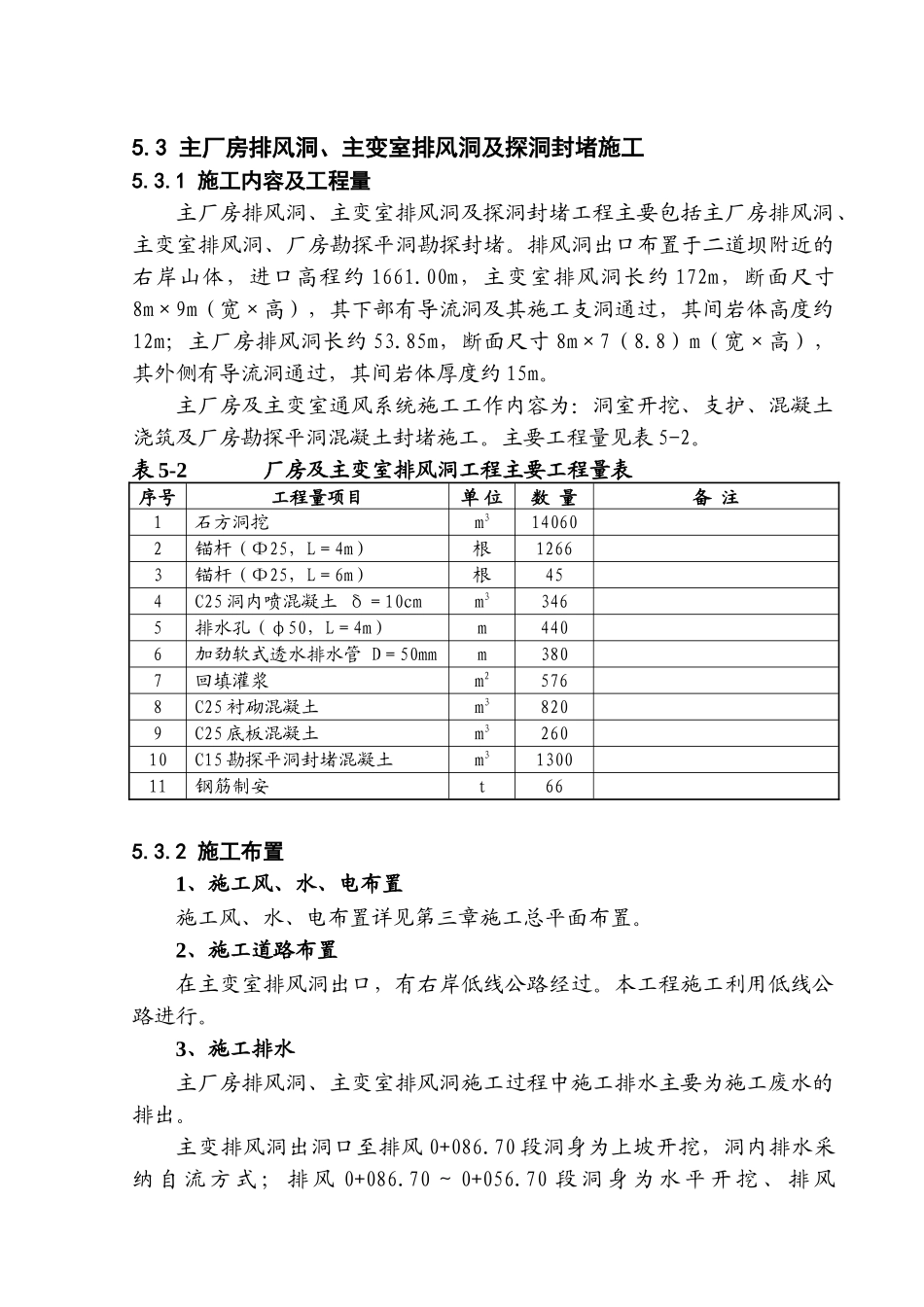

5.3 主厂房排风洞、主变室排风洞及探洞封堵施工5.3.1 施工内容及工程量主厂房排风洞、主变室排风洞及探洞封堵工程主要包括主厂房排风洞、主变室排风洞、厂房勘探平洞勘探封堵。排风洞出口布置于二道坝附近的右岸山体,进口高程约 1661.00m,主变室排风洞长约 172m,断面尺寸8m×9m(宽×高),其下部有导流洞及其施工支洞通过,其间岩体高度约12m;主厂房排风洞长约 53.85m,断面尺寸 8m×7(8.8)m(宽×高),其外侧有导流洞通过,其间岩体厚度约 15m。主厂房及主变室通风系统施工工作内容为:洞室开挖、支护、混凝土浇筑及厂房勘探平洞混凝土封堵施工。主要工程量见表 5-2。表 5-2 厂房及主变室排风洞工程主要工程量表序号工程量项目单 位数 量备 注1石方洞挖m3140602锚杆(Φ25,L=4m)根12663锚杆(Φ25,L=6m)根454C25 洞内喷混凝土 δ=10cmm33465排水孔(φ50,L=4m)m4406加劲软式透水排水管 D=50mmm3807回填灌浆m25768C25 衬砌混凝土m38209C25 底板混凝土m326010C15 勘探平洞封堵混凝土m3130011钢筋制安t665.3.2 施工布置1、施工风、水、电布置施工风、水、电布置详见第三章施工总平面布置。2、施工道路布置在主变室排风洞出口,有右岸低线公路经过。本工程施工利用低线公路进行。3、施工排水主厂房排风洞、主变室排风洞施工过程中施工排水主要为施工废水的排出。主变排风洞出洞口至排风 0+086.70 段洞身为上坡开挖,洞内排水采纳 自 流 方 式 ; 排 风 0+086.70 ~ 0+056.70 段 洞 身 为 水 平 开 挖 、 排 风0+056.70~0+000.00 段洞身为下坡开挖,洞内排水采纳掌子面设置潜水泵,抽排至排风 0+086.70 外后自流排水;厂房排风洞为上坡开挖,洞内排水采纳自流方式自流至厂房排风洞与主变排风洞交叉口处,再用潜水泵抽排至排风 0+086.70 外后自流排水。在主变排风洞出洞口设置一个污水处理池,施工废水经处理达标后排放。5.3.3 施工程序安排根据本工程的特点及工期要求,初拟主厂房排风洞、主变室排风洞及勘探平洞封堵施工程序安排如下:1、工程开工后,先进行洞口处理及锁口支护,然后进入主洞开挖。2、Ⅱ、Ⅲ类围岩喷锚支护滞后开挖 20~30m 跟进;在Ⅳ类围岩及地质不良洞段采纳超前支护、短进尺开挖,开挖后及时进行锚杆、喷锚支护施工等,以确保成洞稳定和施工安全,顺利通过不良地质洞段。3、主变室排风洞跨导流洞施工支洞段、跨导流洞段,采纳分层开挖,以削减开挖爆破对...
